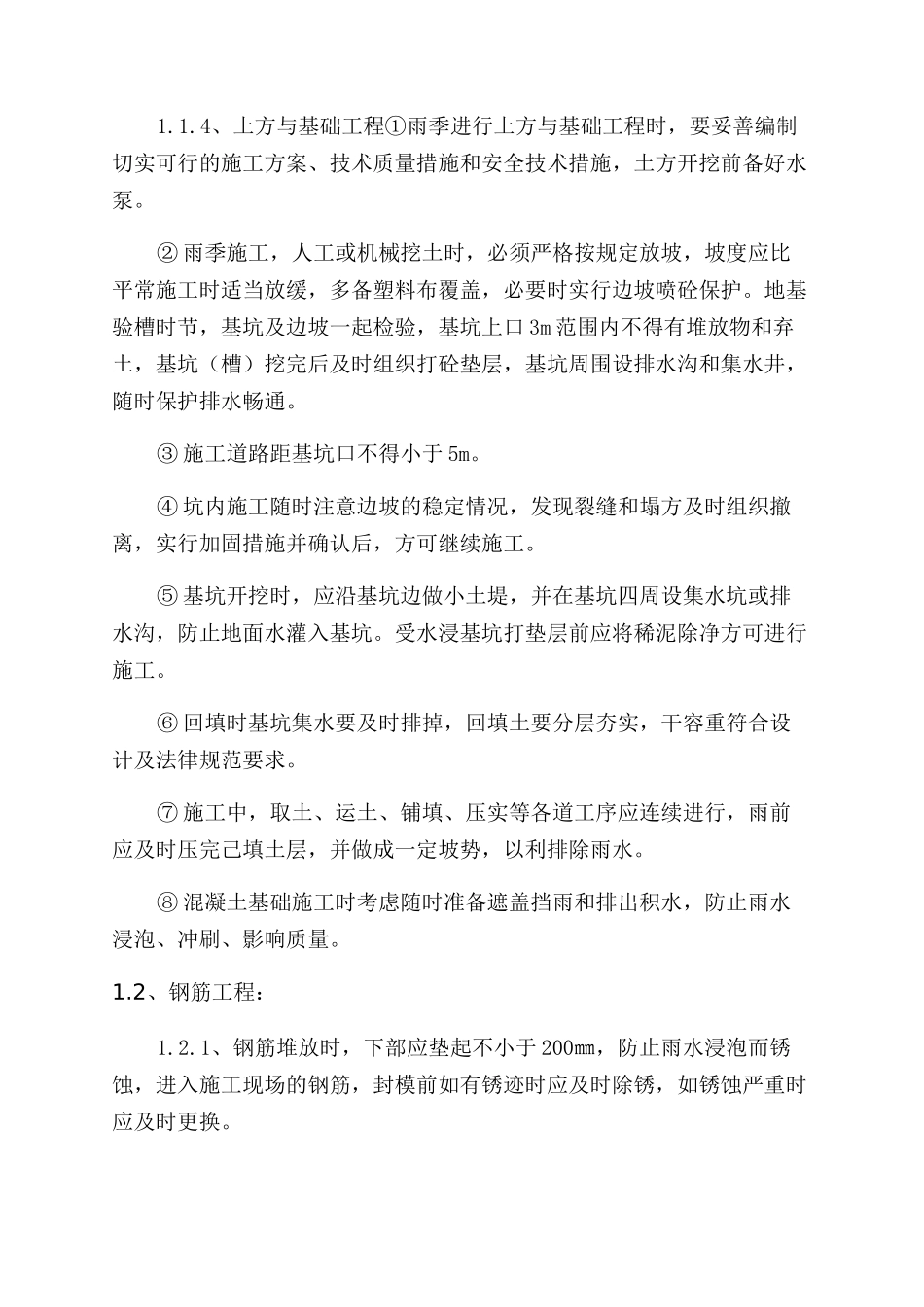

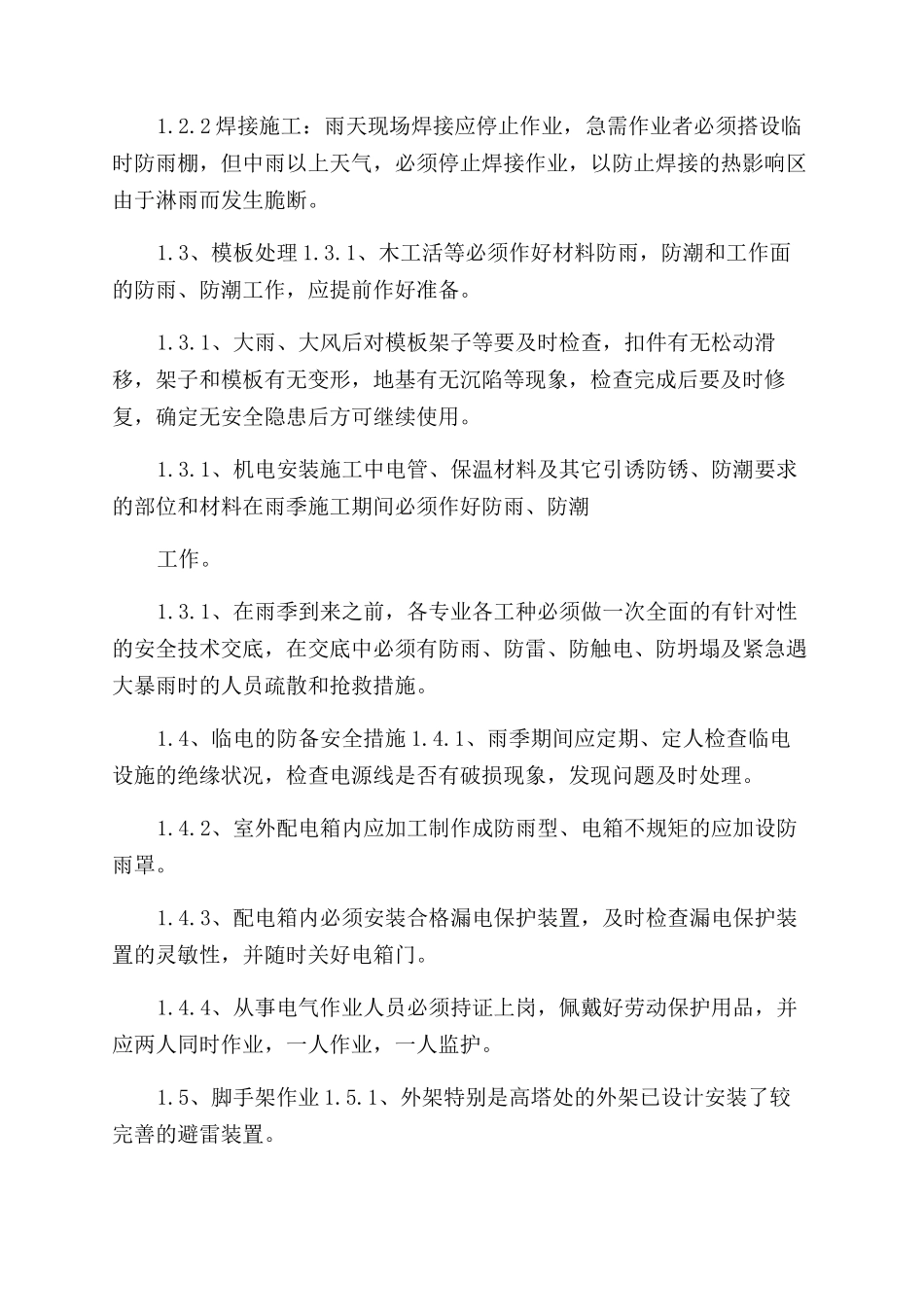

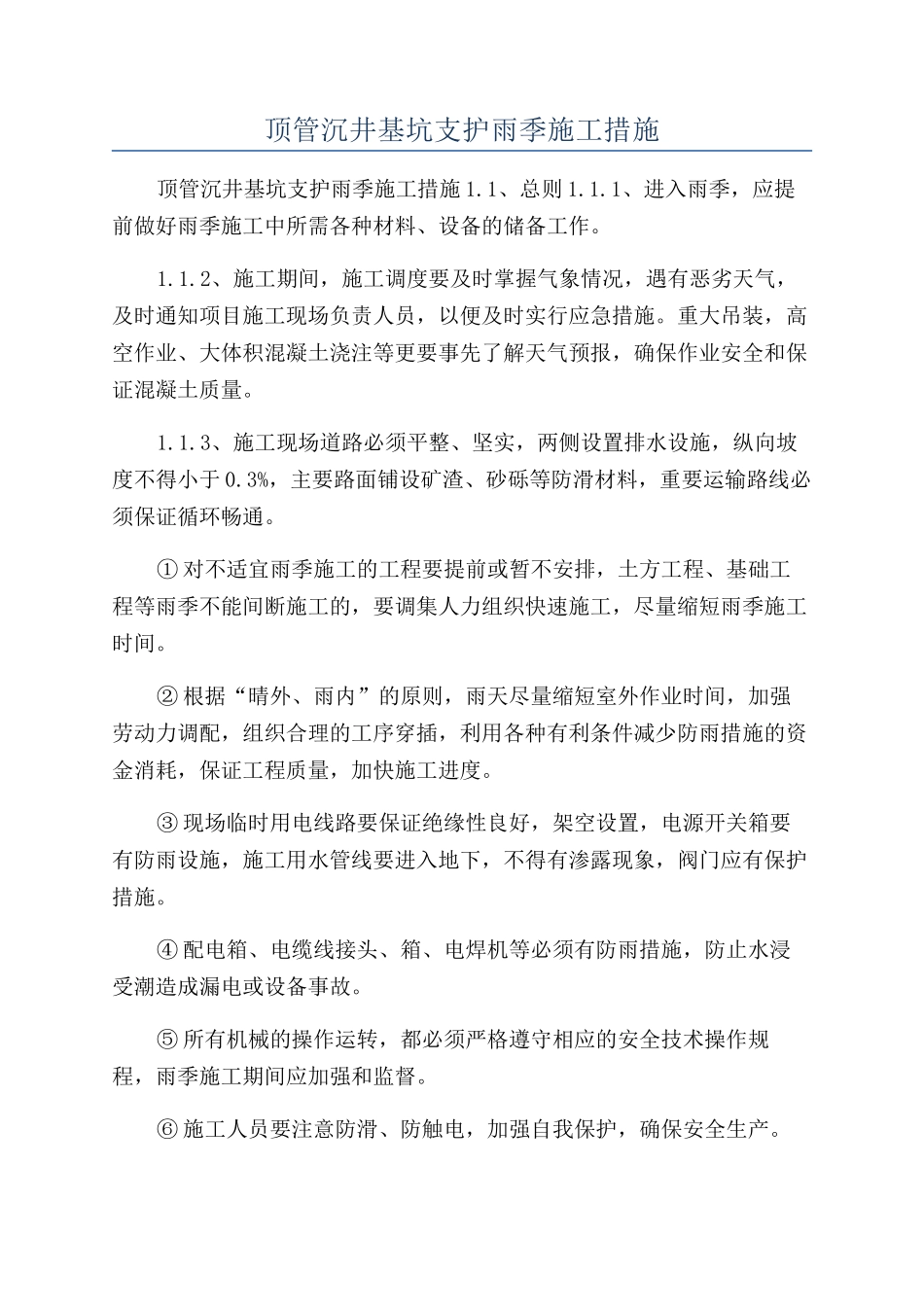

顶管沉井基坑支护雨季施工措施顶管沉井基坑支护雨季施工措施 1.1、总则 1.1.1、进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作。1.1.2、施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时实行应急措施。重大吊装,高空作业、大体积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量。1.1.3、施工现场道路必须平整、坚实,两侧设置排水设施,纵向坡度不得小于 0.3%,主要路面铺设矿渣、砂砾等防滑材料,重要运输路线必须保证循环畅通。① 对不适宜雨季施工的工程要提前或暂不安排,土方工程、基础工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。② 根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。③ 现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施。④ 配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故。⑤ 所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨季施工期间应加强和监督。⑥ 施工人员要注意防滑、防触电,加强自我保护,确保安全生产。1.1.4、土方与基础工程①雨季进行土方与基础工程时,要妥善编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵。② 雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,必要时实行边坡喷砼保护。地基验槽时节,基坑及边坡一起检验,基坑上口 3m 范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织打砼垫层,基坑周围设排水沟和集水井,随时保护排水畅通。③ 施工道路距基坑口不得小于 5m。④ 坑内施工随时注意边坡的稳定情况,发现裂缝和塌方及时组织撤离,实行加固措施并确认后,方可继续施工。⑤ 基坑开挖时,应沿基坑边做小土堤,并在基坑四周设集水坑或排水沟,防止地面水灌入基坑。受水浸基坑打垫层前应将稀泥除净方可进行施工。⑥ 回填时基坑集水要及时排掉,回填土要分层夯实,干容重符合设计及法律规范要求。⑦ 施工中,取土、运土、铺填、压实等各道工序应连续进行,雨前应及时压完己填土层,并做成一定坡势,以利排除雨水。⑧ 混凝土基础施...
