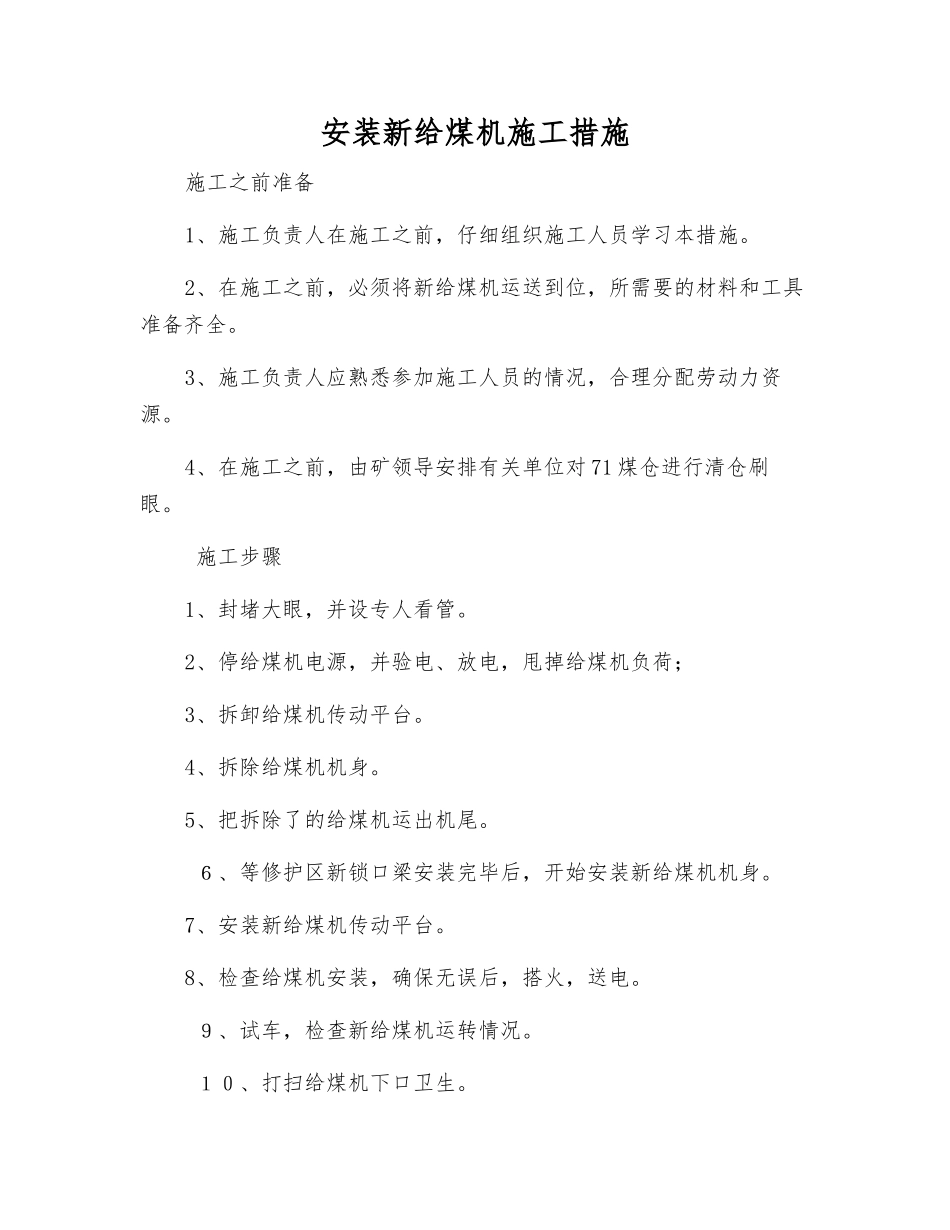

安装新给煤机施工措施施工之前准备1、施工负责人在施工之前,仔细组织施工人员学习本措施
2、在施工之前,必须将新给煤机运送到位,所需要的材料和工具准备齐全
3、施工负责人应熟悉参加施工人员的情况,合理分配劳动力资源
4、在施工之前,由矿领导安排有关单位对 71 煤仓进行清仓刷眼
施工步骤1、封堵大眼,并设专人看管
2、停给煤机电源,并验电、放电,甩掉给煤机负荷;3、拆卸给煤机传动平台
4、拆除给煤机机身
5、把拆除了的给煤机运出机尾
6、等修护区新锁口梁安装完毕后,开始安装新给煤机机身
7、安装新给煤机传动平台
8、检查给煤机安装,确保无误后,搭火,送电
9、试车,检查新给煤机运转情况
10、打扫给煤机下口卫生
11、将封堵大眼的大板拆除
1 2、将换下的旧给煤机打运上井
注意事项1、安全负责人负责施工期间的安全事项,对施工过程当中出现的任何安全隐患应当及时提出和整改
2、在施工中需要起吊重物时,应该先检查起吊工具和起吊梁是否安全可靠,并严格要求在起吊重物垂直下方周围 1 米的范围以内严禁站人
3、停送电过程及甩火、搭火过程必须专业电工进行操作,并严格根据操作章程操作; 4、运输新旧给煤机时应当注意巷道宽度
5、更换完毕后,应当仔细试车,对试车过程当中存在的不足应快速进行处理
6、应另附烧焊措施
