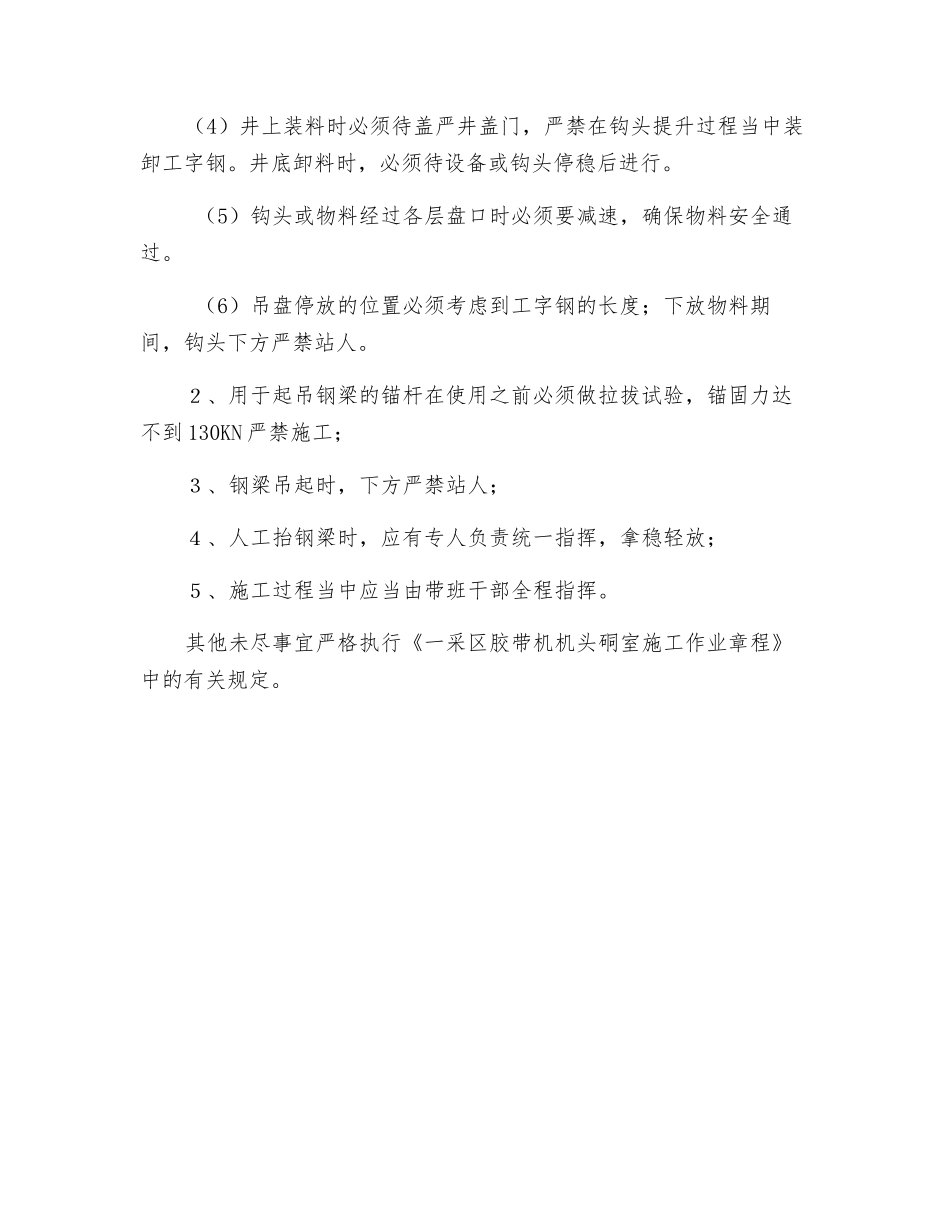

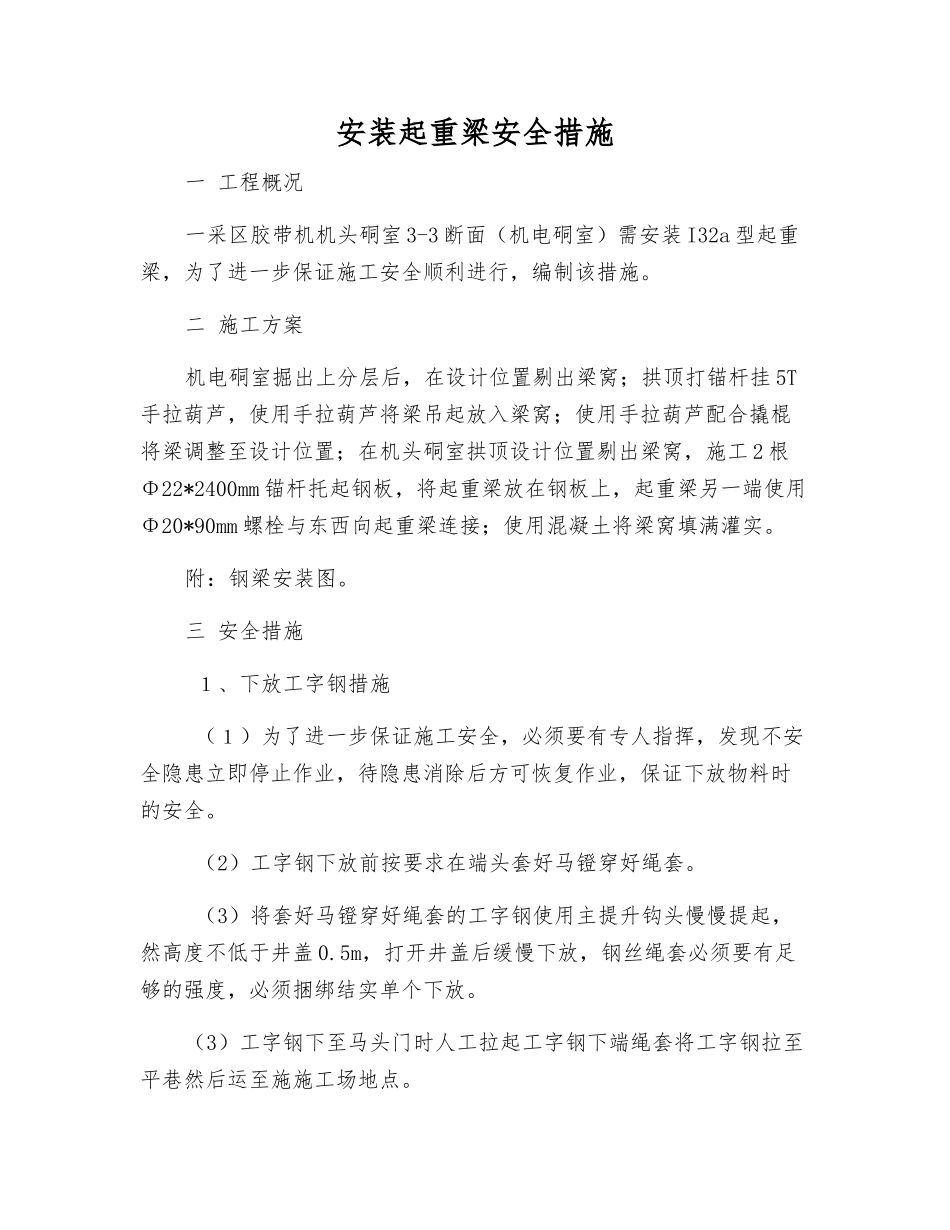

安装起重梁安全措施一 工程概况一采区胶带机机头硐室 3-3 断面(机电硐室)需安装 I32a 型起重梁,为了进一步保证施工安全顺利进行,编制该措施。二 施工方案机电硐室掘出上分层后,在设计位置剔出梁窝;拱顶打锚杆挂 5T手拉葫芦,使用手拉葫芦将梁吊起放入梁窝;使用手拉葫芦配合撬棍将梁调整至设计位置;在机头硐室拱顶设计位置剔出梁窝,施工 2 根Φ22*2400mm 锚杆托起钢板,将起重梁放在钢板上,起重梁另一端使用Φ20*90mm 螺栓与东西向起重梁连接;使用混凝土将梁窝填满灌实。附:钢梁安装图。三 安全措施 1、下放工字钢措施 (1)为了进一步保证施工安全,必须要有专人指挥,发现不安全隐患立即停止作业,待隐患消除后方可恢复作业,保证下放物料时的安全。 (2)工字钢下放前按要求在端头套好马镫穿好绳套。 (3)将套好马镫穿好绳套的工字钢使用主提升钩头慢慢提起,然高度不低于井盖 0.5m,打开井盖后缓慢下放,钢丝绳套必须要有足够的强度,必须捆绑结实单个下放。(3)工字钢下至马头门时人工拉起工字钢下端绳套将工字钢拉至平巷然后运至施施工场地点。(4)井上装料时必须待盖严井盖门,严禁在钩头提升过程当中装卸工字钢。井底卸料时,必须待设备或钩头停稳后进行。 (5)钩头或物料经过各层盘口时必须要减速,确保物料安全通过。 (6)吊盘停放的位置必须考虑到工字钢的长度;下放物料期间,钩头下方严禁站人。2、用于起吊钢梁的锚杆在使用之前必须做拉拔试验,锚固力达不到 130KN 严禁施工;3、钢梁吊起时,下方严禁站人;4、人工抬钢梁时,应有专人负责统一指挥,拿稳轻放;5、施工过程当中应当由带班干部全程指挥。其他未尽事宜严格执行《一采区胶带机机头硐室施工作业章程》中的有关规定。
