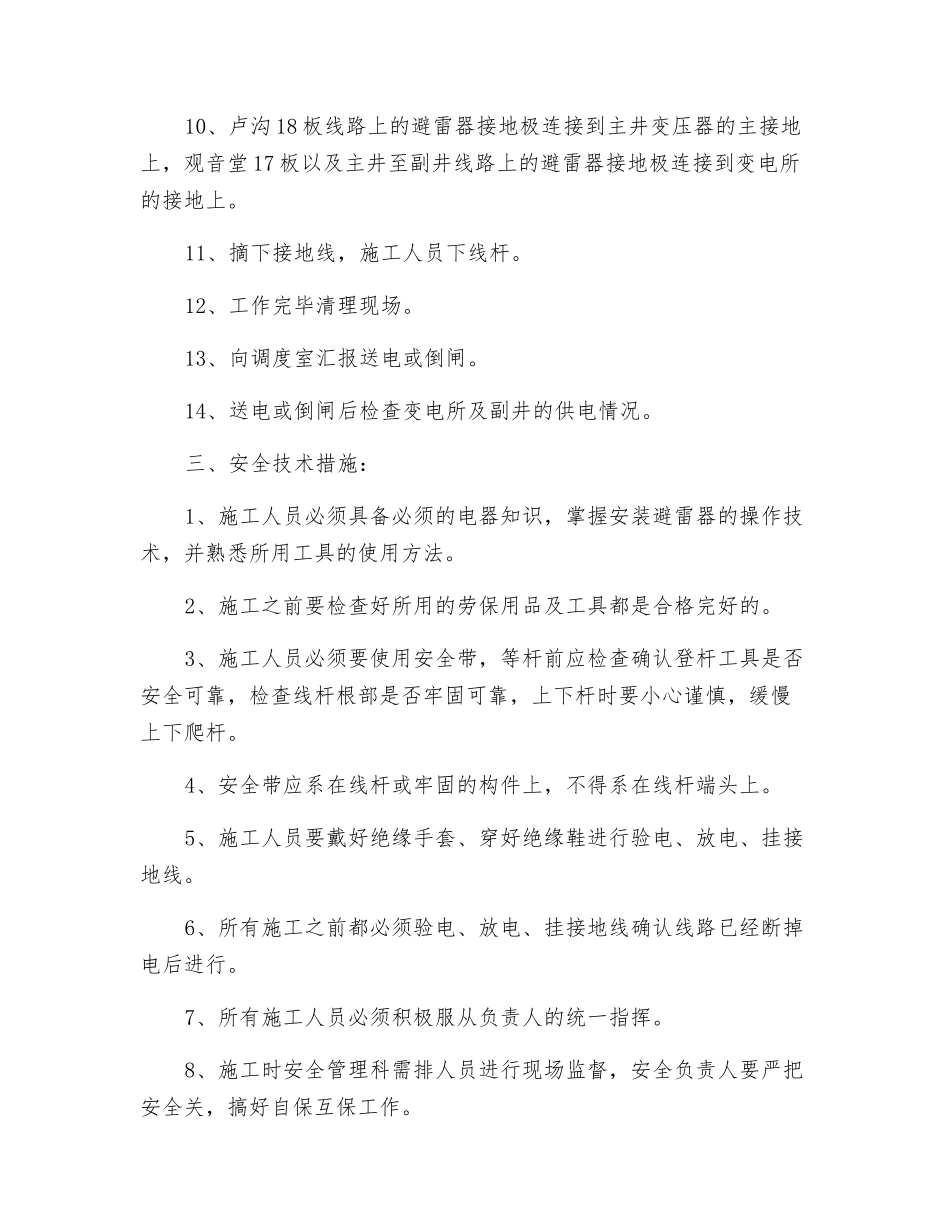

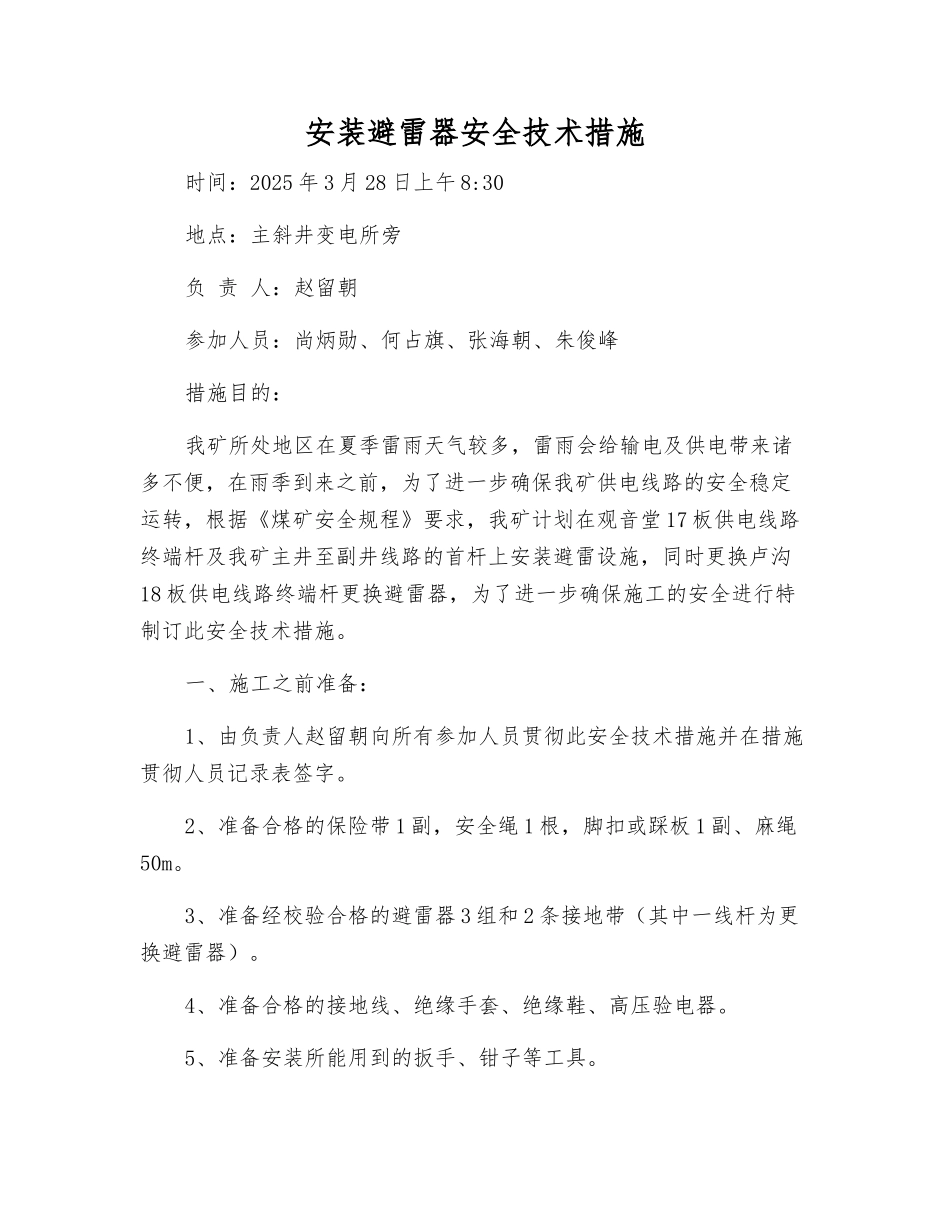

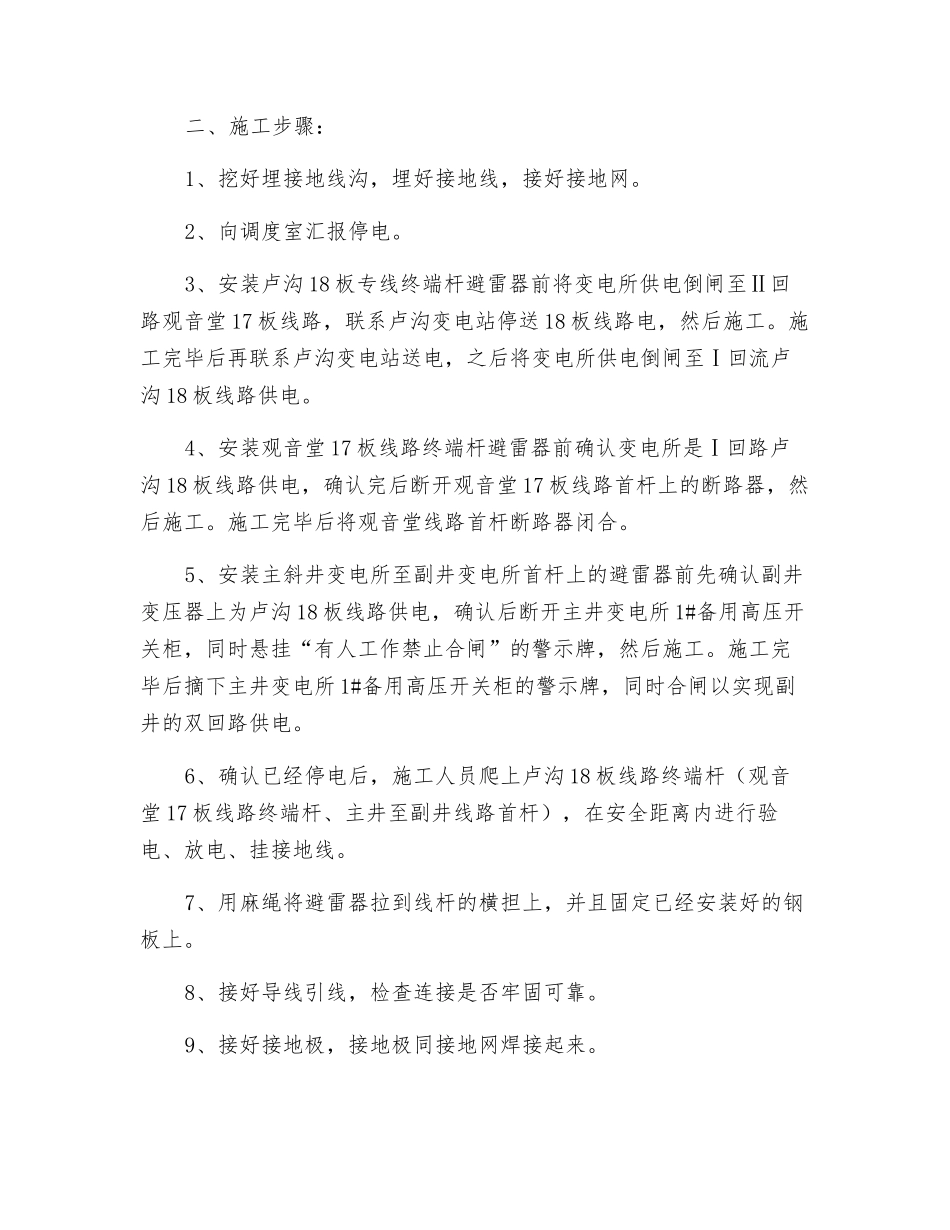

安装避雷器安全技术措施时间:2025 年 3 月 28 日上午 8:30地点:主斜井变电所旁负 责 人:赵留朝参加人员:尚炳勋、何占旗、张海朝、朱俊峰措施目的:我矿所处地区在夏季雷雨天气较多,雷雨会给输电及供电带来诸多不便,在雨季到来之前,为了进一步确保我矿供电线路的安全稳定运转,根据《煤矿安全规程》要求,我矿计划在观音堂 17 板供电线路终端杆及我矿主井至副井线路的首杆上安装避雷设施,同时更换卢沟18 板供电线路终端杆更换避雷器,为了进一步确保施工的安全进行特制订此安全技术措施。一、施工之前准备:1、由负责人赵留朝向所有参加人员贯彻此安全技术措施并在措施贯彻人员记录表签字。2、准备合格的保险带 1 副,安全绳 1 根,脚扣或踩板 1 副、麻绳50m。3、准备经校验合格的避雷器 3 组和 2 条接地带(其中一线杆为更换避雷器)。4、准备合格的接地线、绝缘手套、绝缘鞋、高压验电器。5、准备安装所能用到的扳手、钳子等工具。二、施工步骤:1、挖好埋接地线沟,埋好接地线,接好接地网。2、向调度室汇报停电。3、安装卢沟 18 板专线终端杆避雷器前将变电所供电倒闸至Ⅱ回路观音堂 17 板线路,联系卢沟变电站停送 18 板线路电,然后施工。施工完毕后再联系卢沟变电站送电,之后将变电所供电倒闸至Ⅰ回流卢沟 18 板线路供电。4、安装观音堂 17 板线路终端杆避雷器前确认变电所是Ⅰ回路卢沟 18 板线路供电,确认完后断开观音堂 17 板线路首杆上的断路器,然后施工。施工完毕后将观音堂线路首杆断路器闭合。5、安装主斜井变电所至副井变电所首杆上的避雷器前先确认副井变压器上为卢沟 18 板线路供电,确认后断开主井变电所 1#备用高压开关柜,同时悬挂“有人工作禁止合闸”的警示牌,然后施工。施工完毕后摘下主井变电所 1#备用高压开关柜的警示牌,同时合闸以实现副井的双回路供电。6、确认已经停电后,施工人员爬上卢沟 18 板线路终端杆(观音堂 17 板线路终端杆、主井至副井线路首杆),在安全距离内进行验电、放电、挂接地线。7、用麻绳将避雷器拉到线杆的横担上,并且固定已经安装好的钢板上。8、接好导线引线,检查连接是否牢固可靠。9、接好接地极,接地极同接地网焊接起来。10、卢沟 18 板线路上的避雷器接地极连接到主井变压器的主接地上,观音堂 17 板以及主井至副井线路上的避雷器接地极连接到变电所的接地上。11、摘下接地线,施工人员下线杆。12、工作完毕清理现场。13、向...
