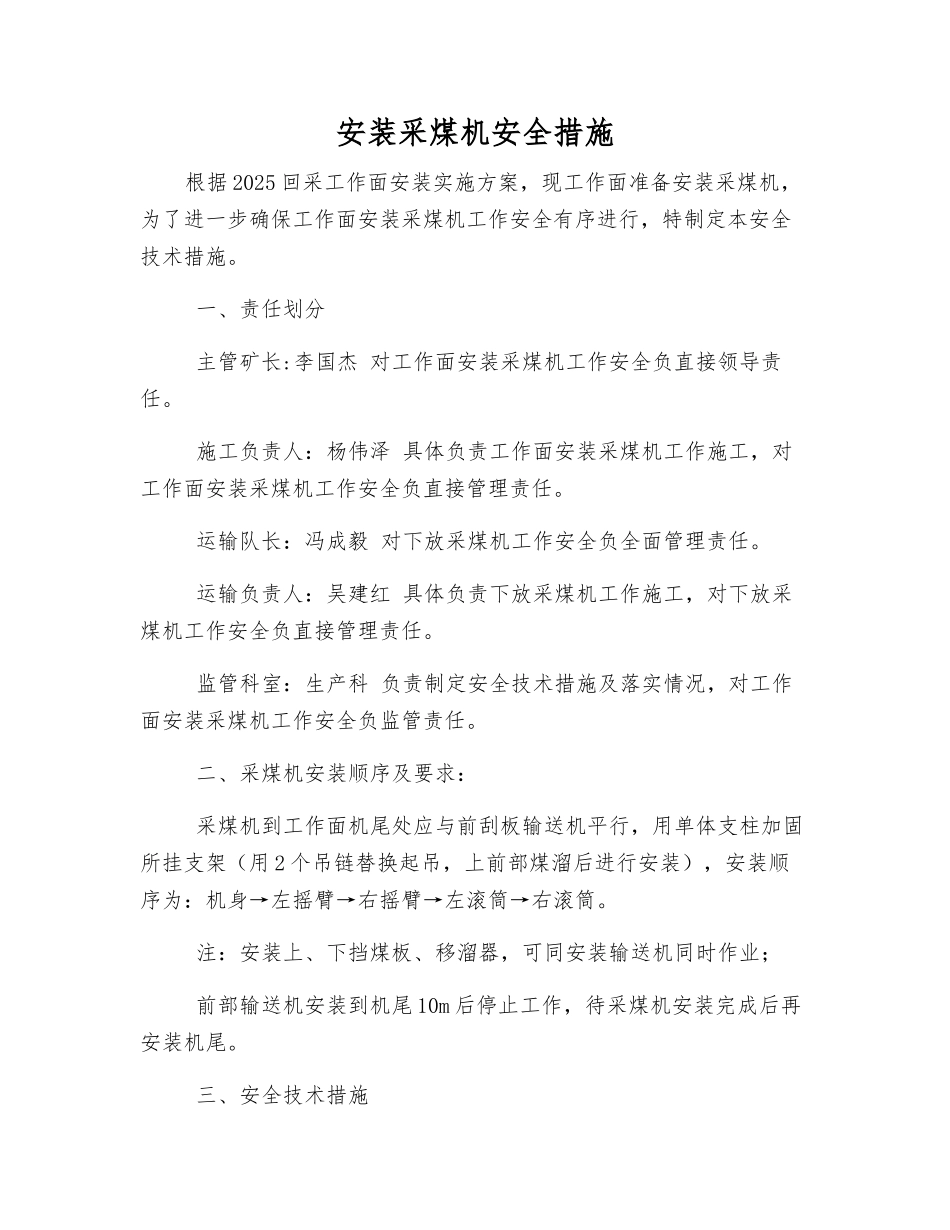

安装采煤机安全措施根据 2025 回采工作面安装实施方案,现工作面准备安装采煤机,为了进一步确保工作面安装采煤机工作安全有序进行,特制定本安全技术措施
一、责任划分 主管矿长:李国杰 对工作面安装采煤机工作安全负直接领导责任
施工负责人:杨伟泽 具体负责工作面安装采煤机工作施工,对工作面安装采煤机工作安全负直接管理责任
运输队长:冯成毅 对下放采煤机工作安全负全面管理责任
运输负责人:吴建红 具体负责下放采煤机工作施工,对下放采煤机工作安全负直接管理责任
监管科室:生产科 负责制定安全技术措施及落实情况,对工作面安装采煤机工作安全负监管责任
二、采煤机安装顺序及要求: 采煤机到工作面机尾处应与前刮板输送机平行,用单体支柱加固所挂支架(用 2 个吊链替换起吊,上前部煤溜后进行安装),安装顺序为:机身→左摇臂→右摇臂→左滚筒→右滚筒

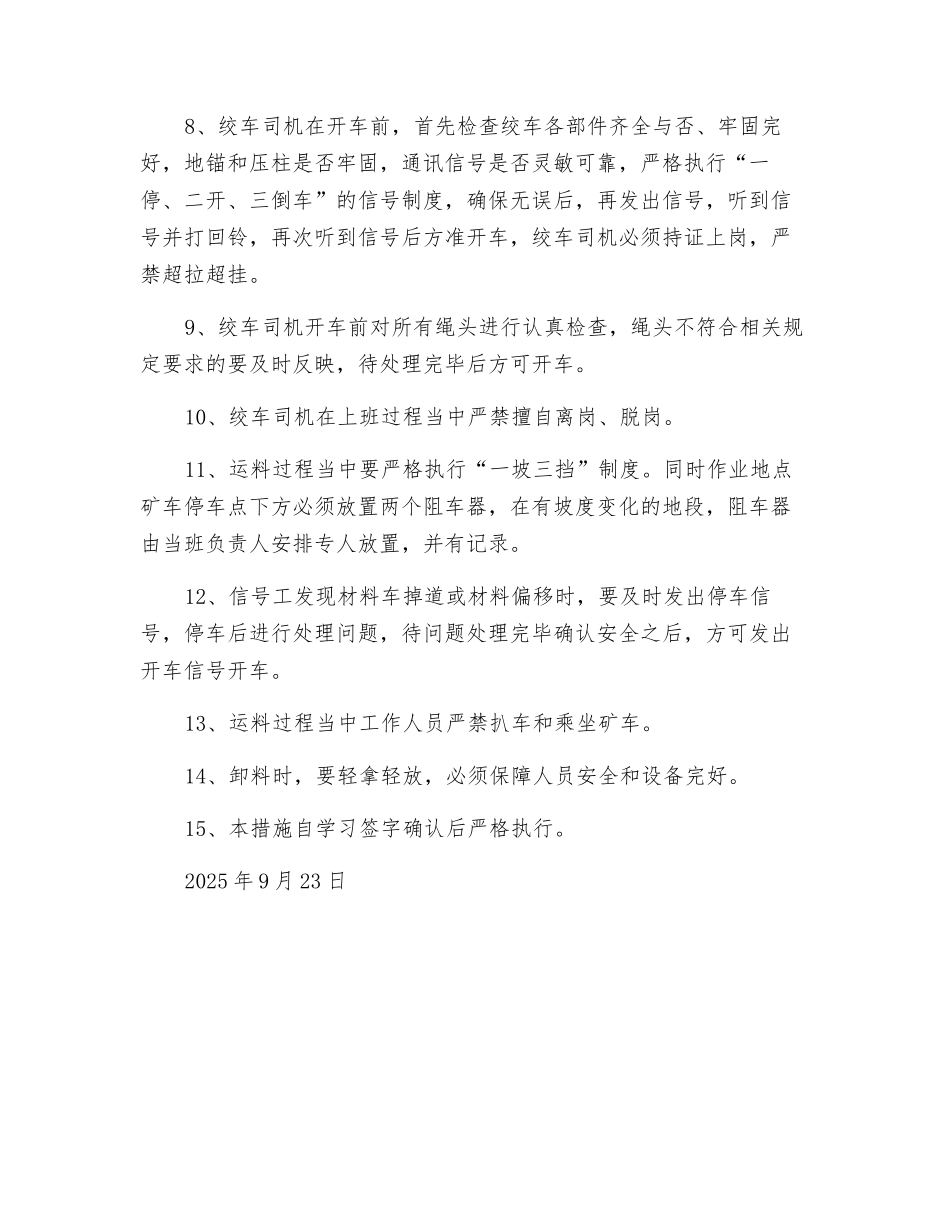

注:安装上、下挡煤板、移溜器,可同安装输送机同时作业; 前部输送机安装到机尾 10m 后停止工作,待采煤机安装完成后再安装机尾
三、安全技术措施1、安装采煤机由回采队负责
2、采煤机下放由运输队负责
安装采煤机应当注意:1、采煤机安装由回采队负责,在搬运设备过程当中一定要捆绑牢固
2、安装时起吊相关部件应该先加固支架,以防支架偏移
3、采煤机主体上煤溜时,一定要与煤溜平行,以防采煤机掉道
4、用单体柱移动采煤机时,超前工应当注意加固机尾处支护,以防被采煤机碰到
采煤机下放应当注意:1、采煤机下放由运输队负责,并责成专人放置阻车器
2、装料前装料工应检查平板车各部件是否合格,不合格的车辆不得使用
3、起吊材料时,严禁下方站立人员
4、装料时必须在平车前后各放一个阻车器,并掌握材料车的重心,严禁超宽超高
5、下放采煤机顺序为机身→左摇臂→右摇臂→左滚筒→右滚筒
6、装车后必须用导链或紧线机把设备捆绑牢固,并标明捆绑人员姓名、物料名称
