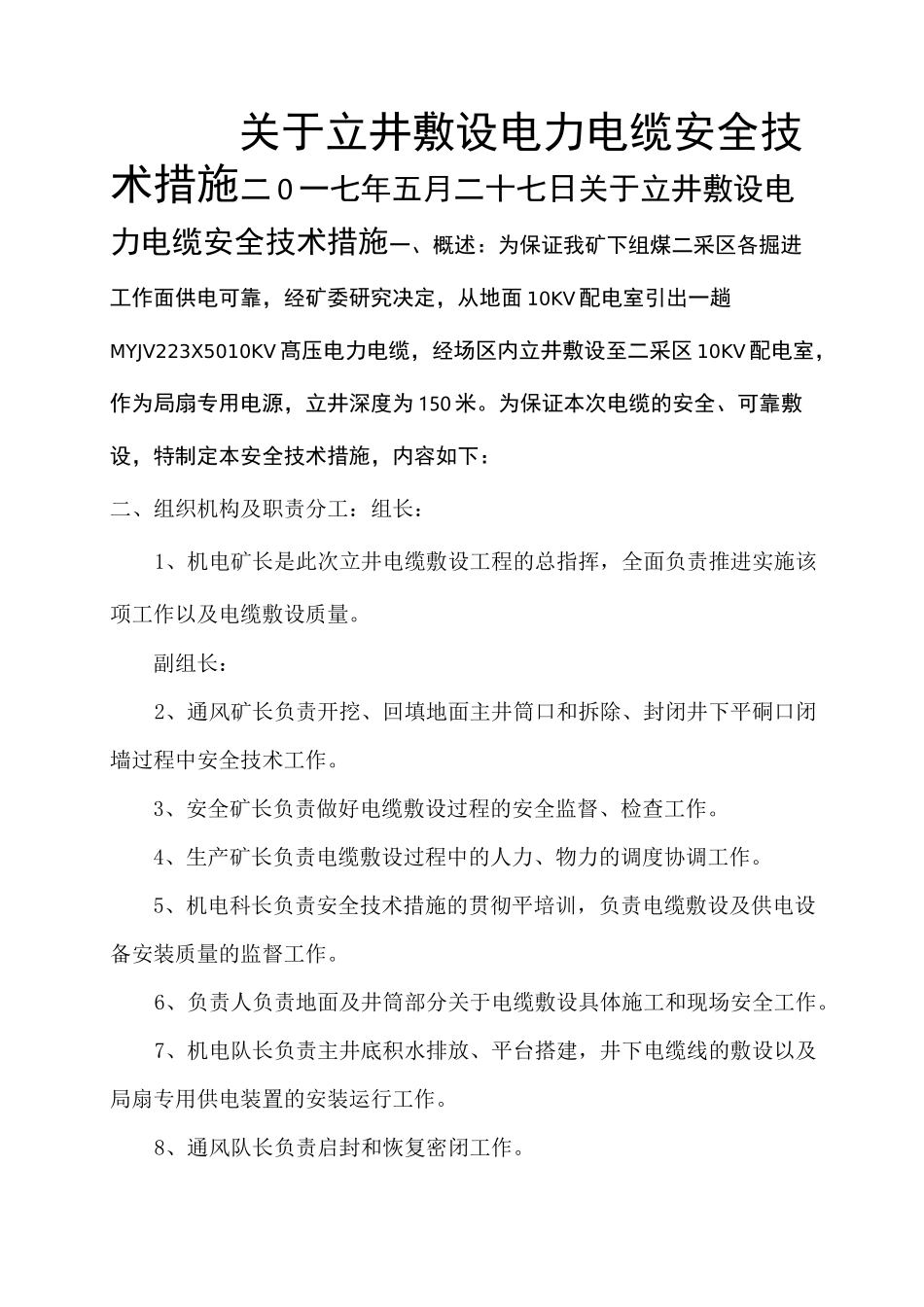

关于立井敷设电力电缆安全技术措施二 0 一七年五月二十七日关于立井敷设电力电缆安全技术措施一、概述:为保证我矿下组煤二采区各掘进工作面供电可靠,经矿委研究决定,从地面 10KV 配电室引出一趟MYJV223X5010KV 髙压电力电缆,经场区内立井敷设至二采区 10KV 配电室,作为局扇专用电源,立井深度为 150 米。为保证本次电缆的安全、可靠敷设,特制定本安全技术措施,内容如下:二、组织机构及职责分工:组长:1、机电矿长是此次立井电缆敷设工程的总指挥,全面负责推进实施该项工作以及电缆敷设质量。副组长:2、通风矿长负责开挖、回填地面主井筒口和拆除、封闭井下平硐口闭墙过程中安全技术工作。3、安全矿长负责做好电缆敷设过程的安全监督、检查工作。4、生产矿长负责电缆敷设过程中的人力、物力的调度协调工作。5、机电科长负责安全技术措施的贯彻平培训,负责电缆敷设及供电设备安装质量的监督工作。6、负责人负责地面及井筒部分关于电缆敷设具体施工和现场安全工作。7、机电队长负责主井底积水排放、平台搭建,井下电缆线的敷设以及局扇专用供电装置的安装运行工作。8、通风队长负责启封和恢复密闭工作。9、基建科长负责地面井口、及联通变电所电缆沟的开挖、回填工作。10、其他成员各负其责,在各自分管领导的安排部署下,落实责任,做好自身业务本职工作。三、立井电缆敷设工序(一)一通三防:1、排放瓦斯地面管沟——井筒内通风系统:揭开工业场地通往原封闭立井的热风硐盖板,与井下形成全风压通风系统。全风压系统形成后由瓦斯防治中心负责调节井下各地点的风量,防止风量紊乱。2、完善通风系统① 首先由通风队负责将原立井通往井下的墙体根据实际情况进行拆除。由于墙体内存有大量积水,在启封原清洒煤斜巷墙体时,必须由上至下进行作业,并随时观察墙体内的积水情况。② 待电缆敷设工程完工后,由通风队负责恢复封闭。注:穿墙电缆必须加装钢管护套。(二)电缆下放准备工作:1、下放电缆滑轮井架:用 20#工字钢加工长 3 米,宽 3 米,高 3 米的梯形井架,将 10T 定滑轮用直径 30mm 高强度销轴固定在工字钢架体上。井架呈梯形状,选用 20#工字钢焊接,井架六根支腿入地预埋 500mm,采用浇筑混凝土固定,与钻孔平台搭接处全部焊接牢靠。2、为防止钻孔口作业人员掉入井筒,井口人员作业空间以外正上方、左侧(钢丝绳出绳方向)采用直径 10mm 钢筋网封闭固定,防止钢丝绳断裂伤人;井口除中间留下直径 300...
