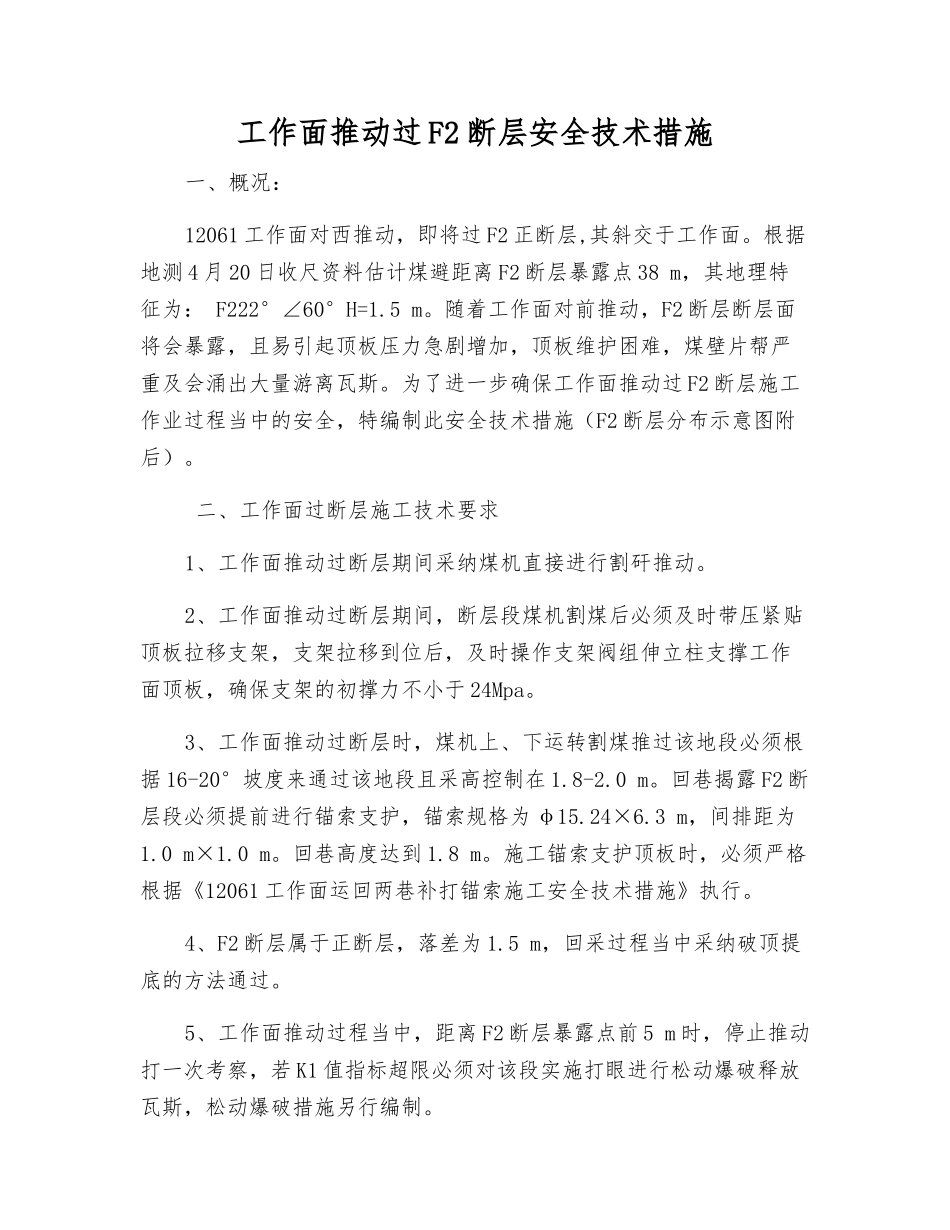

工作面推动过 F2 断层安全技术措施一、概况:12061 工作面对西推动,即将过 F2 正断层,其斜交于工作面
根据地测 4 月 20 日收尺资料估计煤避距离 F2 断层暴露点 38 m,其地理特征为: F222°∠60°H=1
随着工作面对前推动,F2 断层断层面将会暴露,且易引起顶板压力急剧增加,顶板维护困难,煤壁片帮严重及会涌出大量游离瓦斯
为了进一步确保工作面推动过 F2 断层施工作业过程当中的安全,特编制此安全技术措施(F2 断层分布示意图附后)
二、工作面过断层施工技术要求1、工作面推动过断层期间采纳煤机直接进行割矸推动
2、工作面推动过断层期间,断层段煤机割煤后必须及时带压紧贴顶板拉移支架,支架拉移到位后,及时操作支架阀组伸立柱支撑工作面顶板,确保支架的初撑力不小于 24Mpa
3、工作面推动过断层时,煤机上、下运转割煤推过该地段必须根据 16-20°坡度来通过该地段且采高控制在 1
回巷揭露 F2 断层段必须提前进行锚索支护,锚索规格为 φ15
3 m,间排距为1
回巷高度达到 1
施工锚索支护顶板时,必须严格根据《12061 工作面运回两巷补打锚索施工安全技术措施》执行
4、F2 断层属于正断层,落差为 1
5 m,回采过程当中采纳破顶提底的方法通过
5、工作面推动过程当中,距离 F2 断层暴露点前 5 m 时,停止推动打一次考察,若 K1 值指标超限必须对该段实施打眼进行松动爆破释放瓦斯,松动爆破措施另行编制

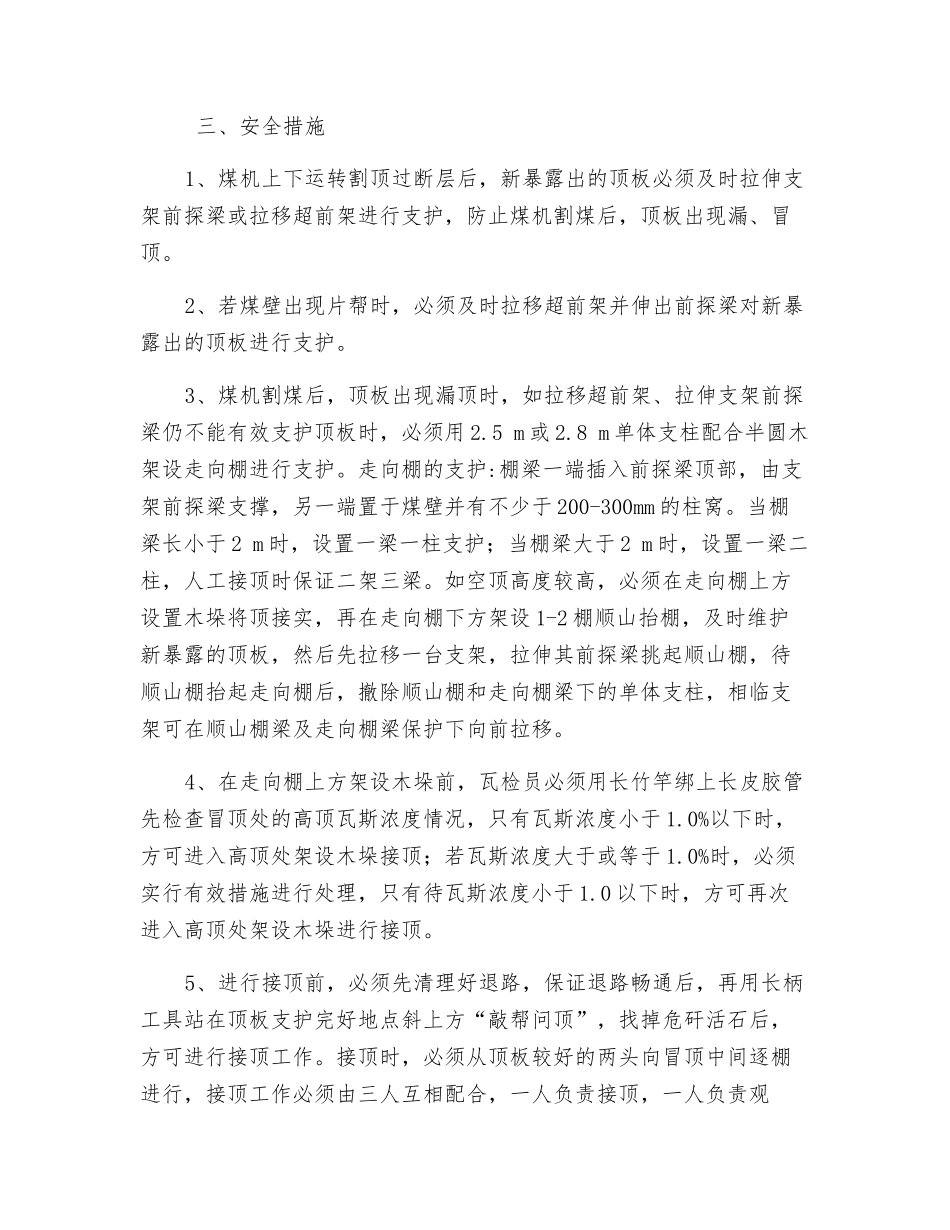

三、安全措施1、煤机上下运转割顶过断层后,新暴露出的顶板必须及时拉伸支架前探梁或拉移超前架进行支护,防止煤机割煤后,顶板出现漏、冒顶
2、若煤壁出现片帮时,必须及时拉移超前架并伸出前探梁对新暴露出的顶板进行支护

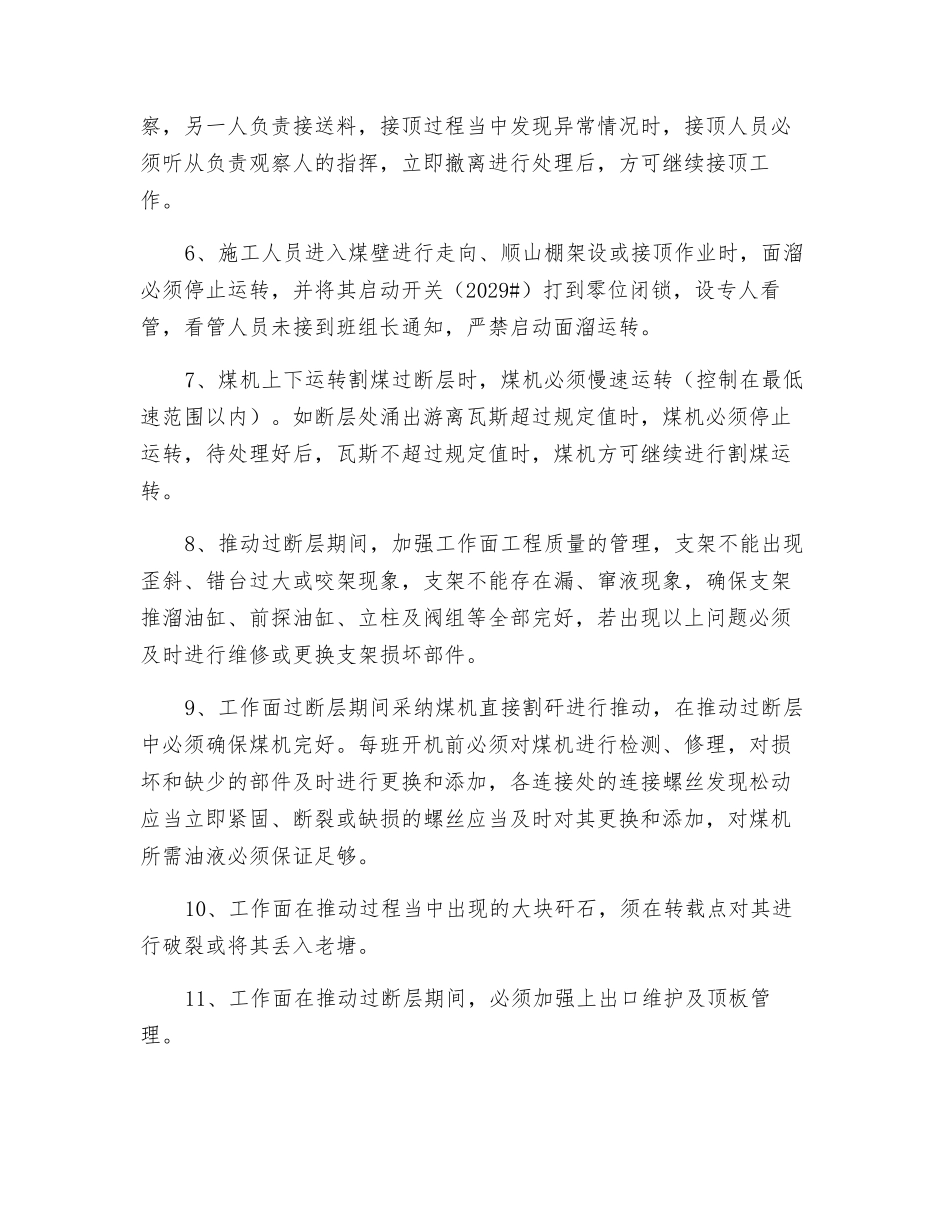

3、煤机割煤后,顶板出现漏顶时,如拉移超前架、拉伸支架前探梁仍不能有效支
