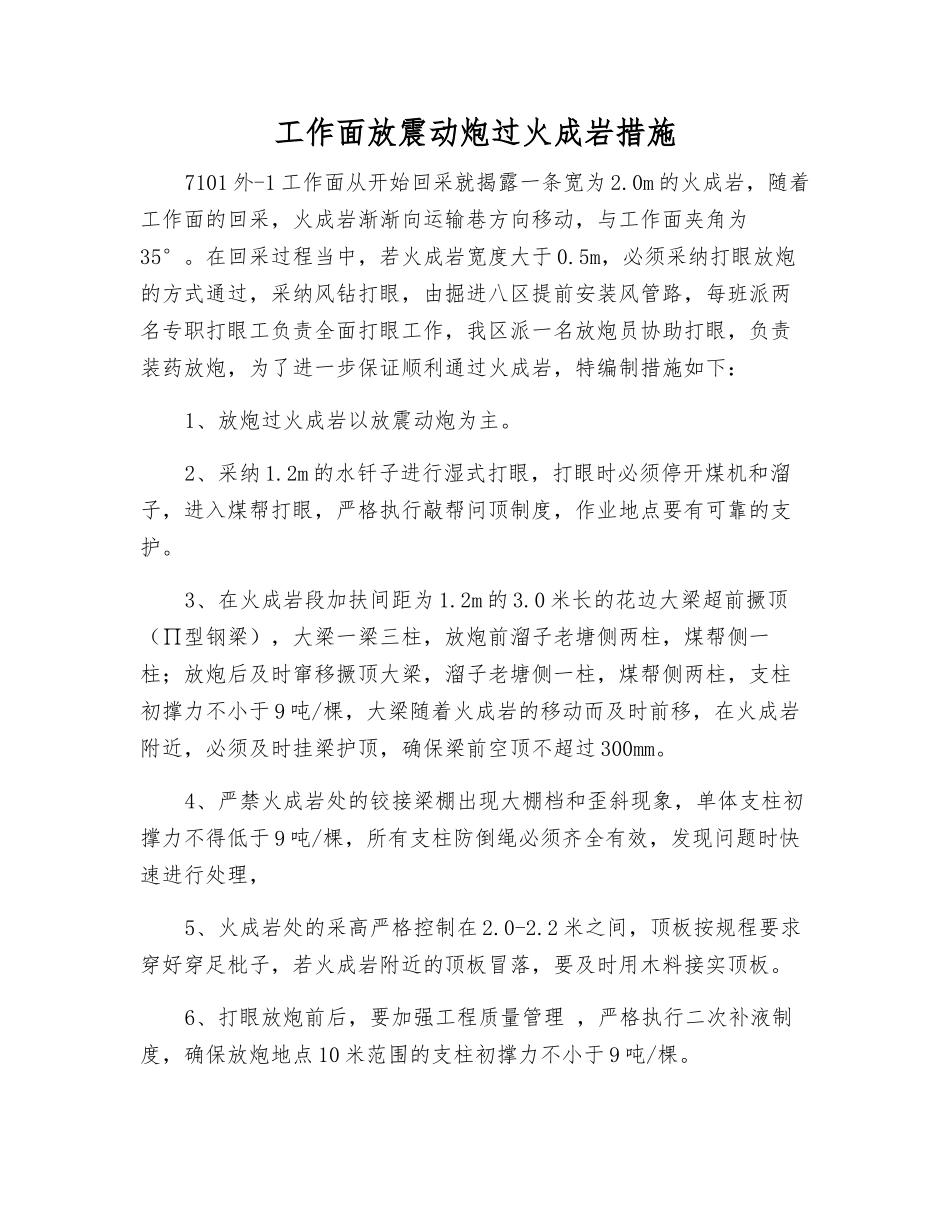

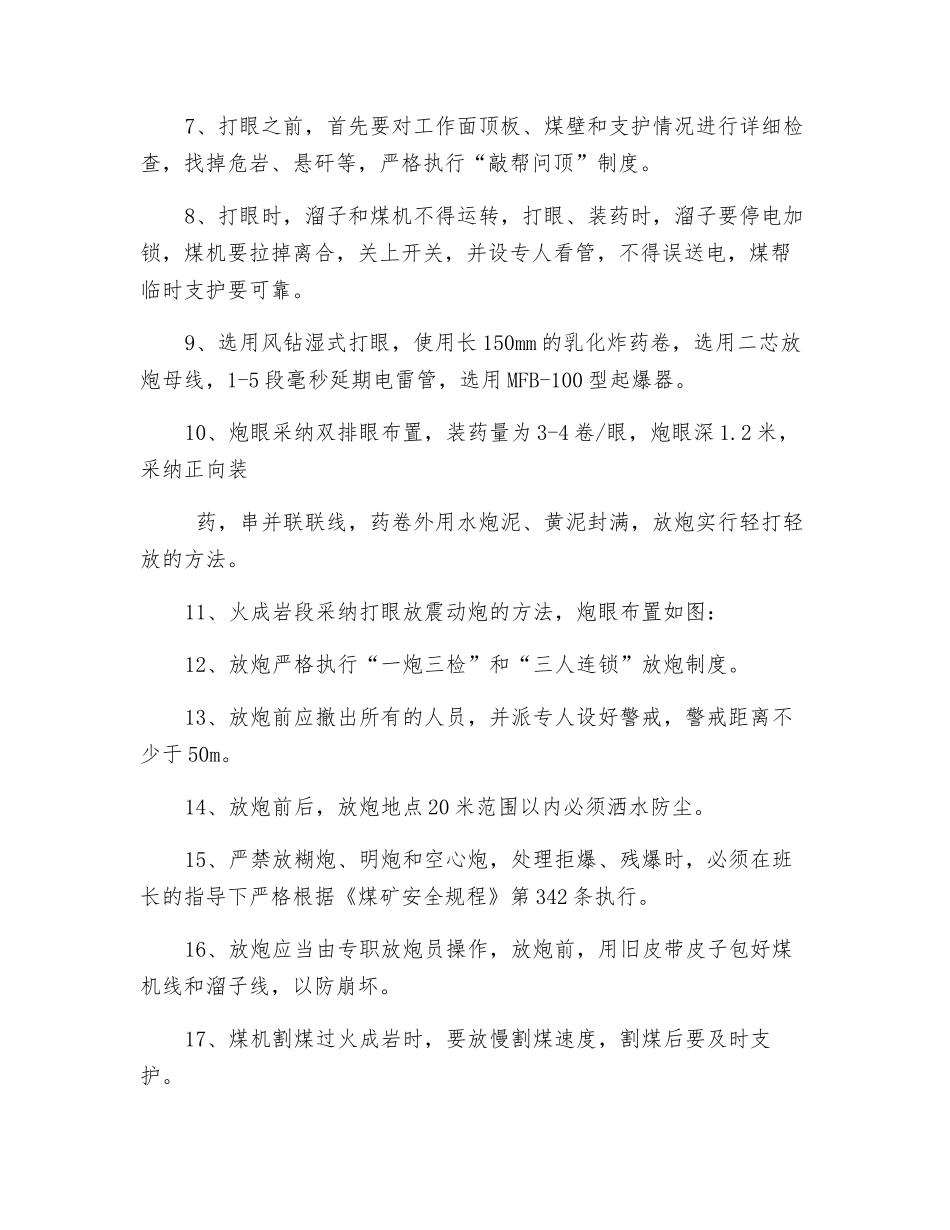

工作面放震动炮过火成岩措施7101 外-1 工作面从开始回采就揭露一条宽为 2.0m 的火成岩,随着工作面的回采,火成岩渐渐向运输巷方向移动,与工作面夹角为35°。在回采过程当中,若火成岩宽度大于 0.5m,必须采纳打眼放炮的方式通过,采纳风钻打眼,由掘进八区提前安装风管路,每班派两名专职打眼工负责全面打眼工作,我区派一名放炮员协助打眼,负责装药放炮,为了进一步保证顺利通过火成岩,特编制措施如下:1、放炮过火成岩以放震动炮为主。2、采纳 1.2m 的水钎子进行湿式打眼,打眼时必须停开煤机和溜子,进入煤帮打眼,严格执行敲帮问顶制度,作业地点要有可靠的支护。3、在火成岩段加扶间距为 1.2m 的 3.0 米长的花边大梁超前撅顶(∏型钢梁),大梁一梁三柱,放炮前溜子老塘侧两柱,煤帮侧一柱;放炮后及时窜移撅顶大梁,溜子老塘侧一柱,煤帮侧两柱,支柱初撑力不小于 9 吨/棵,大梁随着火成岩的移动而及时前移,在火成岩附近,必须及时挂梁护顶,确保梁前空顶不超过 300mm。4、严禁火成岩处的铰接梁棚出现大棚档和歪斜现象,单体支柱初撑力不得低于 9 吨/棵,所有支柱防倒绳必须齐全有效,发现问题时快速进行处理,5、火成岩处的采高严格控制在 2.0-2.2 米之间,顶板按规程要求穿好穿足枇子,若火成岩附近的顶板冒落,要及时用木料接实顶板。6、打眼放炮前后,要加强工程质量管理 ,严格执行二次补液制度,确保放炮地点 10 米范围的支柱初撑力不小于 9 吨/棵。7、打眼之前,首先要对工作面顶板、煤壁和支护情况进行详细检查,找掉危岩、悬矸等,严格执行“敲帮问顶”制度。8、打眼时,溜子和煤机不得运转,打眼、装药时,溜子要停电加锁,煤机要拉掉离合,关上开关,并设专人看管,不得误送电,煤帮临时支护要可靠。9、选用风钻湿式打眼,使用长 150mm 的乳化炸药卷,选用二芯放炮母线,1-5 段毫秒延期电雷管,选用 MFB-100 型起爆器。10、炮眼采纳双排眼布置,装药量为 3-4 卷/眼,炮眼深 1.2 米,采纳正向装 药,串并联联线,药卷外用水炮泥、黄泥封满,放炮实行轻打轻放的方法。11、火成岩段采纳打眼放震动炮的方法,炮眼布置如图:12、放炮严格执行“一炮三检”和“三人连锁”放炮制度。13、放炮前应撤出所有的人员,并派专人设好警戒,警戒距离不少于 50m。14、放炮前后,放炮地点 20 米范围以内必须洒水防尘。15、严禁放糊炮、明炮和空心炮,处理拒爆、残爆时,必须在班长的指导下严格根据《煤矿...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工作面放震动炮过火成岩措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
