工作面更换1.2米铰接顶梁安全措施

工作面更换1.2米铰接顶梁安全措施_第1页
1/3
工作面更换1.2米铰接顶梁安全措施_第2页
2/3
工作面更换1.2米铰接顶梁安全措施_第3页
3/3

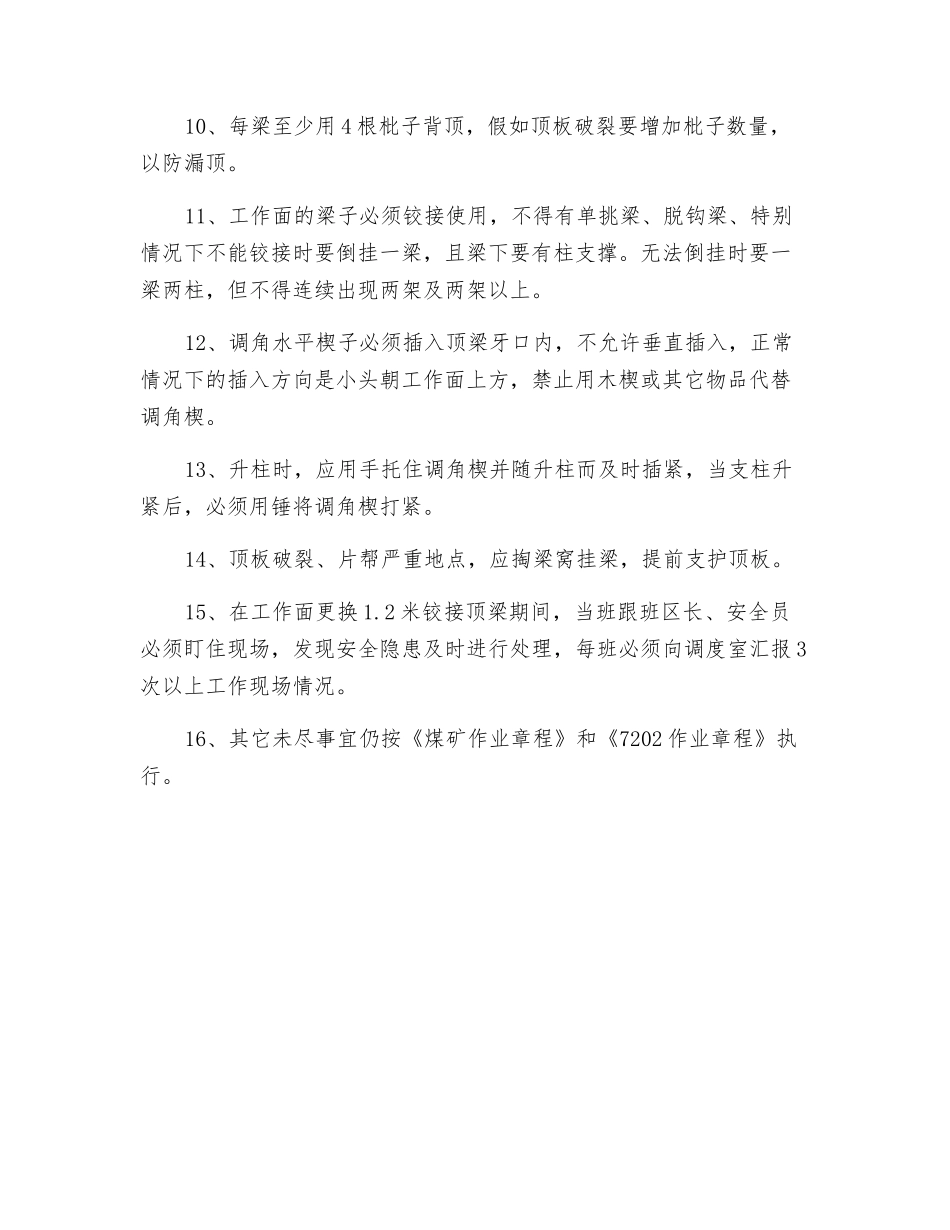

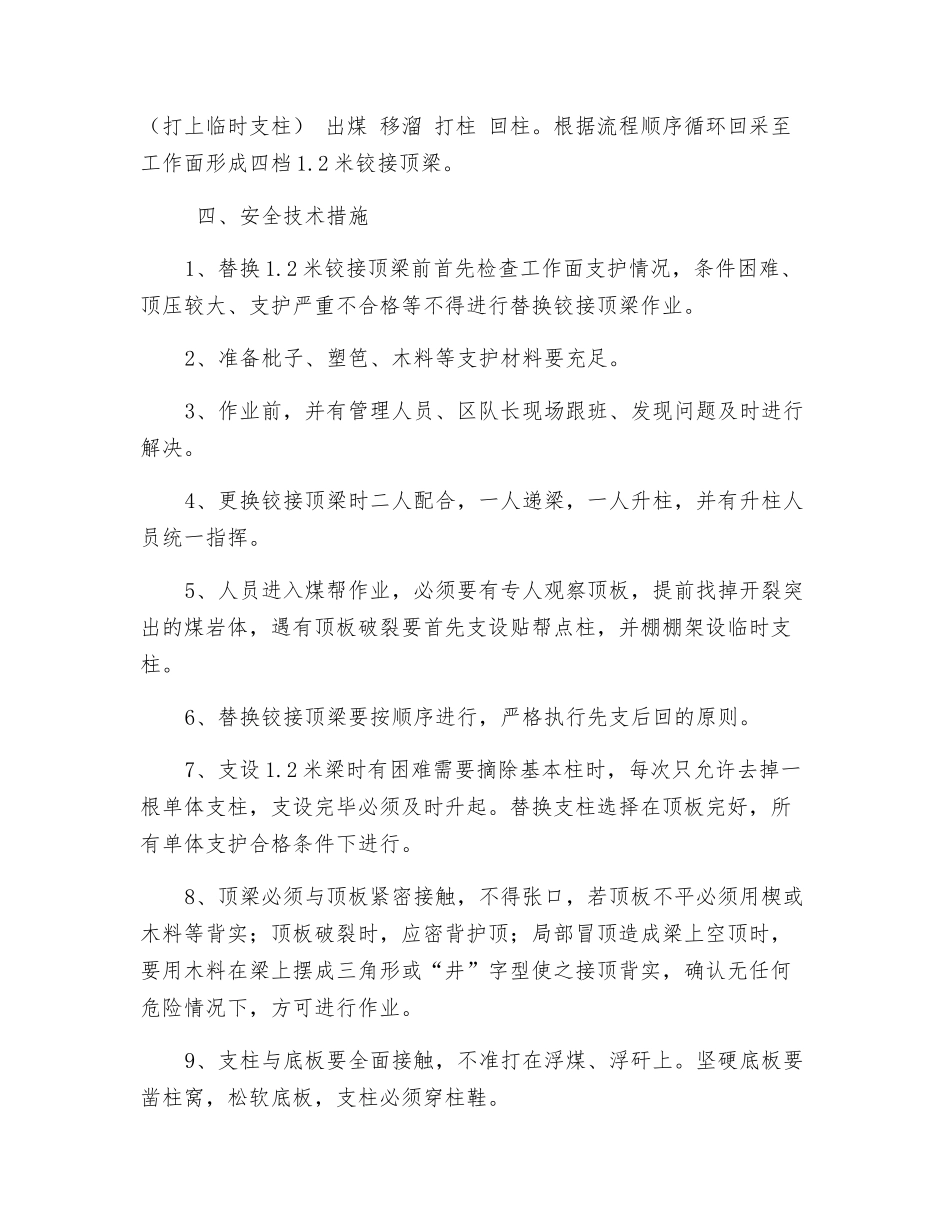

工作面更换 1.2 米铰接顶梁安全措施一、工作面情况:7202 工作面目前面长 85 米,工作面煤层平均为 1.2m,平均倾角17°,顶板由粉砂岩、中细砂岩、细砂岩组成,底板为灰黑色泥岩,其次为粉砂岩、细砂岩互层。工作面使用 1.0 米金属铰接顶梁配合单体液压支柱支护顶板。工作面支护后定位 0.6m/0.4m,排距为 1.0m,误差±0.1m;柱距 0.7m,误差 0~ -0.1m,迎山角度 3~5°,支柱初撑力不小于 90KN(11.5mpa),工作面上、下出口超前档规格为3m×1m、3m×2m。为了进一步提高回采率,经工区讨论,矿领导及有关技术人员论证,决定 7202 工作面所用的 1.0 米铰接顶梁全部换为1.2 米铰接顶梁。为了进一步保证施工期间安全,特编制本措施并贯彻学习,严格根据措施执行。 二、更换 1.2 米铰接顶梁工作面支护布置 工作面调整 1.2 米铰接顶梁后,支柱定位在 0.7m/0.5m,排距为1.2m,误差±0.1m;柱距 0.7m,误差 0~ -0.1m。 三、操作方法与步骤: 工作面三四档管理,见四回一,即在回料时,将工作面所回下处口的 1 米铰接顶梁全部回出,并拉出工作面,整齐码放在安全地带。并及时将准备好的 1.2 米铰接顶梁根据顺序,每棚摆放一根,待工作面放炮后,及时将 1.2 米铰接顶梁挂上,最后根据炮采工作面回采顺序进行支护。 工作面更换 1.2 米铰接顶梁回采流程:回柱(将工作面 1 米铰接顶梁回出) 将 1 米铰接顶梁拉出工作面 把 1.2 米铰接顶梁转入工作面,并按顺序每棚摆放一根 工作面打眼放炮后及时挂 1.2 米铰接顶梁(打上临时支柱) 出煤 移溜 打柱 回柱。根据流程顺序循环回采至工作面形成四档 1.2 米铰接顶梁。 四、安全技术措施1、替换 1.2 米铰接顶梁前首先检查工作面支护情况,条件困难、顶压较大、支护严重不合格等不得进行替换铰接顶梁作业。2、准备枇子、塑笆、木料等支护材料要充足。3、作业前,并有管理人员、区队长现场跟班、发现问题及时进行解决。4、更换铰接顶梁时二人配合,一人递梁,一人升柱,并有升柱人员统一指挥。5、人员进入煤帮作业,必须要有专人观察顶板,提前找掉开裂突出的煤岩体,遇有顶板破裂要首先支设贴帮点柱,并棚棚架设临时支柱。6、替换铰接顶梁要按顺序进行,严格执行先支后回的原则。7、支设 1.2 米梁时有困难需要摘除基本柱时,每次只允许去掉一根单体支柱,支设完毕必须及时升起。替换支柱选择在顶板完好,所有单体支护合格条件下进行。8、顶梁必须与顶板紧密接...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工作面更换1.2米铰接顶梁安全措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
