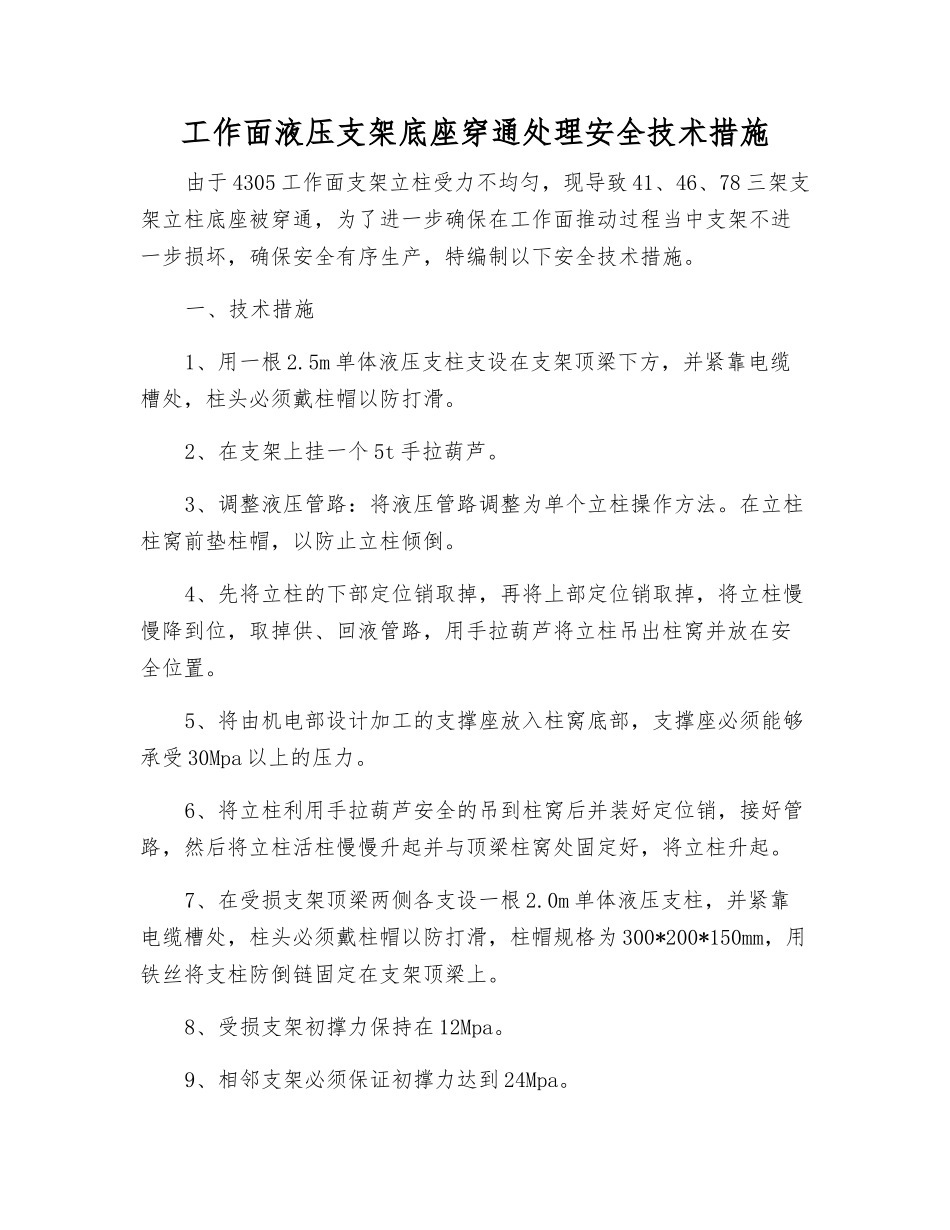

工作面液压支架底座穿通处理安全技术措施由于 4305 工作面支架立柱受力不均匀,现导致 41、46、78 三架支架立柱底座被穿通,为了进一步确保在工作面推动过程当中支架不进一步损坏,确保安全有序生产,特编制以下安全技术措施
一、技术措施1、用一根 2
5m 单体液压支柱支设在支架顶梁下方,并紧靠电缆槽处,柱头必须戴柱帽以防打滑
2、在支架上挂一个 5t 手拉葫芦
3、调整液压管路:将液压管路调整为单个立柱操作方法
在立柱柱窝前垫柱帽,以防止立柱倾倒
4、先将立柱的下部定位销取掉,再将上部定位销取掉,将立柱慢慢降到位,取掉供、回液管路,用手拉葫芦将立柱吊出柱窝并放在安全位置
5、将由机电部设计加工的支撑座放入柱窝底部,支撑座必须能够承受 30Mpa 以上的压力
6、将立柱利用手拉葫芦安全的吊到柱窝后并装好定位销,接好管路,然后将立柱活柱慢慢升起并与顶梁柱窝处固定好,将立柱升起
7、在受损支架顶梁两侧各支设一根 2
0m 单体液压支柱,并紧靠电缆槽处,柱头必须戴柱帽以防打滑,柱帽规格为 300*200*150mm,用铁丝将支柱防倒链固定在支架顶梁上
8、受损支架初撑力保持在 12Mpa
9、相邻支架必须保证初撑力达到 24Mpa
10、单体液压支柱初撑力不得低于 90KN
11、每班由班组长负责操作受损支架,其余人员不允许随意操作
12、支架操作完毕后支架工检查压力表情况,假如压力不平衡必须调整平衡油缸,使压力平衡
二、安全措施1、所有参加此项作业的人员必须认真学习本措施,认真严格执行后方可参加此项作业,否则不得上岗作业
2、准备齐全必需的用具和装置,所有的用具和装置必须保证完好,必须由当班副队长检验合格之后方可投入使用
3、进入作业地点,必须先由当班副队长“由外向里”检查作业地点的顶板和煤帮情况,进行敲帮问顶,清除隐患,确认无冒顶片帮危险后,方可下令开工作业
4、多人作业,要
