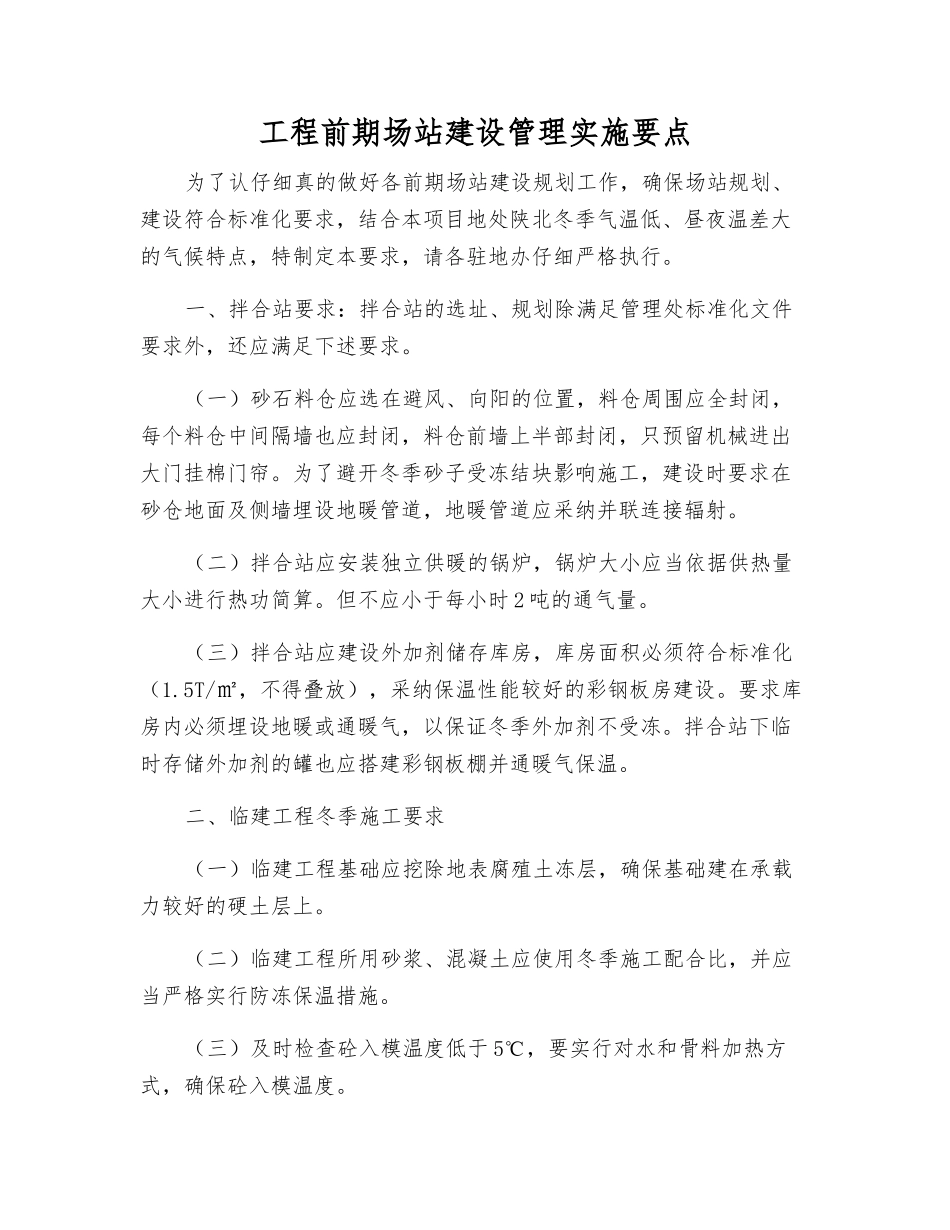

工程前期场站建设管理实施要点为了认仔细真的做好各前期场站建设规划工作,确保场站规划、建设符合标准化要求,结合本项目地处陕北冬季气温低、昼夜温差大的气候特点,特制定本要求,请各驻地办仔细严格执行
一、拌合站要求:拌合站的选址、规划除满足管理处标准化文件要求外,还应满足下述要求
(一)砂石料仓应选在避风、向阳的位置,料仓周围应全封闭,每个料仓中间隔墙也应封闭,料仓前墙上半部封闭,只预留机械进出大门挂棉门帘
为了避开冬季砂子受冻结块影响施工,建设时要求在砂仓地面及侧墙埋设地暖管道,地暖管道应采纳并联连接辐射
(二)拌合站应安装独立供暖的锅炉,锅炉大小应当依据供热量大小进行热功简算
但不应小于每小时 2 吨的通气量
(三)拌合站应建设外加剂储存库房,库房面积必须符合标准化(1
5T/㎡,不得叠放),采纳保温性能较好的彩钢板房建设
要求库房内必须埋设地暖或通暖气,以保证冬季外加剂不受冻
拌合站下临时存储外加剂的罐也应搭建彩钢板棚并通暖气保温
二、临建工程冬季施工要求(一)临建工程基础应挖除地表腐殖土冻层,确保基础建在承载力较好的硬土层上
(二)临建工程所用砂浆、混凝土应使用冬季施工配合比,并应当严格实行防冻保温措施
(三)及时检查砼入模温度低于 5℃,要实行对水和骨料加热方式,确保砼入模温度

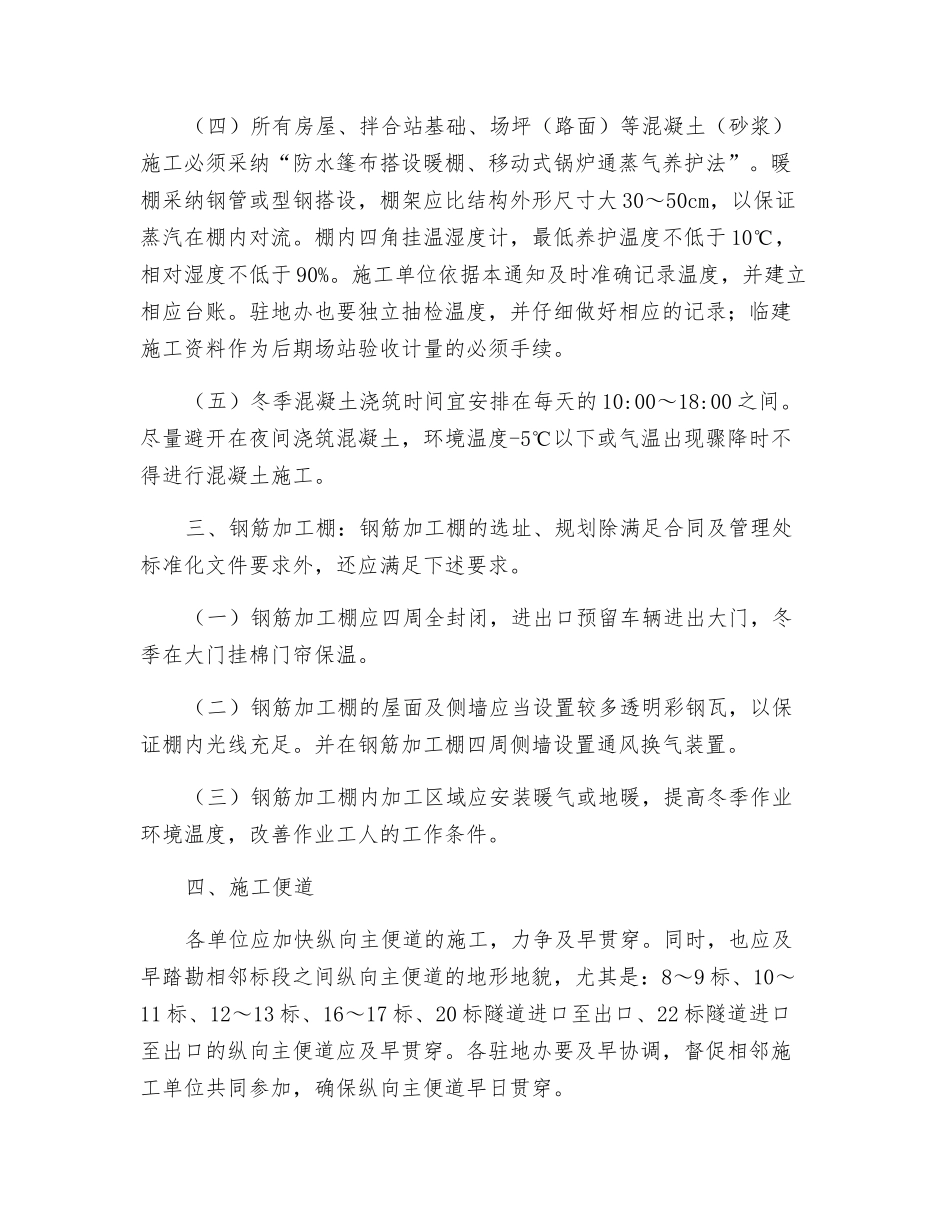

(四)所有房屋、拌合站基础、场坪(路面)等混凝土(砂浆)施工必须采纳“防水篷布搭设暖棚、移动式锅炉通蒸气养护法”
暖棚采纳钢管或型钢搭设,棚架应比结构外形尺寸大 30~50cm,以保证蒸汽在棚内对流
棚内四角挂温湿度计,最低养护温度不低于 10℃,相对湿度不低于 90%
施工单位依据本通知及时准确记录温度,并建立相应台账
驻地办也要独立抽检温度,并仔细做好相应的记录;临建施工资料作为后期场站验收计量的必须手续
(五)冬季混凝土浇筑时间宜安排在每天的 10:00~18:00 之间
尽量避开在夜间浇
