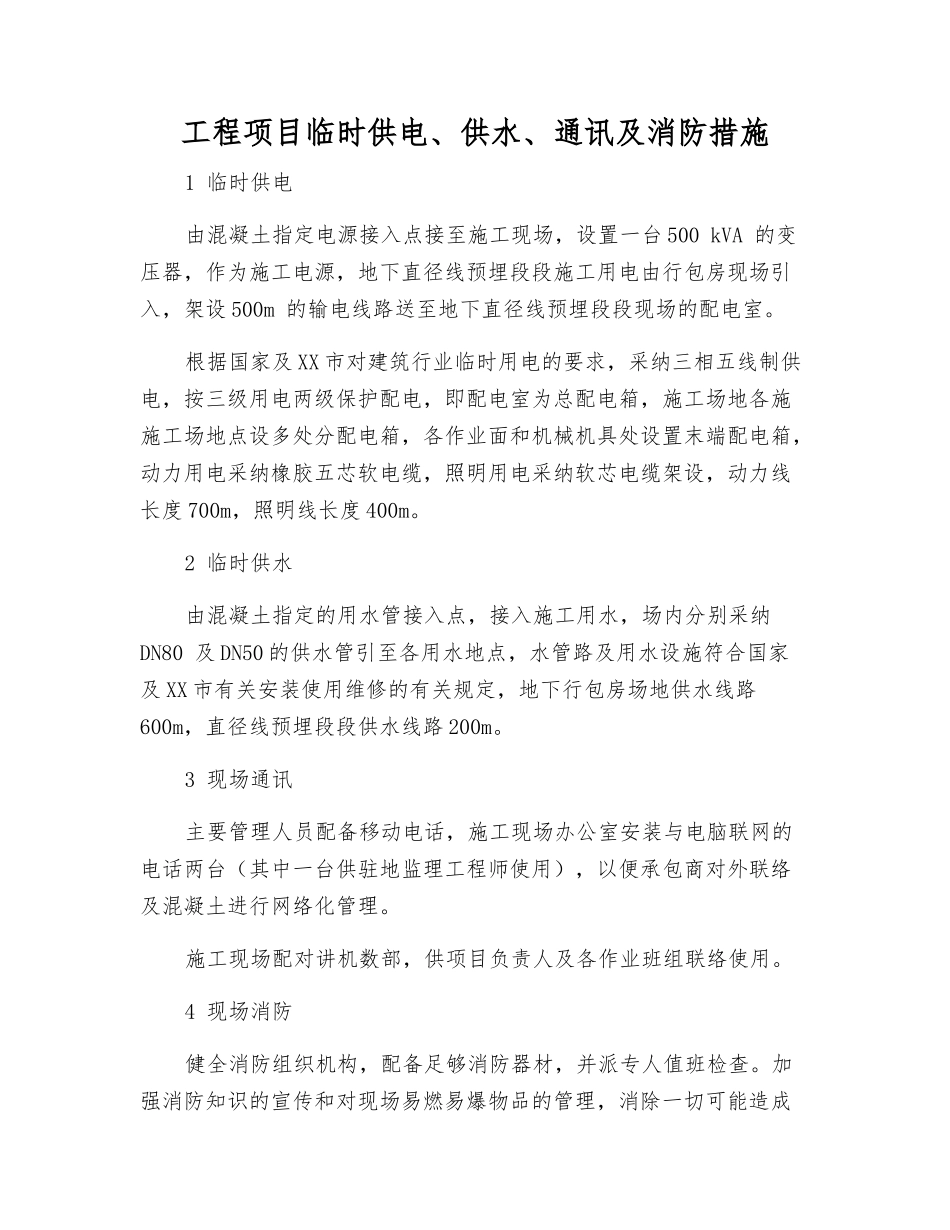

工程项目临时供电、供水、通讯及消防措施1 临时供电由混凝土指定电源接入点接至施工现场,设置一台 500 kVA 的变压器,作为施工电源,地下直径线预埋段段施工用电由行包房现场引入,架设 500m 的输电线路送至地下直径线预埋段段现场的配电室
根据国家及 XX 市对建筑行业临时用电的要求,采纳三相五线制供电,按三级用电两级保护配电,即配电室为总配电箱,施工场地各施施工场地点设多处分配电箱,各作业面和机械机具处设置末端配电箱,动力用电采纳橡胶五芯软电缆,照明用电采纳软芯电缆架设,动力线长度 700m,照明线长度 400m
2 临时供水由混凝土指定的用水管接入点,接入施工用水,场内分别采纳DN80 及 DN50 的供水管引至各用水地点,水管路及用水设施符合国家及 XX 市有关安装使用维修的有关规定,地下行包房场地供水线路600m,直径线预埋段段供水线路 200m
3 现场通讯主要管理人员配备移动电话,施工现场办公室安装与电脑联网的电话两台(其中一台供驻地监理工程师使用),以便承包商对外联络及混凝土进行网络化管理
施工现场配对讲机数部,供项目负责人及各作业班组联络使用
4 现场消防健全消防组织机构,配备足够消防器材,并派专人值班检查
加强消防知识的宣传和对现场易燃易爆物品的管理,消除一切可能造成火灾、爆炸事故的根源,严格控制火源、易燃易爆和助燃物
生活区及施工场地重要电器设施周围,设置接地或避雷装置,防止雷击起火,造成安全事故
5 施工期间排水及防洪措施(1)现场排水场地四周设 500mm×400mm 排水沟,雨水及基坑抽水流入排水沟,经沉淀池沉淀后排入市政管道
现场设专人对排水系统进行维护,保证排水畅通
本标共设排水沟 800m
(2) 现场防洪措施建立安全防汛领导小组,设置气象联络站,每天与市气象局联系,及时获得有关信息,进行科学预测,为防汛工作提供依据
适时维修、加固
