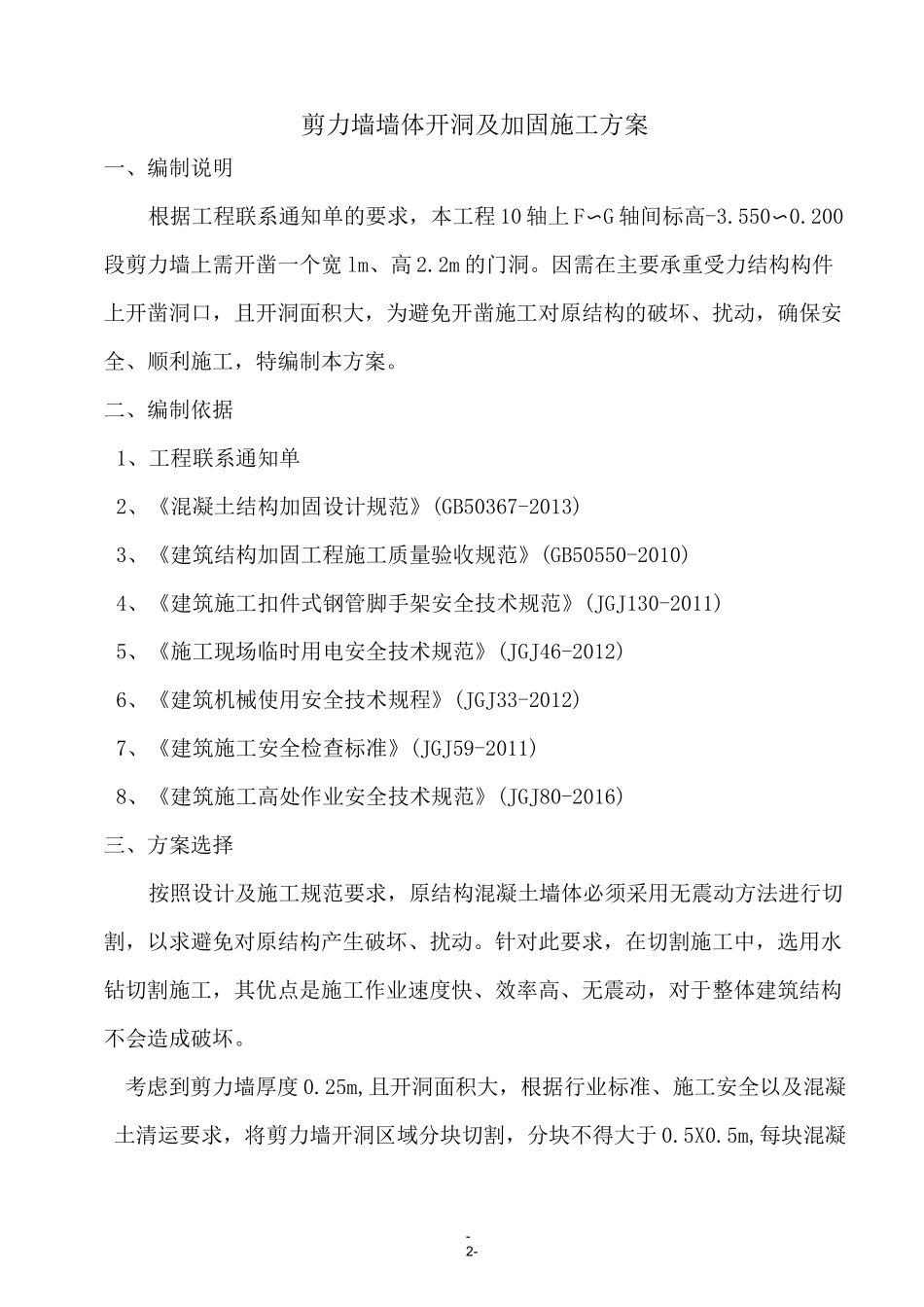

-1-一、编制说明-2-二、编制依据-2-三、方案选择-2-四、施工部署-3-五、施工方法-3-六、质量标准-6-七、安全文明施工措施-7-八、附件-7--2-剪力墙墙体开洞及加固施工方案一、编制说明根据工程联系通知单的要求,本工程 10 轴上 F〜G 轴间标高-3
200段剪力墙上需开凿一个宽 lm、高 2
2m 的门洞
因需在主要承重受力结构构件上开凿洞口,且开洞面积大,为避免开凿施工对原结构的破坏、扰动,确保安全、顺利施工,特编制本方案
二、编制依据1、工程联系通知单2、《混凝土结构加固设计规范》(GB50367-2013)3、《建筑结构加固工程施工质量验收规范》(GB50550-2010)4、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)5、《施工现场临时用电安全技术规范》(JGJ46-2012)6、《建筑机械使用安全技术规程》(JGJ33-2012)7、《建筑施工安全检查标准》(JGJ59-2011)8、《建筑施工高处作业安全技术规范》(JGJ80-2016)三、方案选择按照设计及施工规范要求,原结构混凝土墙体必须采用无震动方法进行切割,以求避免对原结构产生破坏、扰动
针对此要求,在切割施工中,选用水钻切割施工,其优点是施工作业速度快、效率高、无震动,对于整体建筑结构不会造成破坏
考虑到剪力墙厚度 0
25m,且开洞面积大,根据行业标准、施工安全以及混凝土清运要求,将剪力墙开洞区域分块切割,分块不得大于 0

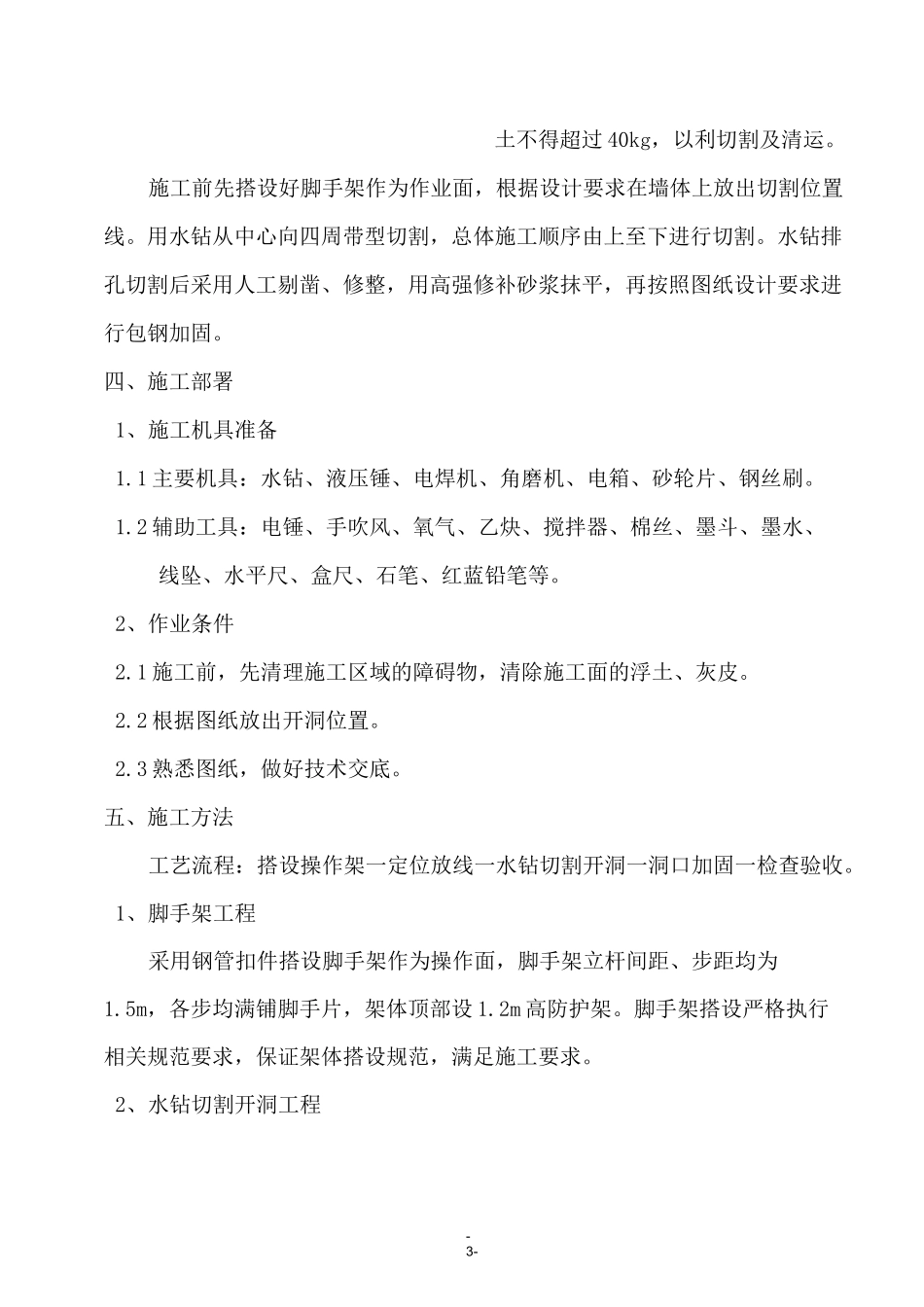

5m,每块混凝-3-土不得超过 40kg,以利切割及清运
施工前先搭设好脚手架作为作业面,根据设计要求在墙体上放出切割位置线
用水钻从中心向四周带型切割,总体施工顺序由上至下进行切割
水钻排孔切割后采用人工剔凿、修整,用高强修补砂浆抹平,再按照图纸设计要求进行包钢加固
四、施工部署1、施工机具准备1
1 主要机具:水钻、
