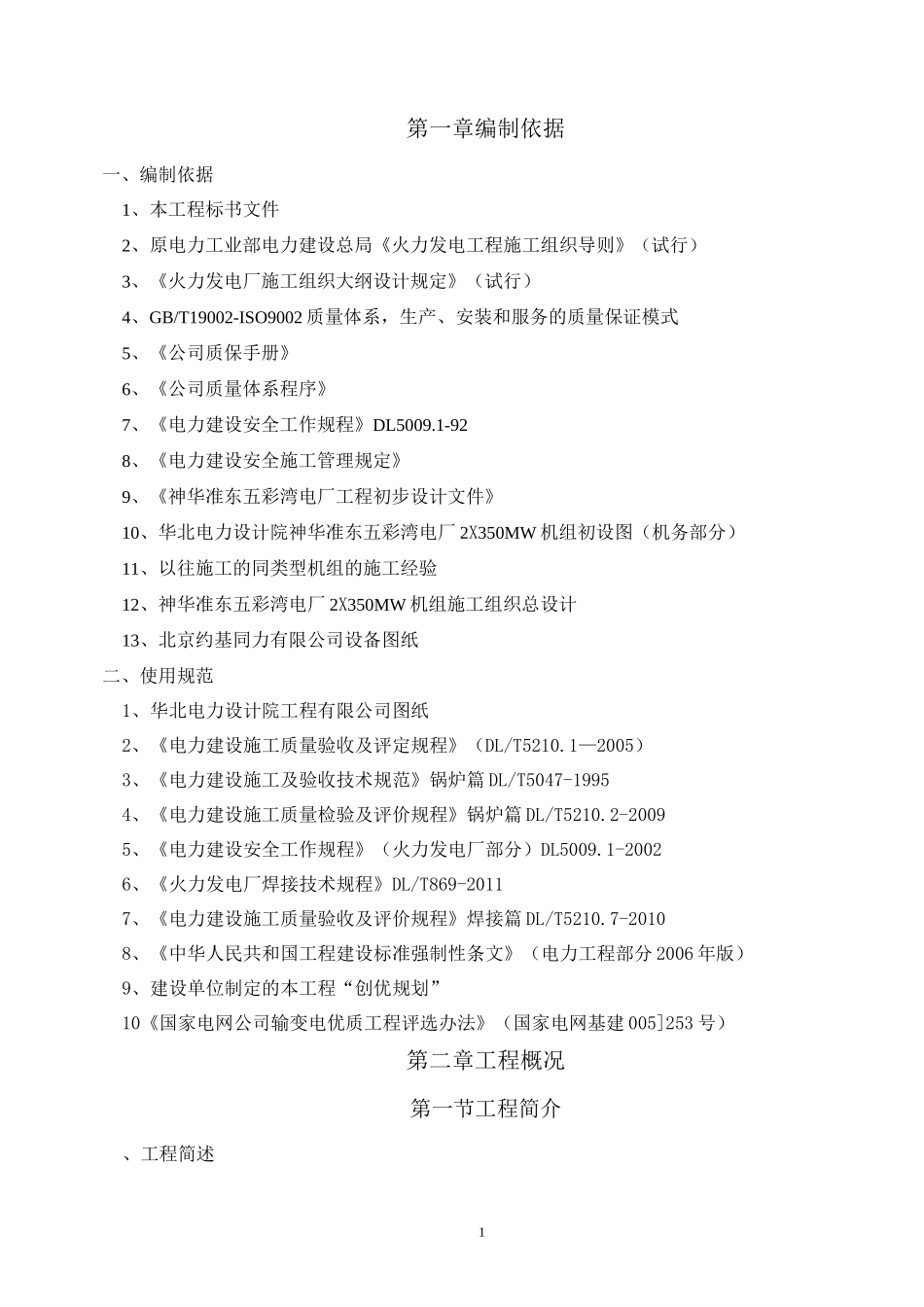

1第一章编制依据一、编制依据1、本工程标书文件2、原电力工业部电力建设总局《火力发电工程施工组织导则》(试行)3、《火力发电厂施工组织大纲设计规定》(试行)4、GB/T19002-ISO9002 质量体系,生产、安装和服务的质量保证模式5、《公司质保手册》6、《公司质量体系程序》7、《电力建设安全工作规程》DL5009
1-928、《电力建设安全施工管理规定》9、《神华准东五彩湾电厂工程初步设计文件》10、华北电力设计院神华准东五彩湾电厂 2X350MW 机组初设图(机务部分)11、以往施工的同类型机组的施工经验12、神华准东五彩湾电厂 2X350MW 机组施工组织总设计13、北京约基同力有限公司设备图纸二、使用规范1、华北电力设计院工程有限公司图纸2、《电力建设施工质量验收及评定规程》(DL/T5210
1—2005)3、《电力建设施工及验收技术规范》锅炉篇 DL/T5047-19954、《电力建设施工质量检验及评价规程》锅炉篇 DL/T5210
2-20095、《电力建设安全工作规程》(火力发电厂部分)DL5009
1-20026、《火力发电厂焊接技术规程》DL/T869-20117、《电力建设施工质量验收及评价规程》焊接篇 DL/T5210
7-20108、《中华人民共和国工程建设标准强制性条文》(电力工程部分 2006 年版)9、建设单位制定的本工程“创优规划”10《国家电网公司输变电优质工程评选办法》(国家电网基建 005]253 号)第二章工程概况第一节工程简介、工程简述2神华新疆准东五彩湾发电厂一期工程的输煤系统按 2*350MW+4*1000MW 机组容量一次建成,在一期主厂房扩建端预留二期扩建的接口,在一期工程中为方便犁煤器卸煤,皮带上煤的带速不得超过 2
燃煤通过带式输送机运至电厂,来煤粒度 W40mm

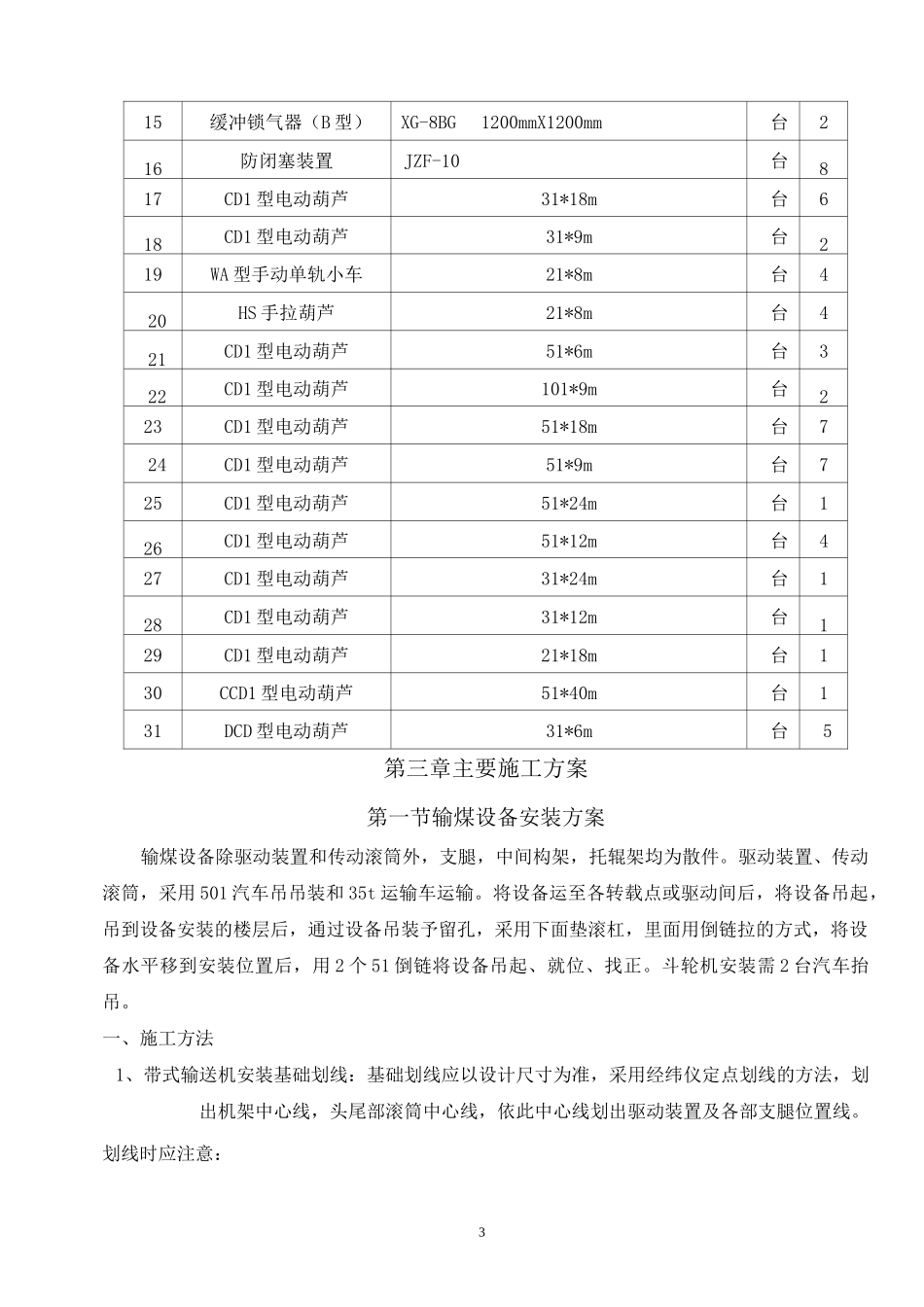

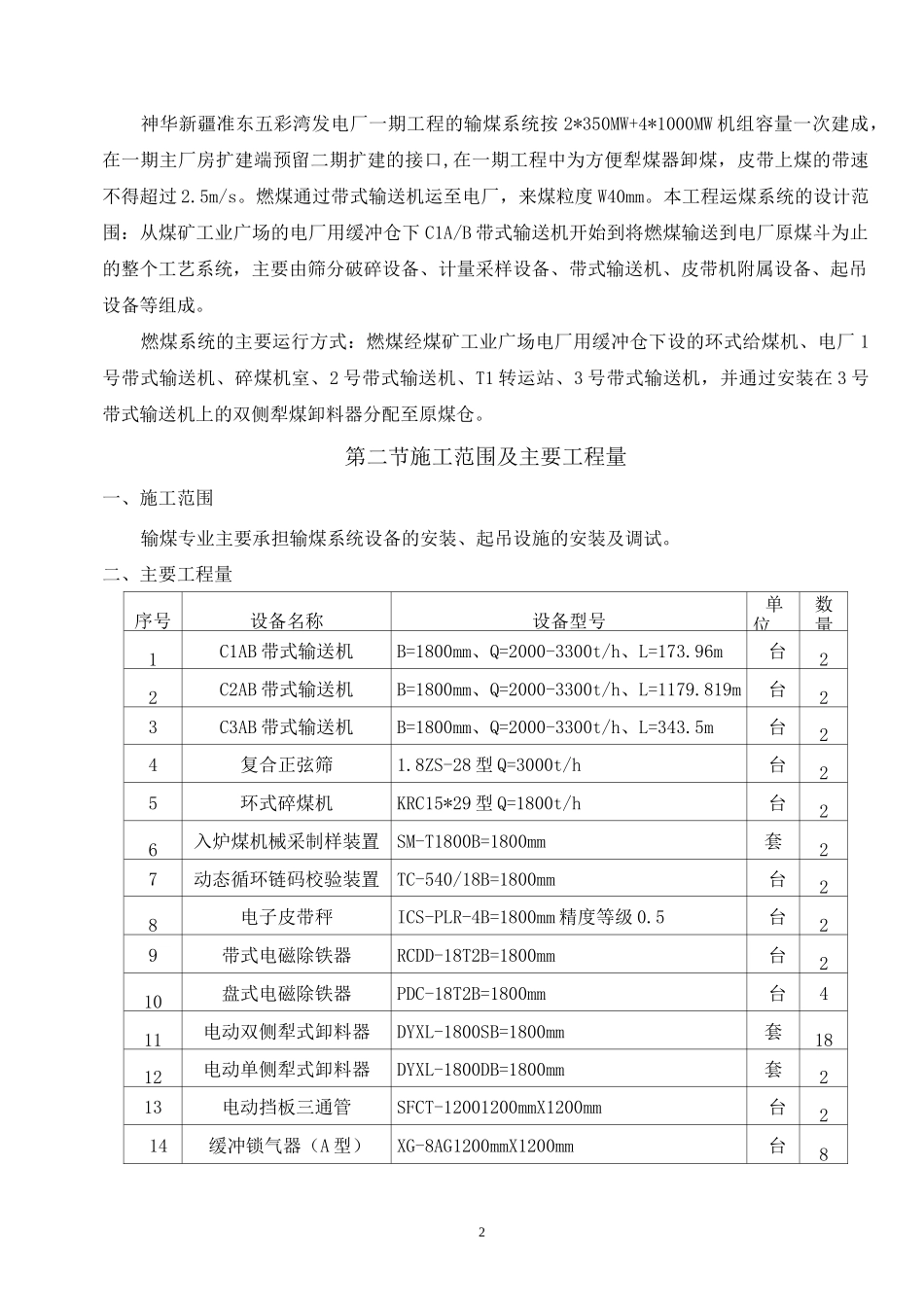

本工程运煤系统的设计范围:从煤矿工业广场
