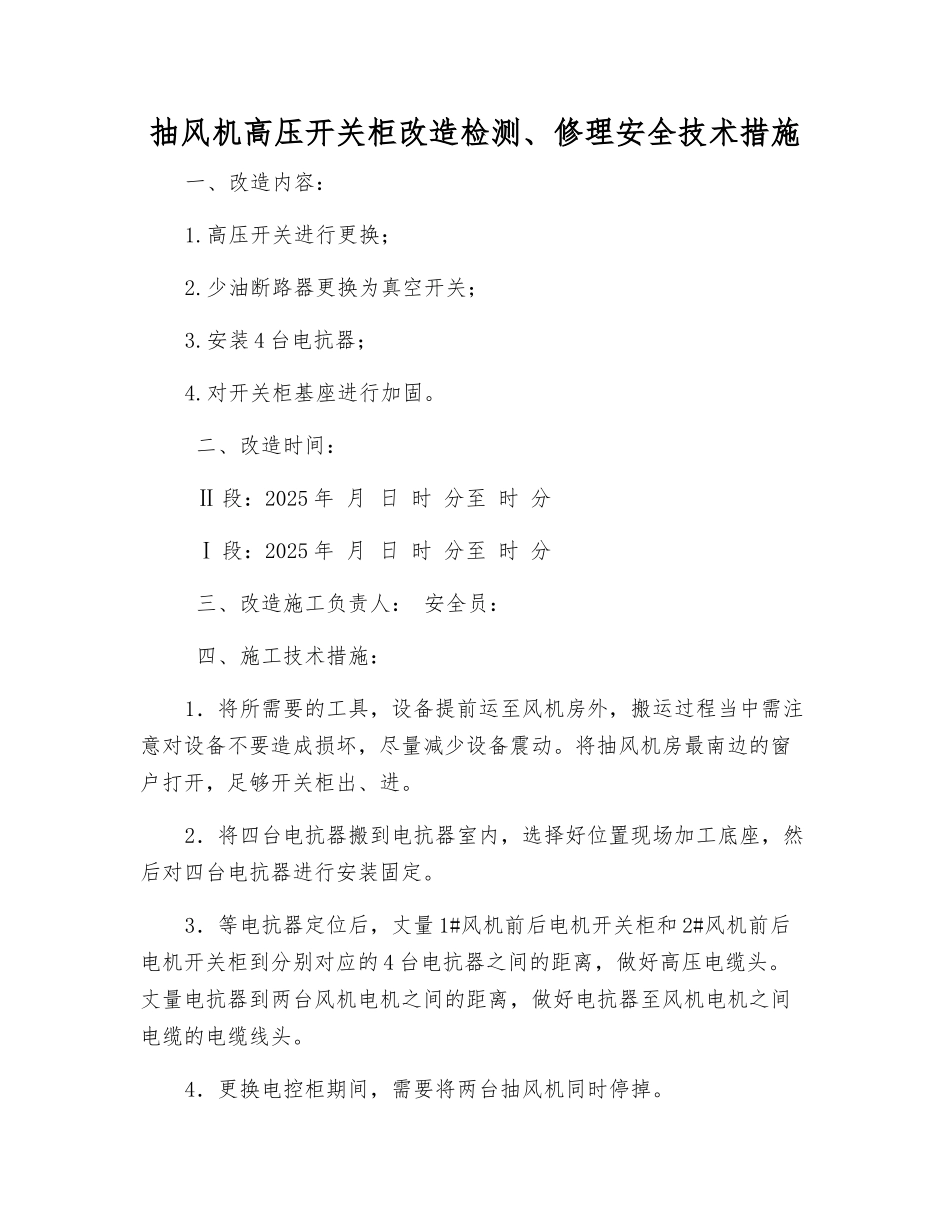

抽风机高压开关柜改造检测、修理安全技术措施一、改造内容:1
高压开关进行更换;2
少油断路器更换为真空开关;3
安装 4 台电抗器;4

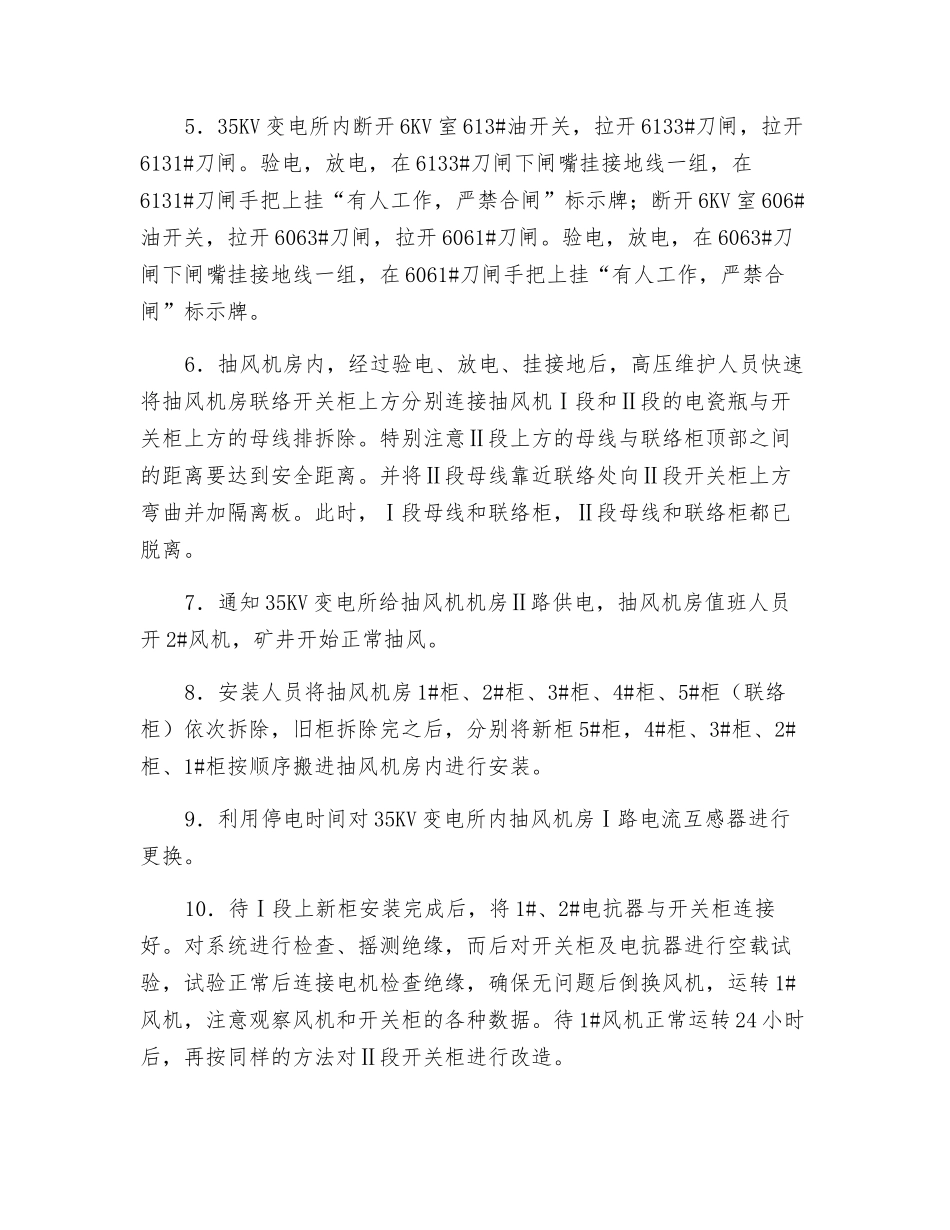

对开关柜基座进行加固
二、改造时间: Ⅱ 段:2025 年 月 日 时 分至 时 分 Ⅰ 段:2025 年 月 日 时 分至 时 分 三、改造施工负责人: 安全员: 四、施工技术措施:1.将所需要的工具,设备提前运至风机房外,搬运过程当中需注意对设备不要造成损坏,尽量减少设备震动
将抽风机房最南边的窗户打开,足够开关柜出、进
2.将四台电抗器搬到电抗器室内,选择好位置现场加工底座,然后对四台电抗器进行安装固定
3.等电抗器定位后,丈量 1#风机前后电机开关柜和 2#风机前后电机开关柜到分别对应的 4 台电抗器之间的距离,做好高压电缆头
丈量电抗器到两台风机电机之间的距离,做好电抗器至风机电机之间电缆的电缆线头

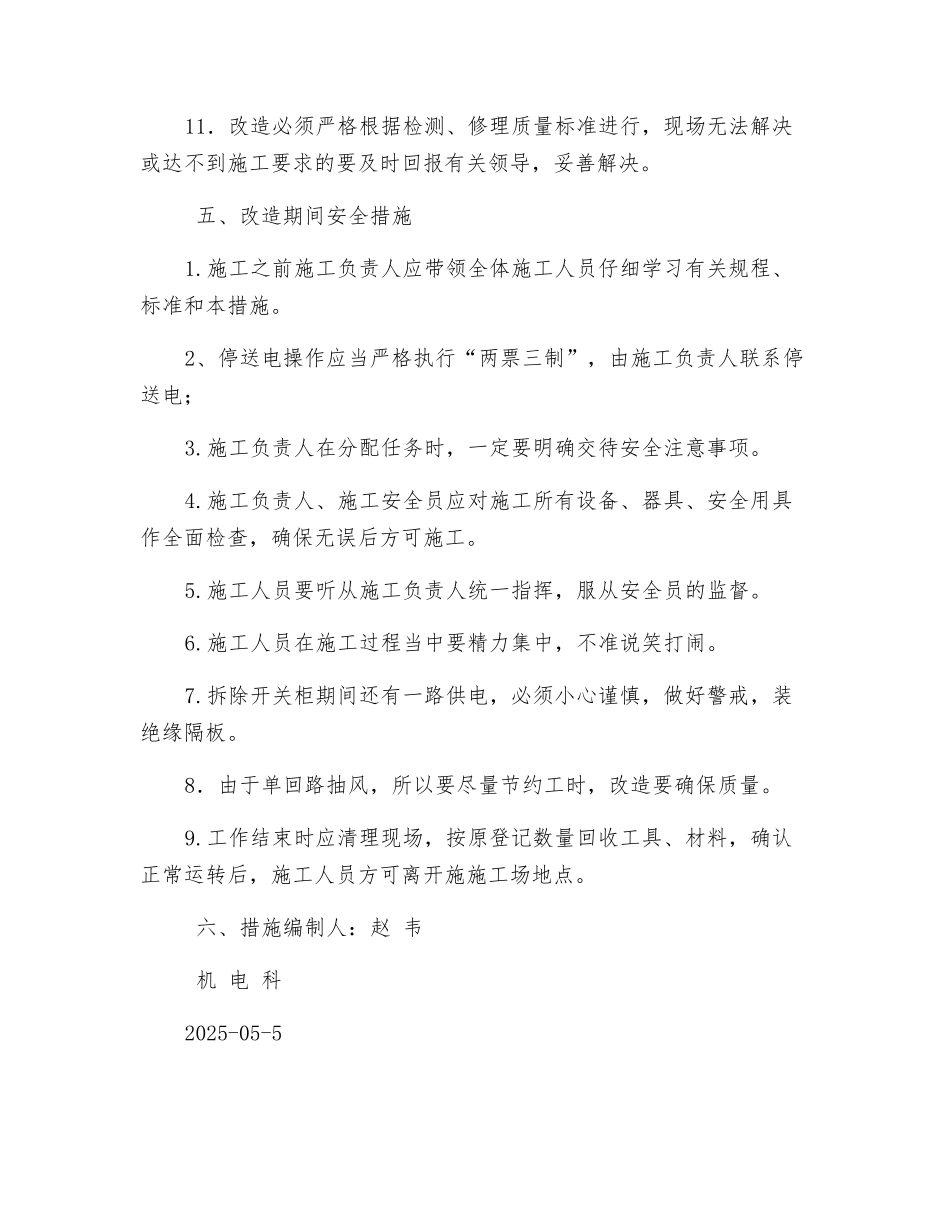

4.更换电控柜期间,需要将两台抽风机同时停掉
5.35KV 变电所内断开 6KV 室 613#油开关,拉开 6133#刀闸,拉开6131#刀闸
验电,放电,在 6133#刀闸下闸嘴挂接地线一组,在6131#刀闸手把上挂“有人工作,严禁合闸”标示牌;断开 6KV 室 606#油开关,拉开 6063#刀闸,拉开 6061#刀闸
验电,放电,在 6063#刀闸下闸嘴挂接地线一组,在 6061#刀闸手把上挂“有人工作,严禁合闸”标示牌
6.抽风机房内,经过验电、放电、挂接地后,高压维护人员快速将抽风机房联络开关柜上方分别连接抽风机Ⅰ段和Ⅱ段的电瓷瓶与开关柜上方的母线排拆除
特别注意Ⅱ段上方的母线与联络柜顶部之间的距离要达到安全距离
并将Ⅱ段母线靠近联络处向Ⅱ段开关柜上方弯曲并加隔离板
此时,Ⅰ段母线和联络柜,Ⅱ段母线和联络柜都已脱离
7.通知 35KV 变电所给抽风机机房Ⅱ路供电,抽风机房值班人员开 2#风机,矿井开始正常抽风
8.安装人员
