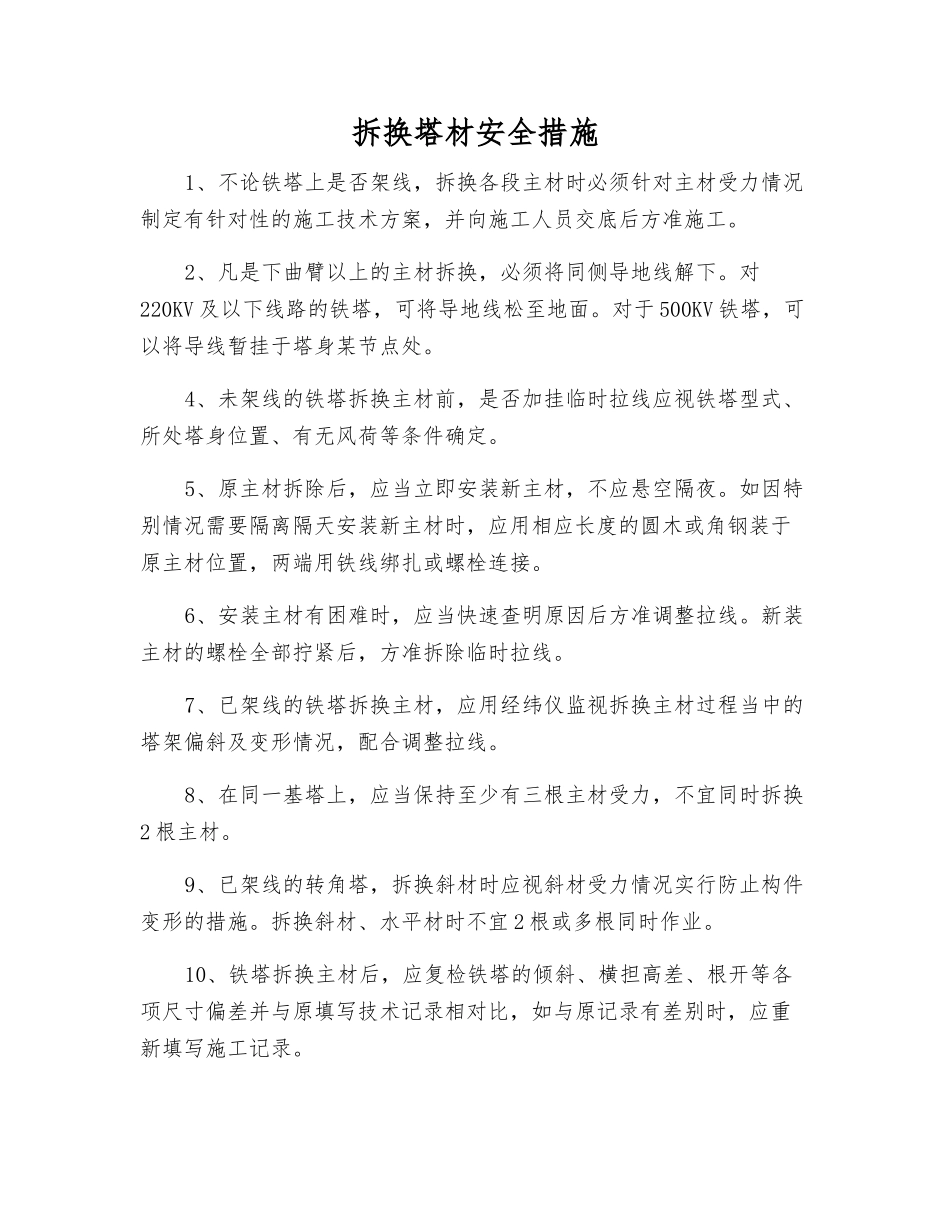

拆换塔材安全措施1、不论铁塔上是否架线,拆换各段主材时必须针对主材受力情况制定有针对性的施工技术方案,并向施工人员交底后方准施工。2、凡是下曲臂以上的主材拆换,必须将同侧导地线解下。对220KV 及以下线路的铁塔,可将导地线松至地面。对于 500KV 铁塔,可以将导线暂挂于塔身某节点处。4、未架线的铁塔拆换主材前,是否加挂临时拉线应视铁塔型式、所处塔身位置、有无风荷等条件确定。5、原主材拆除后,应当立即安装新主材,不应悬空隔夜。如因特别情况需要隔离隔天安装新主材时,应用相应长度的圆木或角钢装于原主材位置,两端用铁线绑扎或螺栓连接。6、安装主材有困难时,应当快速查明原因后方准调整拉线。新装主材的螺栓全部拧紧后,方准拆除临时拉线。7、已架线的铁塔拆换主材,应用经纬仪监视拆换主材过程当中的塔架偏斜及变形情况,配合调整拉线。8、在同一基塔上,应当保持至少有三根主材受力,不宜同时拆换2 根主材。9、已架线的转角塔,拆换斜材时应视斜材受力情况实行防止构件变形的措施。拆换斜材、水平材时不宜 2 根或多根同时作业。10、铁塔拆换主材后,应复检铁塔的倾斜、横担高差、根开等各项尺寸偏差并与原填写技术记录相对比,如与原记录有差别时,应重新填写施工记录。
