排沙泵安装技术安全措施一、施工时间:2025 年 3 月 11 日至 2025 年 3 月 12 日 二、施工内容:1、 安装功率 75KW 排沙泵 一台2、 安装 4 寸软管子 110 米 三、施工负责人: 公司负责人: 杜 斌 施工场地负责人: 韩宏汉 技术负责人: 蔡墩友 施 工 班 组: 窦永生 谢志强 刘均良 四、安全负责人: 公 司: 张金宏 班 组: 闫发光 五、施工步骤1、在井口北角有 25KW 回柱机;在回柱机上缠绕钢丝绳子;在井口用 45#工字钢双梁并起来焊成框架作为起重量;在地面打操作平台2、在井筒地面和井筒上方铺设 2 道工字钢并在上面铺设木板;在井筒上面工字钢上和井筒外挂好滑子,钢丝绳从井筒内出来挂在排沙上牵引至井筒内开始接 4 寸软管子;每接好 12 米往下放水泵,直至排沙泵安装到位置,在用钢丝绳和原起吊用钢丝绳用卡子卡好

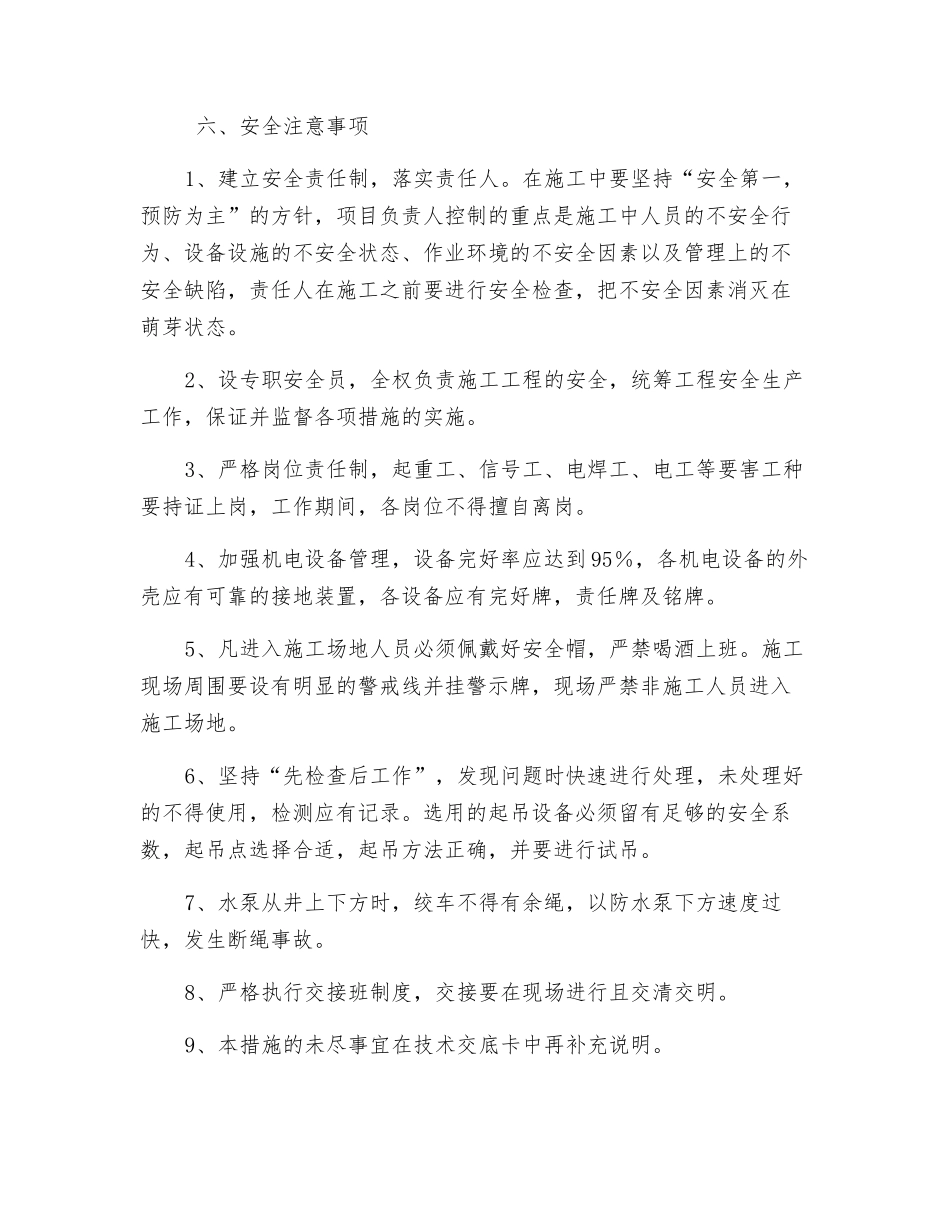

六、安全注意事项1、建立安全责任制,落实责任人
在施工中要坚持“安全第一,预防为主”的方针,项目负责人控制的重点是施工中人员的不安全行为、设备设施的不安全状态、作业环境的不安全因素以及管理上的不安全缺陷,责任人在施工之前要进行安全检查,把不安全因素消灭在萌芽状态
2、设专职安全员,全权负责施工工程的安全,统筹工程安全生产工作,保证并监督各项措施的实施
3、严格岗位责任制,起重工、信号工、电焊工、电工等要害工种要持证上岗,工作期间,各岗位不得擅自离岗
4、加强机电设备管理,设备完好率应达到 95%,各机电设备的外壳应有可靠的接地装置,各设备应有完好牌,责任牌及铭牌
5、凡进入施工场地人员必须佩戴好安全帽,严禁喝酒上班
施工现场周围要设有明显的警戒线并挂警示牌,现场严禁非施工人员进入施工场地
6、坚持“先检查后工作”,发现问题时快速进行处理,未处理好的不得使用,检测应有记录
选用的起吊设备必须留有足够的安全系数,起吊点选择合适,
