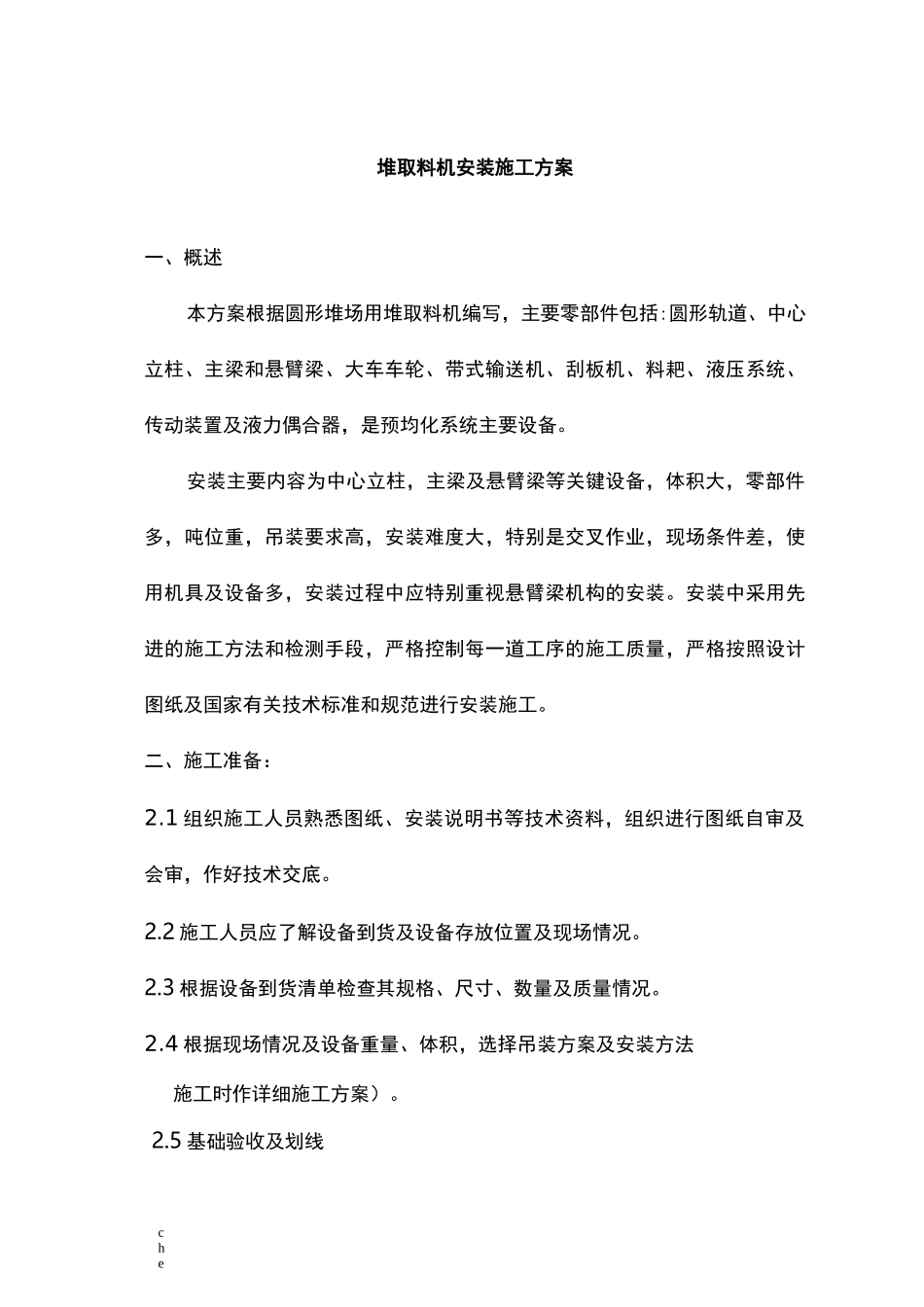

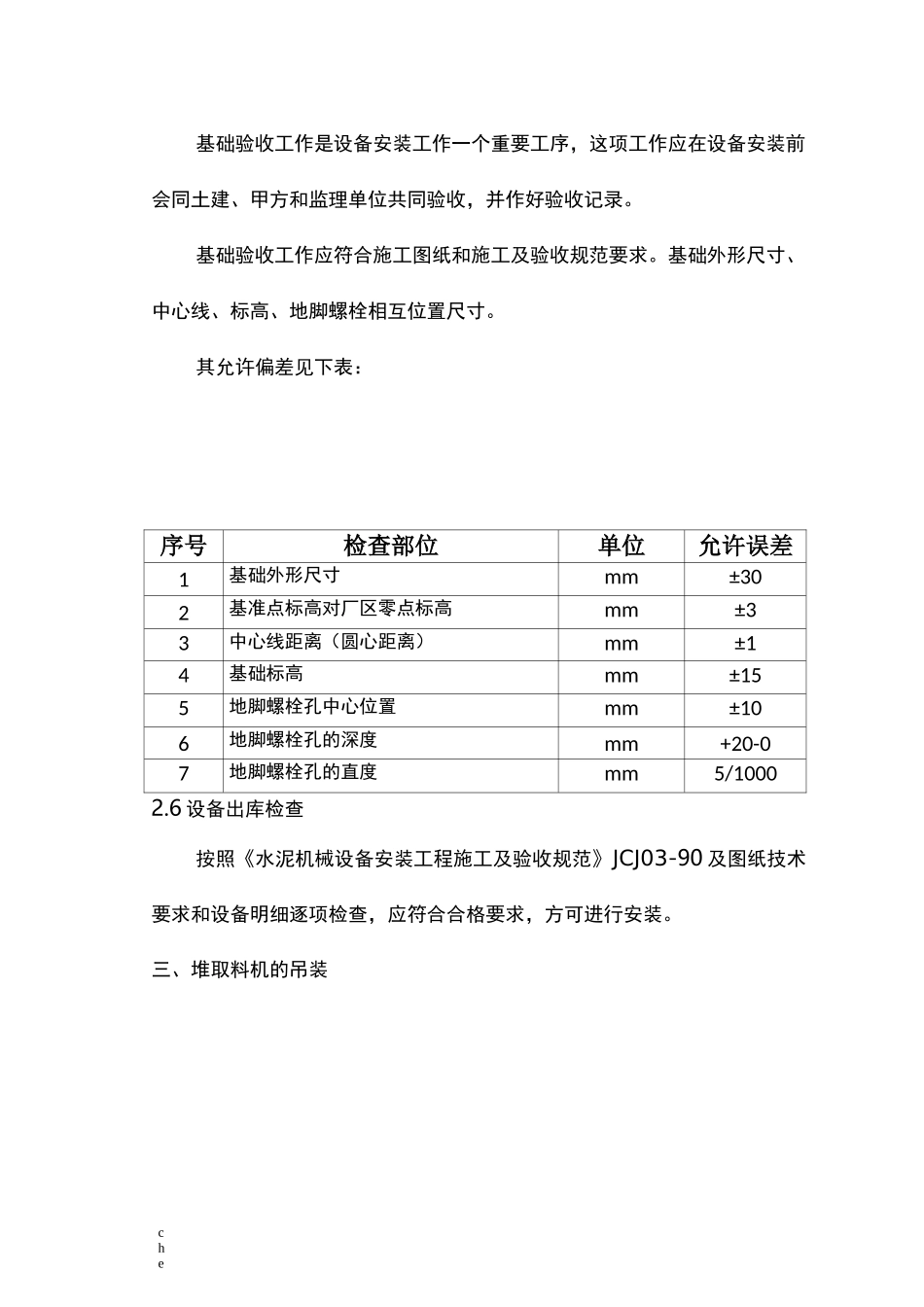

che堆取料机安装施工方案一、概述本方案根据圆形堆场用堆取料机编写,主要零部件包括:圆形轨道、中心立柱、主梁和悬臂梁、大车车轮、带式输送机、刮板机、料耙、液压系统、传动装置及液力偶合器,是预均化系统主要设备。安装主要内容为中心立柱,主梁及悬臂梁等关键设备,体积大,零部件多,吨位重,吊装要求高,安装难度大,特别是交叉作业,现场条件差,使用机具及设备多,安装过程中应特别重视悬臂梁机构的安装。安装中采用先进的施工方法和检测手段,严格控制每一道工序的施工质量,严格按照设计图纸及国家有关技术标准和规范进行安装施工。二、施工准备:2.1 组织施工人员熟悉图纸、安装说明书等技术资料,组织进行图纸自审及会审,作好技术交底。2.2 施工人员应了解设备到货及设备存放位置及现场情况。2.3 根据设备到货清单检查其规格、尺寸、数量及质量情况。2.4 根据现场情况及设备重量、体积,选择吊装方案及安装方法施工时作详细施工方案)。2.5 基础验收及划线che基础验收工作是设备安装工作一个重要工序,这项工作应在设备安装前会同土建、甲方和监理单位共同验收,并作好验收记录。基础验收工作应符合施工图纸和施工及验收规范要求。基础外形尺寸、中心线、标高、地脚螺栓相互位置尺寸。其允许偏差见下表:序号检查部位单位允许误差1基础外形尺寸mm±302基准点标高对厂区零点标高mm±33中心线距离(圆心距离)mm±14基础标高mm±155地脚螺栓孔中心位置mm±106地脚螺栓孔的深度mm+20-07地脚螺栓孔的直度mm5/10002.6 设备出库检查按照《水泥机械设备安装工程施工及验收规范》JCJ03-90 及图纸技术要求和设备明细逐项检查,应符合合格要求,方可进行安装。三、堆取料机的吊装che垫铁加工无负联动试车堆取料机的安装采用一台 120t 履带式起重机为主要设备进行设备和构件吊装,一台 25t 液压汽车吊配合部件吊装。3.1 安装程序:基础验收及放线道轨的辅设找正主柱安装道轨找正灌浆与养生主柱找正灌浆与养生道轨二次找正、固定主柱二次找正、固定移动小车安装大梁安装、找正、焊扌接刮板取料机安装料耙安装操作室安装电缆电器安装3.2 安装技术方法:3.2.1 首先以中心立柱基础中心点为圆心敷设圆形轨道,其半径极限偏差为±3mm,轨道顶面相对理论高度的极限偏差在任意 6m 范围内为±1mm,整圆轨道的极限偏差为±3mm。3.2.2 安装中心立柱底部(底座)及中心立柱,测量找正其垂直、水平度,带机安装rj-i如斤che达到标准后,固定...
