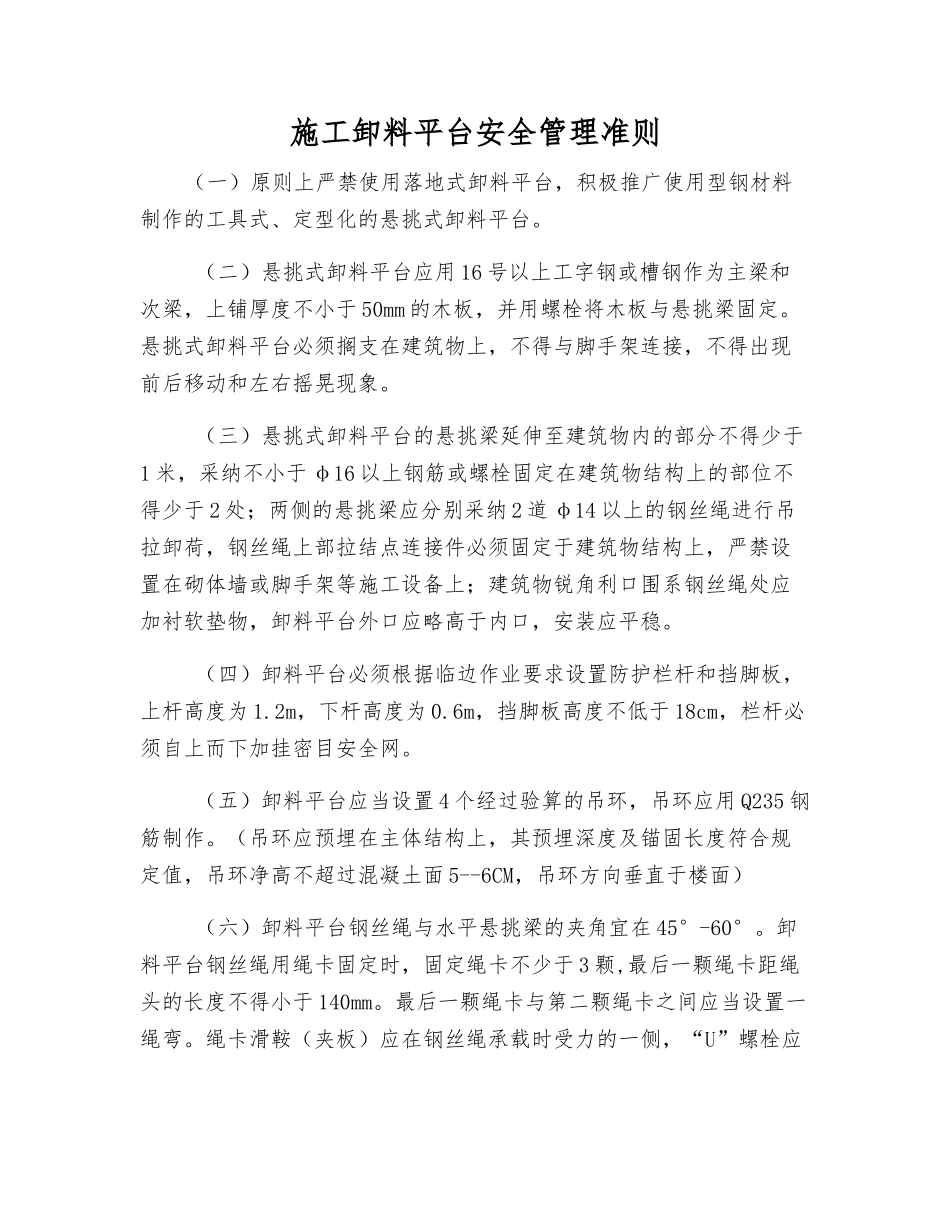

施工卸料平台安全管理准则(一)原则上严禁使用落地式卸料平台,积极推广使用型钢材料制作的工具式、定型化的悬挑式卸料平台
(二)悬挑式卸料平台应用 16 号以上工字钢或槽钢作为主梁和次梁,上铺厚度不小于 50mm 的木板,并用螺栓将木板与悬挑梁固定
悬挑式卸料平台必须搁支在建筑物上,不得与脚手架连接,不得出现前后移动和左右摇晃现象
(三)悬挑式卸料平台的悬挑梁延伸至建筑物内的部分不得少于1 米,采纳不小于 φ16 以上钢筋或螺栓固定在建筑物结构上的部位不得少于 2 处;两侧的悬挑梁应分别采纳 2 道 φ14 以上的钢丝绳进行吊拉卸荷,钢丝绳上部拉结点连接件必须固定于建筑物结构上,严禁设置在砌体墙或脚手架等施工设备上;建筑物锐角利口围系钢丝绳处应加衬软垫物,卸料平台外口应略高于内口,安装应平稳
(四)卸料平台必须根据临边作业要求设置防护栏杆和挡脚板,上杆高度为 1
2m,下杆高度为 0
6m,挡脚板高度不低于 18cm,栏杆必须自上而下加挂密目安全网
(五)卸料平台应当设置 4 个经过验算的吊环,吊环应用 Q235 钢筋制作
(吊环应预埋在主体结构上,其预埋深度及锚固长度符合规定值,吊环净高不超过混凝土面 5--6CM,吊环方向垂直于楼面) (六)卸料平台钢丝绳与水平悬挑梁的夹角宜在 45°-60°
卸料平台钢丝绳用绳卡固定时,固定绳卡不少于 3 颗,最后一颗绳卡距绳头的长度不得小于 140mm
最后一颗绳卡与第二颗绳卡之间应当设置一绳弯
绳卡滑鞍(夹板)应在钢丝绳承载时受力的一侧,“U”螺栓应在钢丝绳的尾端,不得正反交错
绳卡初次固定后,应待钢丝绳受力后再度紧固,并宜拧紧到使两绳直径高度压扁平 1/3
(七)平台上悬挂分公司统一限重标志牌:标注限载吨位及验收、维护、安装责任人,严禁超载或长期堆放材料,随堆随吊;堆放材料高度不得超过平台护栏高度;工人限数 1-2 人,严
