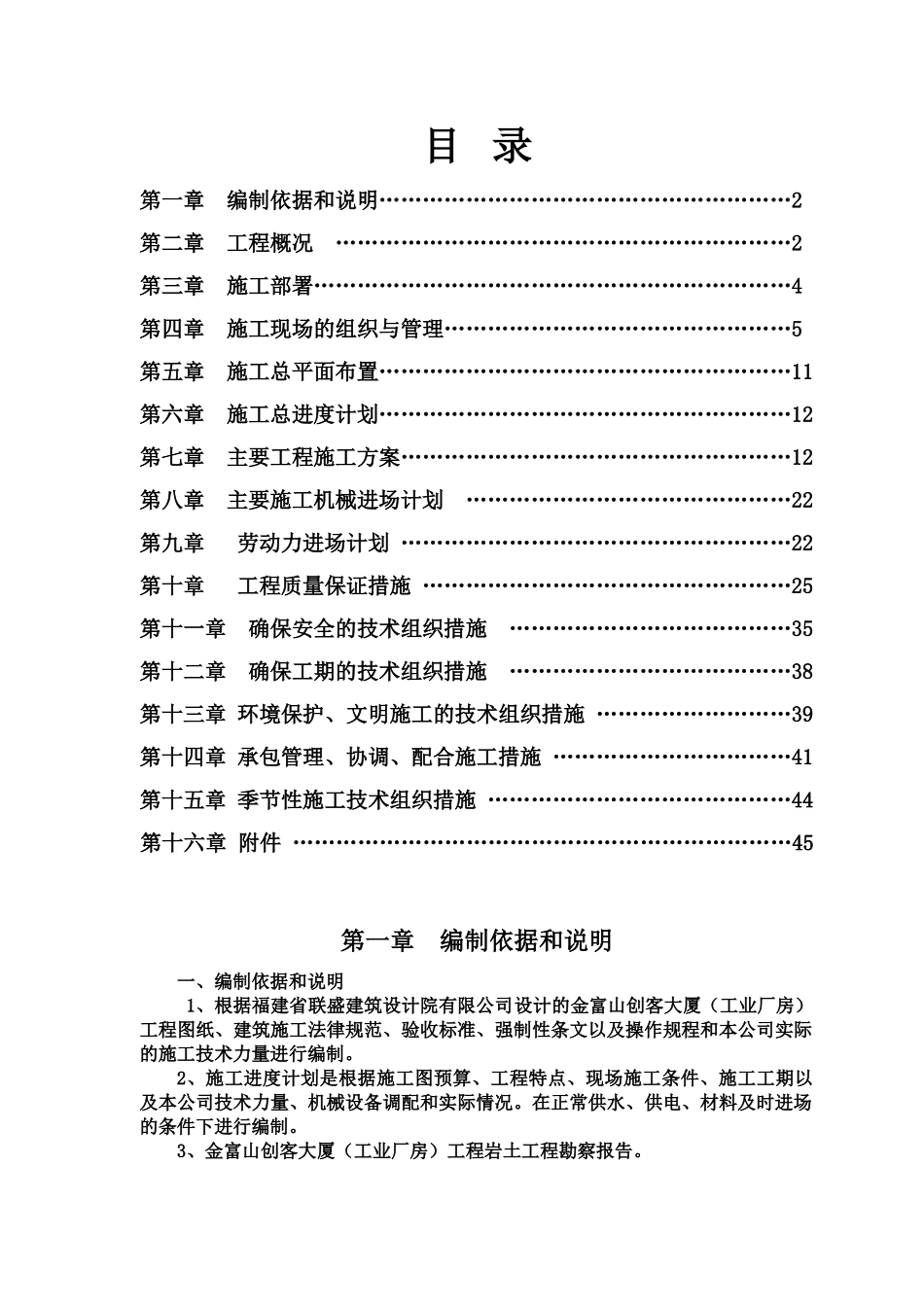

施工总组织设计目 录第一章 编制依据和说明…………………………………………………2第二章 工程概况 ………………………………………………………2第三章 施工部署…………………………………………………………4第四章 施工现场的组织与管理…………………………………………5第五章 施工总平面布置…………………………………………………11第六章 施工总进度计划…………………………………………………12第七章 主要工程施工方案………………………………………………12第八章 主要施工机械进场计划 ………………………………………22第九章 劳动力进场计划 ………………………………………………22第十章 工程质量保证措施 ……………………………………………25第十一章 确保安全的技术组织措施 …………………………………35第十二章 确保工期的技术组织措施 …………………………………38第十三章 环境保护、文明施工的技术组织措施 ………………………39第十四章 承包管理、协调、配合施工措施 ……………………………41第十五章 季节性施工技术组织措施 ……………………………………44第十六章 附件 ……………………………………………………………45第一章 编制依据和说明一、编制依据和说明1、根据福建省联盛建筑设计院有限公司设计的金富山创客大厦(工业厂房)工程图纸、建筑施工法律规范、验收标准、强制性条文以及操作规程和本公司实际的施工技术力量进行编制
2、施工进度计划是根据施工图预算、工程特点、现场施工条件、施工工期以及本公司技术力量、机械设备调配和实际情况
在正常供水、供电、材料及时进场的条件下进行编制
3、金富山创客大厦(工业厂房)工程岩土工程勘察报告

4、为保证按期完成本工程,公司设立金富山创客大厦(工业厂房)工程项目施工部,由项目经理、项目技术负责人、专职质检员、施工员(土建与安装)、安全
