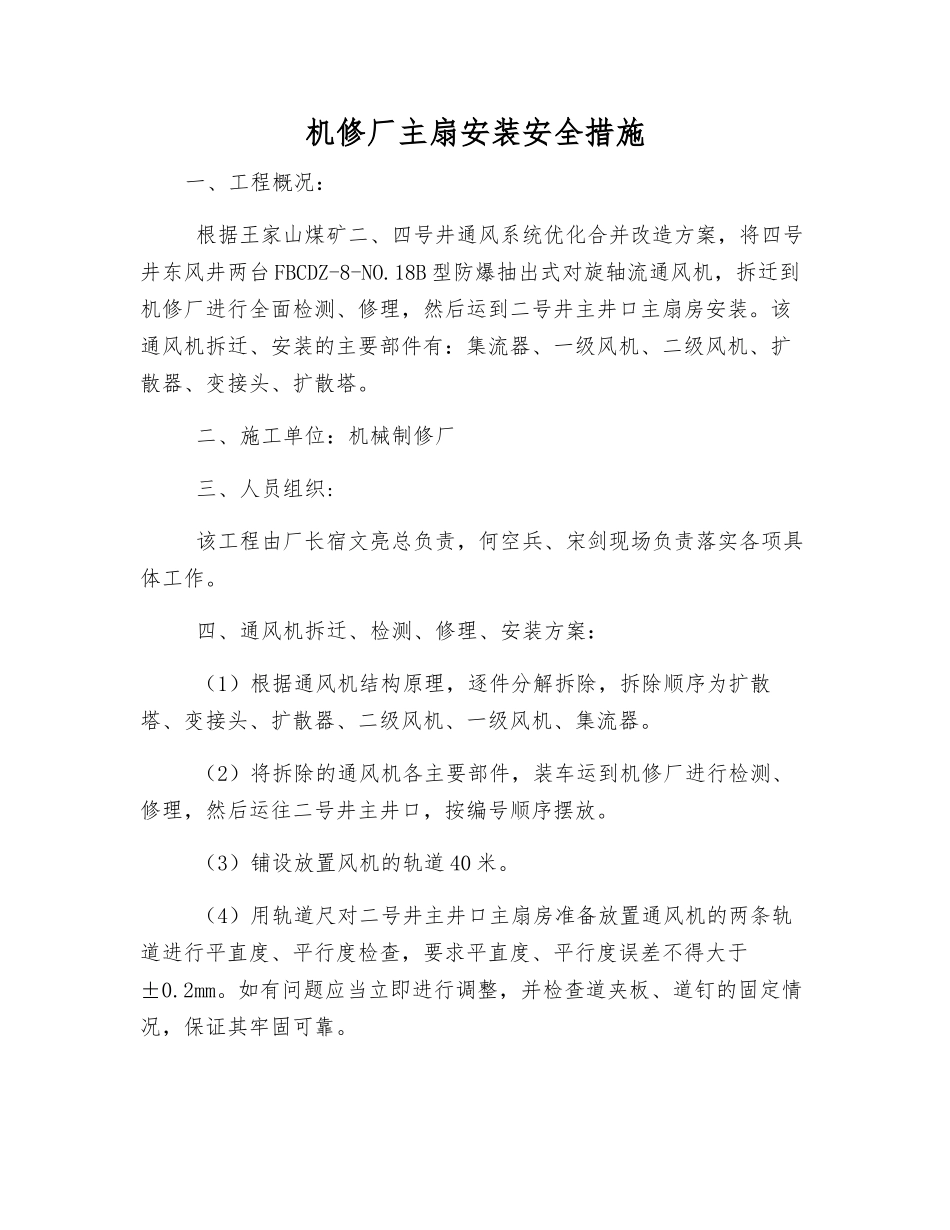

机修厂主扇安装安全措施一、工程概况: 根据王家山煤矿二、四号井通风系统优化合并改造方案,将四号井东风井两台 FBCDZ-8-NO
18B 型防爆抽出式对旋轴流通风机,拆迁到机修厂进行全面检测、修理,然后运到二号井主井口主扇房安装
该通风机拆迁、安装的主要部件有:集流器、一级风机、二级风机、扩散器、变接头、扩散塔

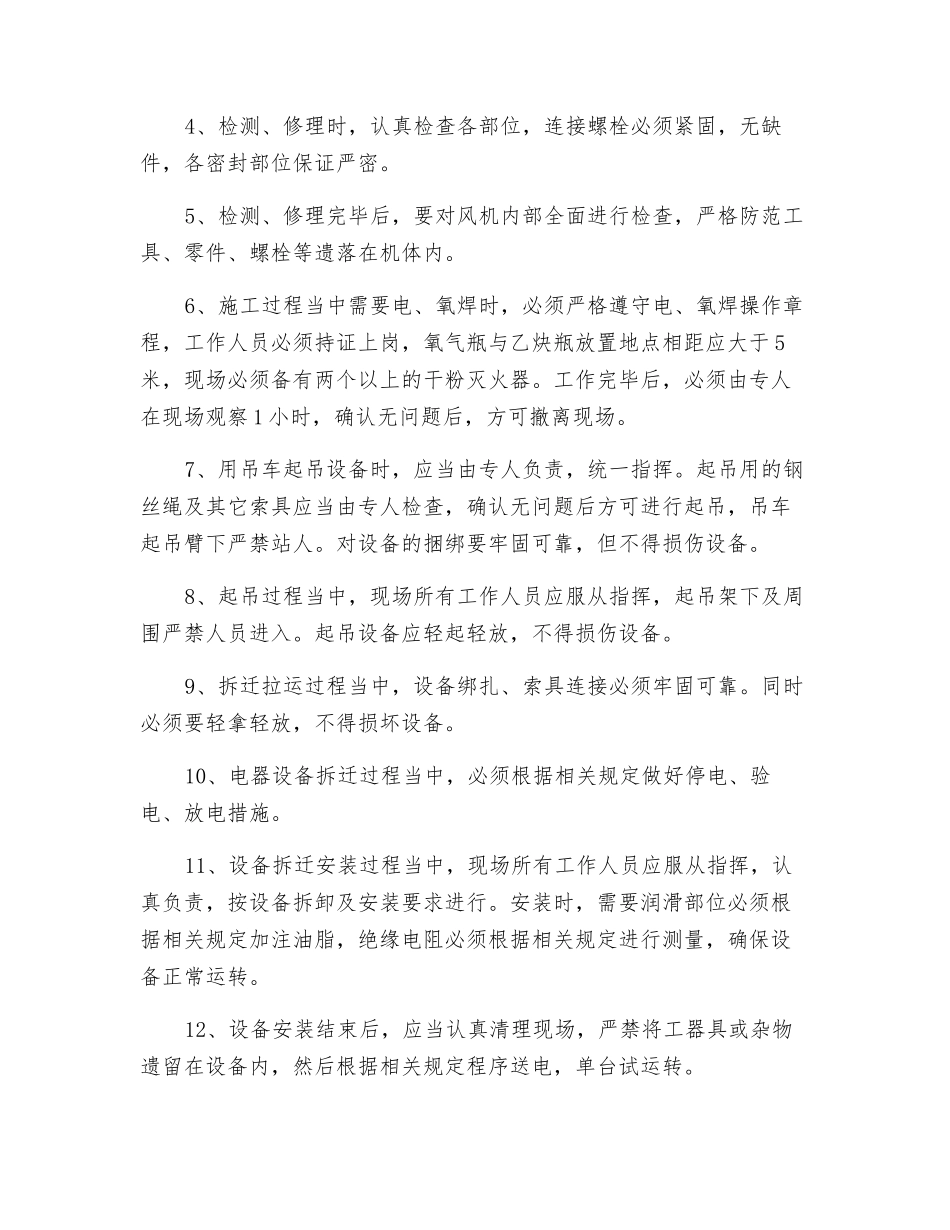

二、施工单位:机械制修厂 三、人员组织: 该工程由厂长宿文亮总负责,何空兵、宋剑现场负责落实各项具体工作
四、通风机拆迁、检测、修理、安装方案: (1)根据通风机结构原理,逐件分解拆除,拆除顺序为扩散塔、变接头、扩散器、二级风机、一级风机、集流器
(2)将拆除的通风机各主要部件,装车运到机修厂进行检测、修理,然后运往二号井主井口,按编号顺序摆放
(3)铺设放置风机的轨道 40 米
(4)用轨道尺对二号井主井口主扇房准备放置通风机的两条轨道进行平直度、平行度检查,要求平直度、平行度误差不得大于±0
如有问题应当立即进行调整,并检查道夹板、道钉的固定情况,保证其牢固可靠
(5)用吊车将通风机各部件按编号顺序依次吊装到放置的轨道上,安装的顺序为集流器、一级风机、二级风机、扩散器、变接头、扩散塔

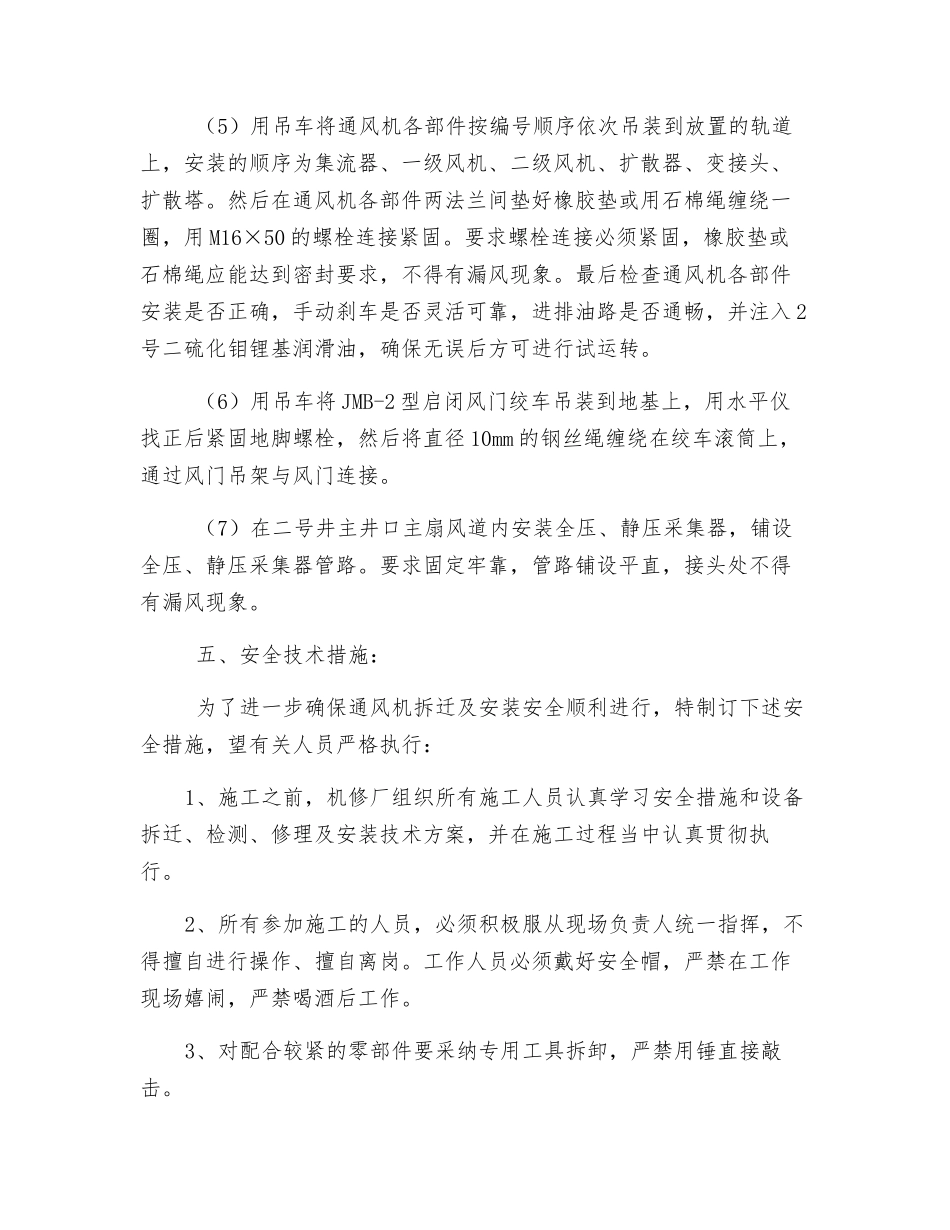

然后在通风机各部件两法兰间垫好橡胶垫或用石棉绳缠绕一圈,用 M16×50 的螺栓连接紧固
要求螺栓连接必须紧固,橡胶垫或石棉绳应能达到密封要求,不得有漏风现象
最后检查通风机各部件安装是否正确,手动刹车是否灵活可靠,进排油路是否通畅,并注入 2号二硫化钼锂基润滑油,确保无误后方可进行试运转
(6)用吊车将 JMB-2 型启闭风门绞车吊装到地基上,用水平仪找正后紧固地脚螺栓,然后将直径 10mm 的钢丝绳缠绕在绞车滚筒上,通过风门吊架与风门连接
(7)在二号井主井口主扇风道内安装全压、静压采集器,铺设全压、静压采集器管路
要求固定牢靠,管路铺设平直,接头处不得
