水沟铺设盖板措施我矿西翼大巷税后盖板却失,存在安全隐患,经过讨论决定,由采煤队负责对西翼水沟铺设盖板,为了进一步保证施工人员的安全防范和施工质量,特制定本措施,要求各有关单位仔细贯彻学习,严格执行本措施
一、 责任划分1) 主要负责人:王铁路2) 现场负责人:廉长伟 赵永欣 王作武3) 机运队、生产部负责协调4) 安康部每班派专人在现场负责安全监督二、 劳动组织1、 本次工程由带班队干现场负责,工作时间三八制,严格交接班
2、 每班施工人员不能低于 6 人,可根据实际情况,确定现场施工人员
三、 工作步骤及要求1、 检查作业地点周围安全条件
2、 施工之前,施工单位必须提前将所需材料运送到位,堆放整齐,严禁乱堆乱放
3、 清理施施工场地段和水沟内淤泥,装车上井

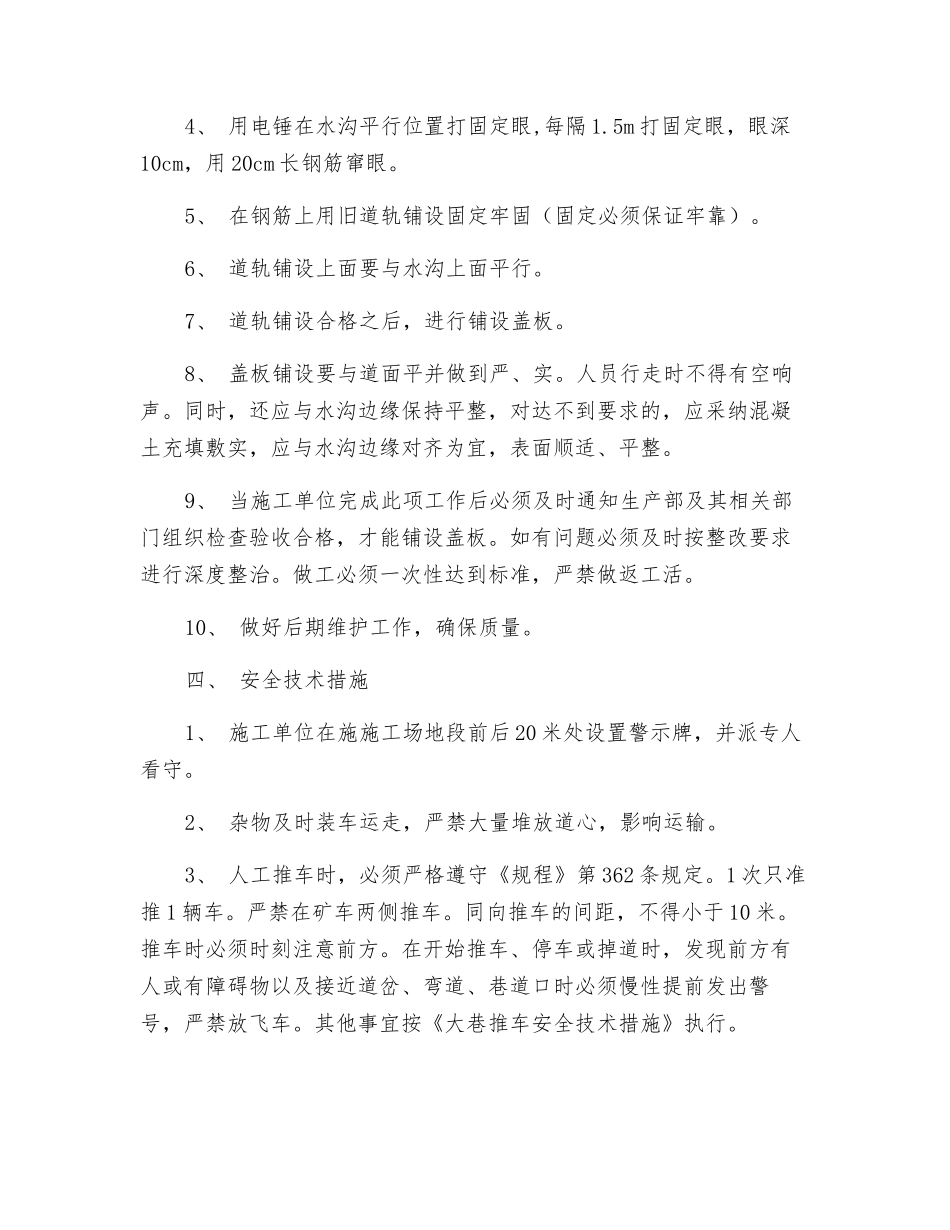

4、 用电锤在水沟平行位置打固定眼,每隔 1
5m 打固定眼,眼深10cm,用 20cm 长钢筋窜眼
5、 在钢筋上用旧道轨铺设固定牢固(固定必须保证牢靠)
6、 道轨铺设上面要与水沟上面平行
7、 道轨铺设合格之后,进行铺设盖板
8、 盖板铺设要与道面平并做到严、实
人员行走时不得有空响声
同时,还应与水沟边缘保持平整,对达不到要求的,应采纳混凝土充填敷实,应与水沟边缘对齐为宜,表面顺适、平整
9、 当施工单位完成此项工作后必须及时通知生产部及其相关部门组织检查验收合格,才能铺设盖板
如有问题必须及时按整改要求进行深度整治
做工必须一次性达到标准,严禁做返工活
10、 做好后期维护工作,确保质量
四、 安全技术措施1、 施工单位在施施工场地段前后 20 米处设置警示牌,并派专人看守
2、 杂物及时装车运走,严禁大量堆放道心,影响运输
3、 人工推车时,必须严格遵守《规程》第 362 条规定
1 次只准推 1 辆车
严禁在矿车两侧推车
同向推车的间距,不得小于 10 米
推车时必须时刻注意前方
在开始推车、停车或掉道
