水泥搅拌桩施工的注意事项1.合理进行施工组织安排,对必须在雨期施工的工程制定有效措施,进行突击施工
2.晴天抓紧室外施工,雨天进入室内施工
3.密切注意气象预报,做好雨天建筑材料的防雨防潮工作
4.做好雨期现场排水,防止地面水排入地下室、基础内,防止滑坡和塌方
5.做好原材料、成品、半成品的防雨,尤其是做好水泥的防雨工作
⑴施工现场应予平整,必须清除地上和地下一切障碍物,明浜、暗塘及场地低洼时向应抽水和清淤,分层夯实时应回填粘性土料,不得回填杂填土或生活垃圾
开机前必须调试,检查桩机运转和输料管畅通情况
⑵ 根据施工经验,水泥土搅拌法在施工到顶端 0
5m 范围时,因上覆土压力较小,搅拌质量较差,其场地整平标高应比设计确定的基底标高再高出 0
5m,桩制作时仍施工到地面,待开挖基坑时,再将上部 0
5m 的桩身质量较差的桩段挖去
当基础埋深较大时,取下限;反之,则取上限
⑶ 搅拌桩的垂直度偏差不得超过 l%,桩位布置偏差不得大于50mm,桩径偏差不得小于设计值
⑷ 施工之前应确定搅拌机械的灰浆泵输浆量、灰浆经输浆管到达搅拌机喷浆口的时间和起吊设备提升速度等施工参数;并根据设计要求通过成桩试验,确定搅拌桩的配比等各项参数和施工工艺
宜用流量泵控制输浆速度,使注浆泵出门压力保持在 0
6MPa,并应使搅拌提升速度与输浆速度同步

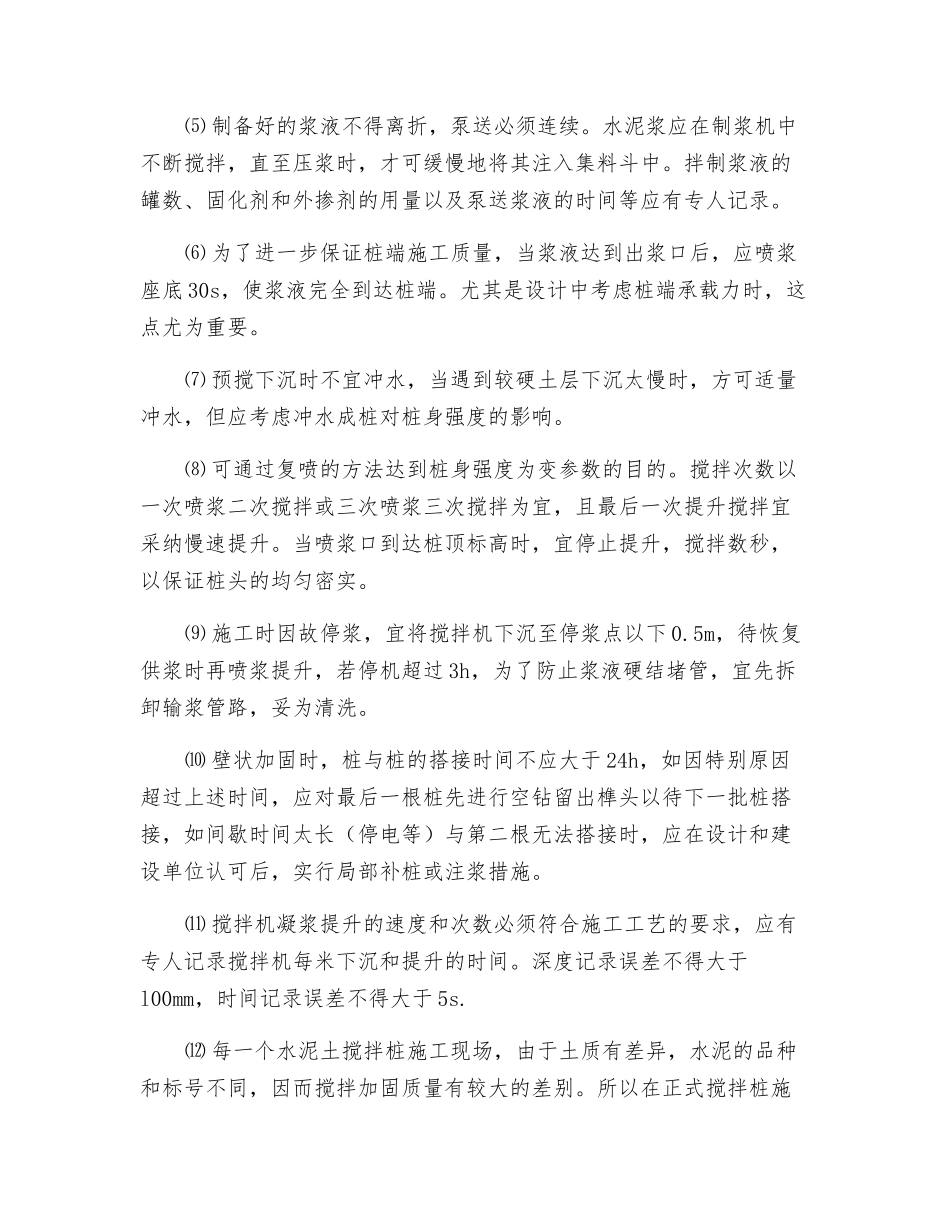

⑸ 制备好的浆液不得离折,泵送必须连续
水泥浆应在制浆机中不断搅拌,直至压浆时,才可缓慢地将其注入集料斗中
拌制浆液的罐数、固化剂和外掺剂的用量以及泵送浆液的时间等应有专人记录
⑹ 为了进一步保证桩端施工质量,当浆液达到出浆口后,应喷浆座底 30s,使浆液完全到达桩端
尤其是设计中考虑桩端承载力时,这点尤为重要
⑺ 预搅下沉时不宜冲水,当遇到较硬土层下沉太慢时,方可适量冲水,但应考虑冲水成桩对桩身强度的影响
⑻ 可通过复喷
