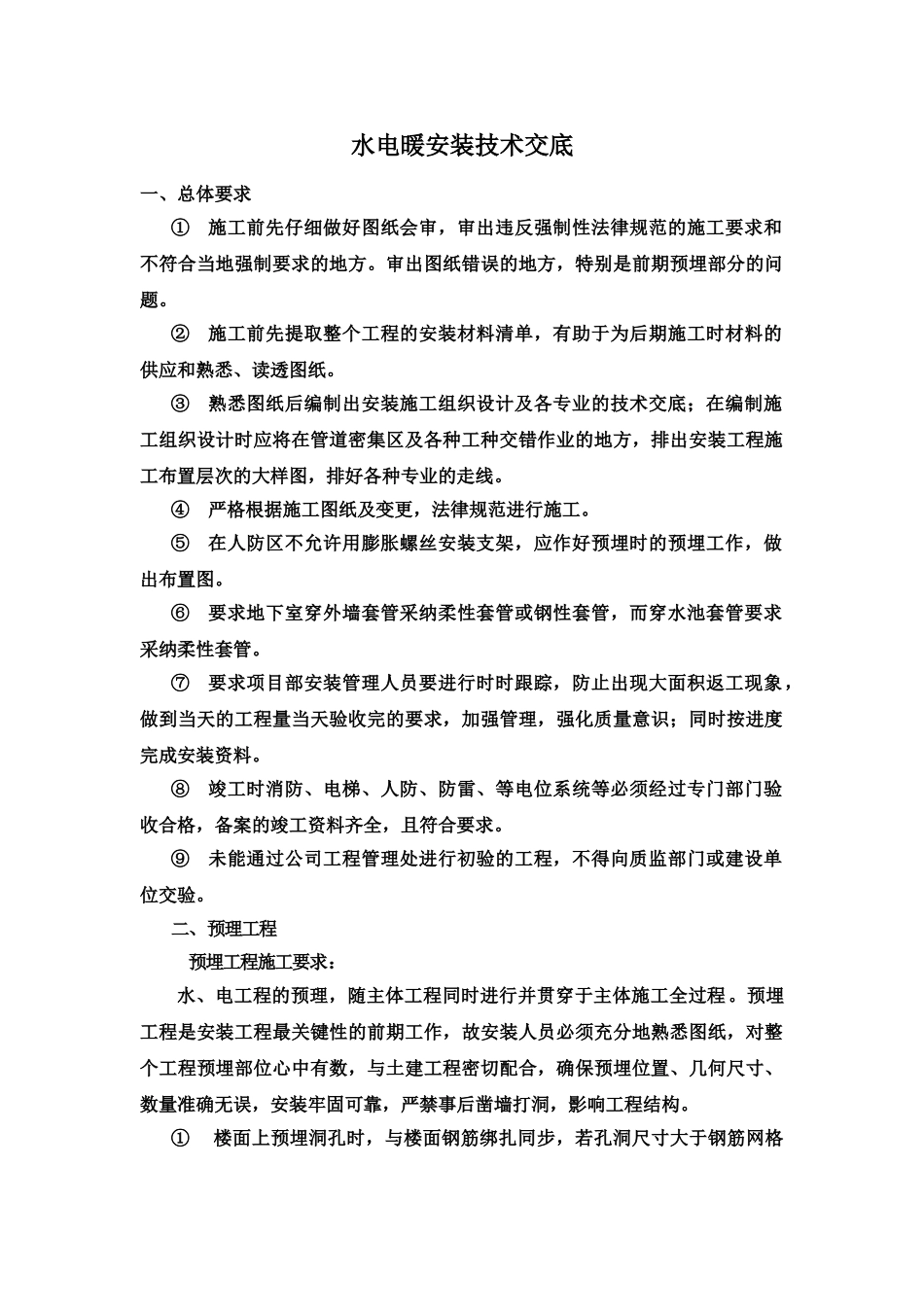

水电暖施工技术交底书水电暖安装技术交底一、总体要求① 施工前先仔细做好图纸会审,审出违反强制性法律规范的施工要求和不符合当地强制要求的地方
审出图纸错误的地方,特别是前期预埋部分的问题
② 施工前先提取整个工程的安装材料清单,有助于为后期施工时材料的供应和熟悉、读透图纸
③ 熟悉图纸后编制出安装施工组织设计及各专业的技术交底;在编制施工组织设计时应将在管道密集区及各种工种交错作业的地方,排出安装工程施工布置层次的大样图,排好各种专业的走线
④ 严格根据施工图纸及变更,法律规范进行施工
⑤ 在人防区不允许用膨胀螺丝安装支架,应作好预埋时的预埋工作,做出布置图
⑥ 要求地下室穿外墙套管采纳柔性套管或钢性套管,而穿水池套管要求采纳柔性套管
⑦ 要求项目部安装管理人员要进行时时跟踪,防止出现大面积返工现象,做到当天的工程量当天验收完的要求,加强管理,强化质量意识;同时按进度完成安装资料
⑧ 竣工时消防、电梯、人防、防雷、等电位系统等必须经过专门部门验收合格,备案的竣工资料齐全,且符合要求
⑨ 未能通过公司工程管理处进行初验的工程,不得向质监部门或建设单位交验
二、预理工程 预埋工程施工要求:水、电工程的预理,随主体工程同时进行并贯穿于主体施工全过程
预埋工程是安装工程最关键性的前期工作,故安装人员必须充分地熟悉图纸,对整个工程预埋部位心中有数,与土建工程密切配合,确保预埋位置、几何尺寸、数量准确无误,安装牢固可靠,严禁事后凿墙打洞,影响工程结构
① 楼面上预埋洞孔时,与楼面钢筋绑扎同步,若孔洞尺寸大于钢筋网格尺寸而影响到钢筋结构时,按设计要求实行措施在洞口设加强筋
对小孔洞和穿墙洞要按图纸施工技术要求预埋好套管,套管在楼面上时,高出面层 5㎝,墙面上套管长度两端与粉刷后墙面齐平
② 穿线管预埋:密切配合土建施工,在梁、柱和楼面上线管预埋与钢筋绑扎同步

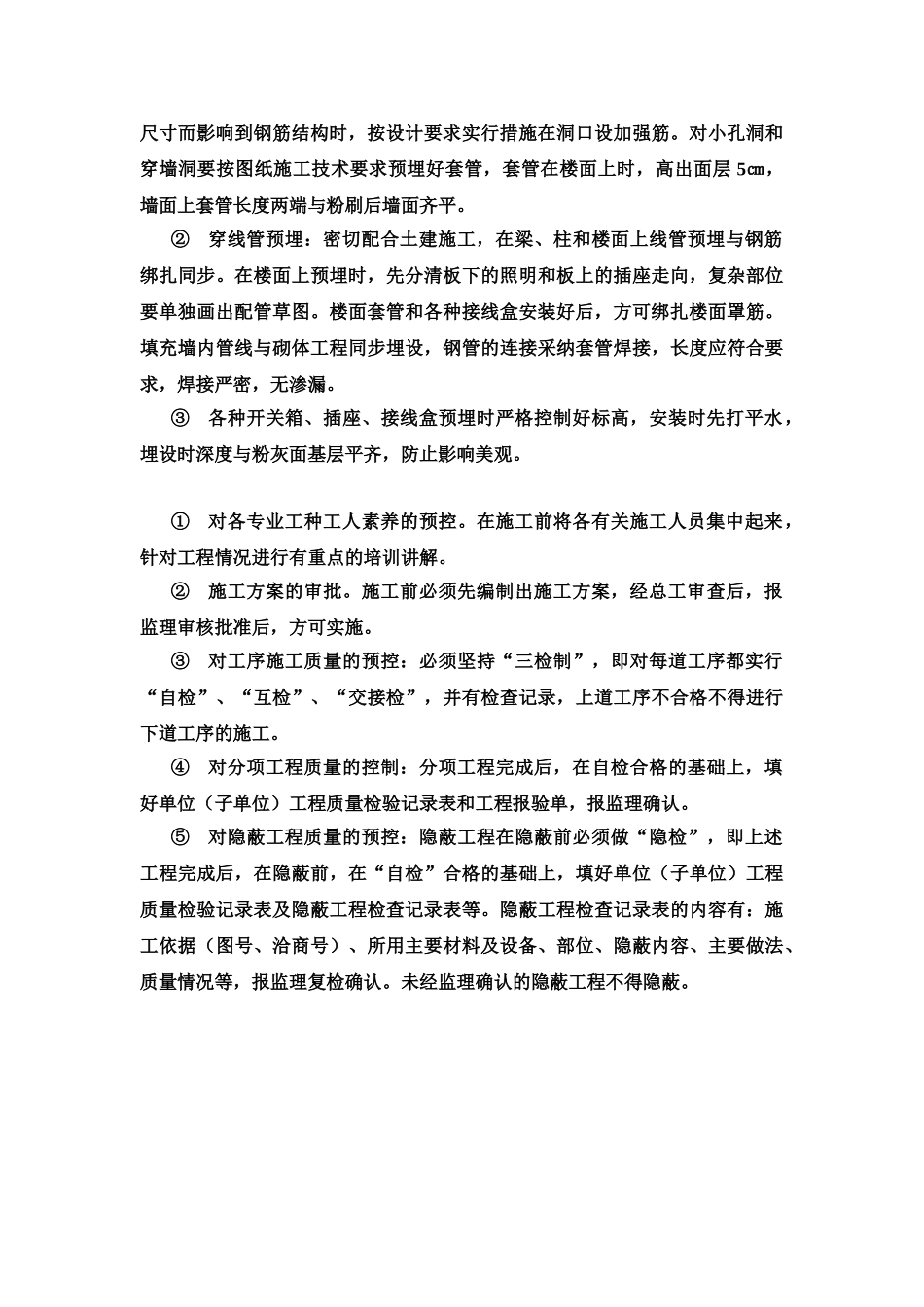

在楼面上预埋时,先分清板下的照
