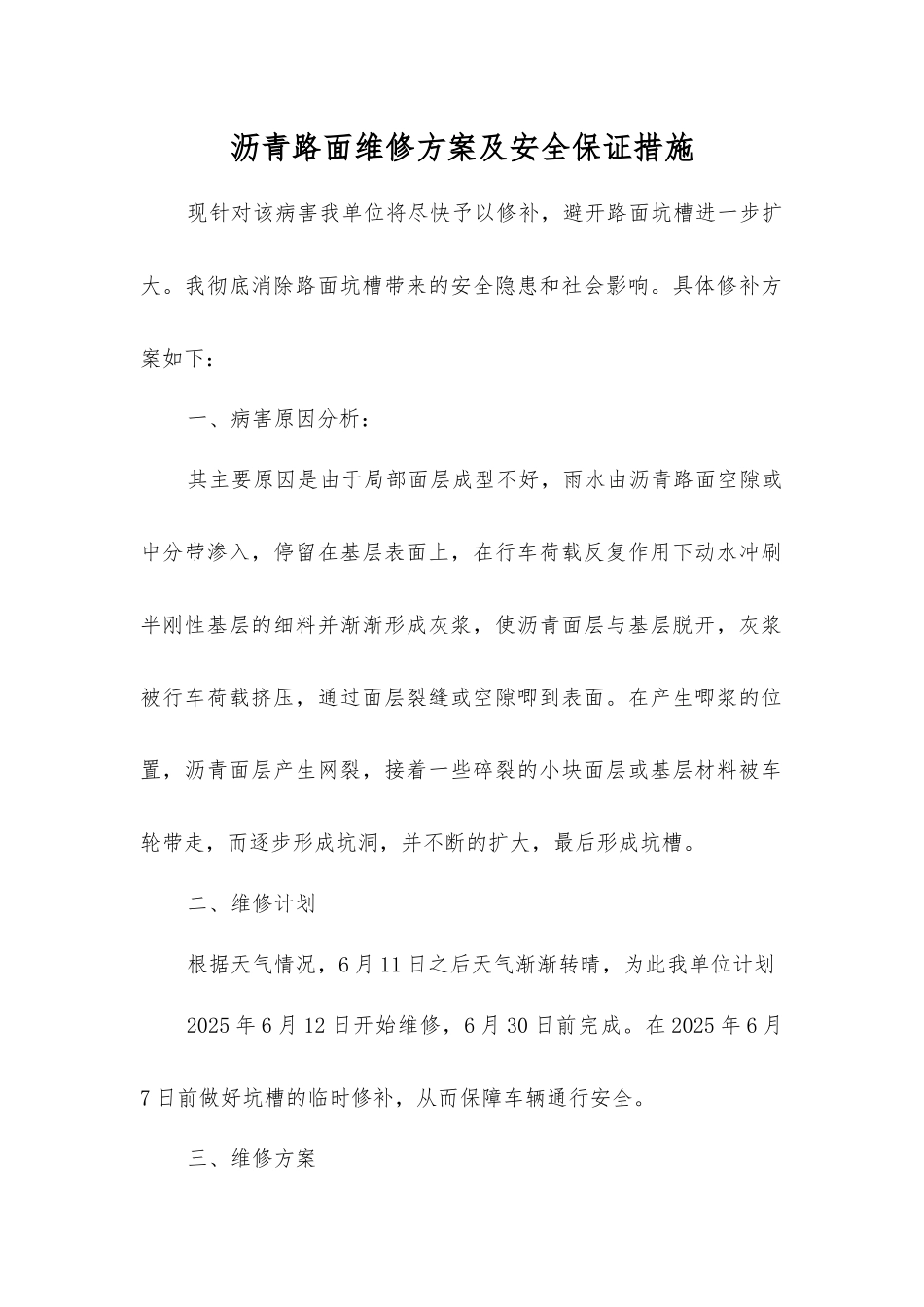

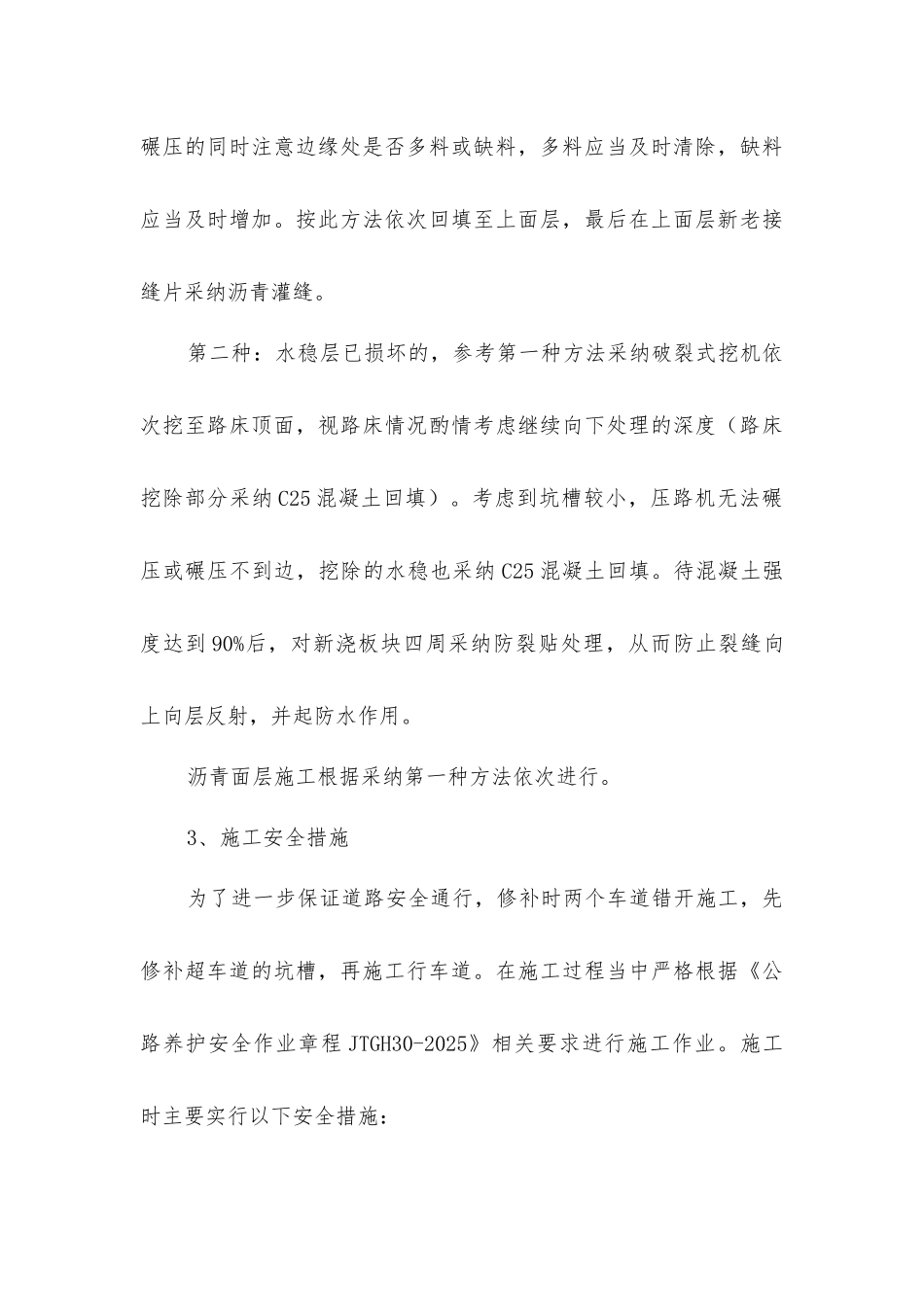

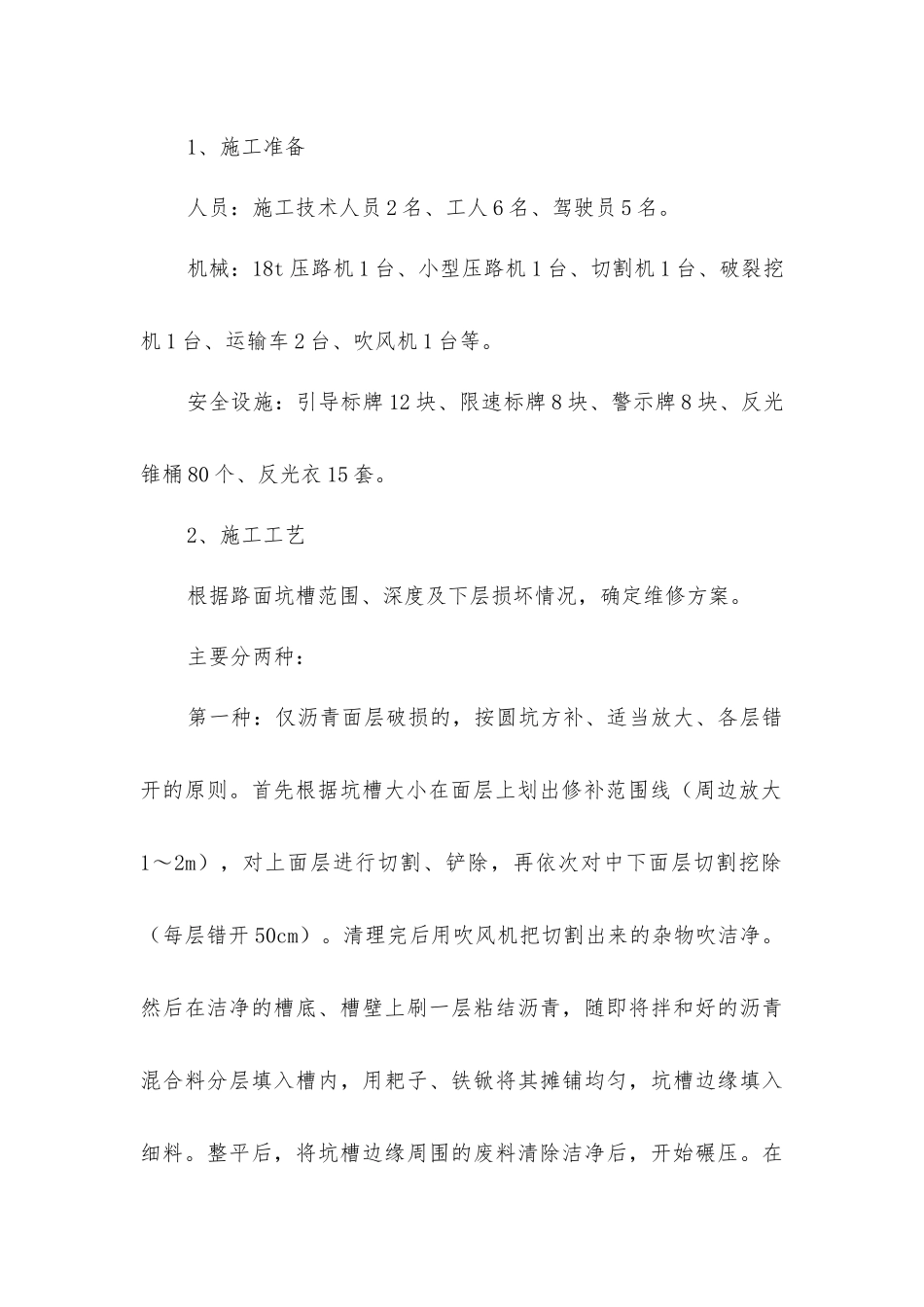

沥青路面维修方案及安全保证措施现针对该病害我单位将尽快予以修补,避开路面坑槽进一步扩大。我彻底消除路面坑槽带来的安全隐患和社会影响。具体修补方案如下:一、病害原因分析:其主要原因是由于局部面层成型不好,雨水由沥青路面空隙或中分带渗入,停留在基层表面上,在行车荷载反复作用下动水冲刷半刚性基层的细料并渐渐形成灰浆,使沥青面层与基层脱开,灰浆被行车荷载挤压,通过面层裂缝或空隙唧到表面。在产生唧浆的位置,沥青面层产生网裂,接着一些碎裂的小块面层或基层材料被车轮带走,而逐步形成坑洞,并不断的扩大,最后形成坑槽。二、维修计划根据天气情况,6 月 11 日之后天气渐渐转晴,为此我单位计划2025 年 6 月 12 日开始维修,6 月 30 日前完成。在 2025 年 6 月7 日前做好坑槽的临时修补,从而保障车辆通行安全。三、维修方案1、施工准备人员:施工技术人员 2 名、工人 6 名、驾驶员 5 名。机械:18t 压路机 1 台、小型压路机 1 台、切割机 1 台、破裂挖机 1 台、运输车 2 台、吹风机 1 台等。安全设施:引导标牌 12 块、限速标牌 8 块、警示牌 8 块、反光锥桶 80 个、反光衣 15 套。2、施工工艺根据路面坑槽范围、深度及下层损坏情况,确定维修方案。主要分两种:第一种:仅沥青面层破损的,按圆坑方补、适当放大、各层错开的原则。首先根据坑槽大小在面层上划出修补范围线(周边放大1~2m),对上面层进行切割、铲除,再依次对中下面层切割挖除(每层错开 50cm)。清理完后用吹风机把切割出来的杂物吹洁净。然后在洁净的槽底、槽壁上刷一层粘结沥青,随即将拌和好的沥青混合料分层填入槽内,用耙子、铁锨将其摊铺均匀,坑槽边缘填入细料。整平后,将坑槽边缘周围的废料清除洁净后,开始碾压。在碾压的同时注意边缘处是否多料或缺料,多料应当及时清除,缺料应当及时增加。按此方法依次回填至上面层,最后在上面层新老接缝片采纳沥青灌缝。第二种:水稳层已损坏的,参考第一种方法采纳破裂式挖机依次挖至路床顶面,视路床情况酌情考虑继续向下处理的深度(路床挖除部分采纳 C25 混凝土回填)。考虑到坑槽较小,压路机无法碾压或碾压不到边,挖除的水稳也采纳 C25 混凝土回填。待混凝土强度达到 90%后,对新浇板块四周采纳防裂贴处理,从而防止裂缝向上向层反射,并起防水作用。沥青面层施工根据采纳第一种方法依次进行。3、施工安全措施为了进一步保证道路安全通行,修...
