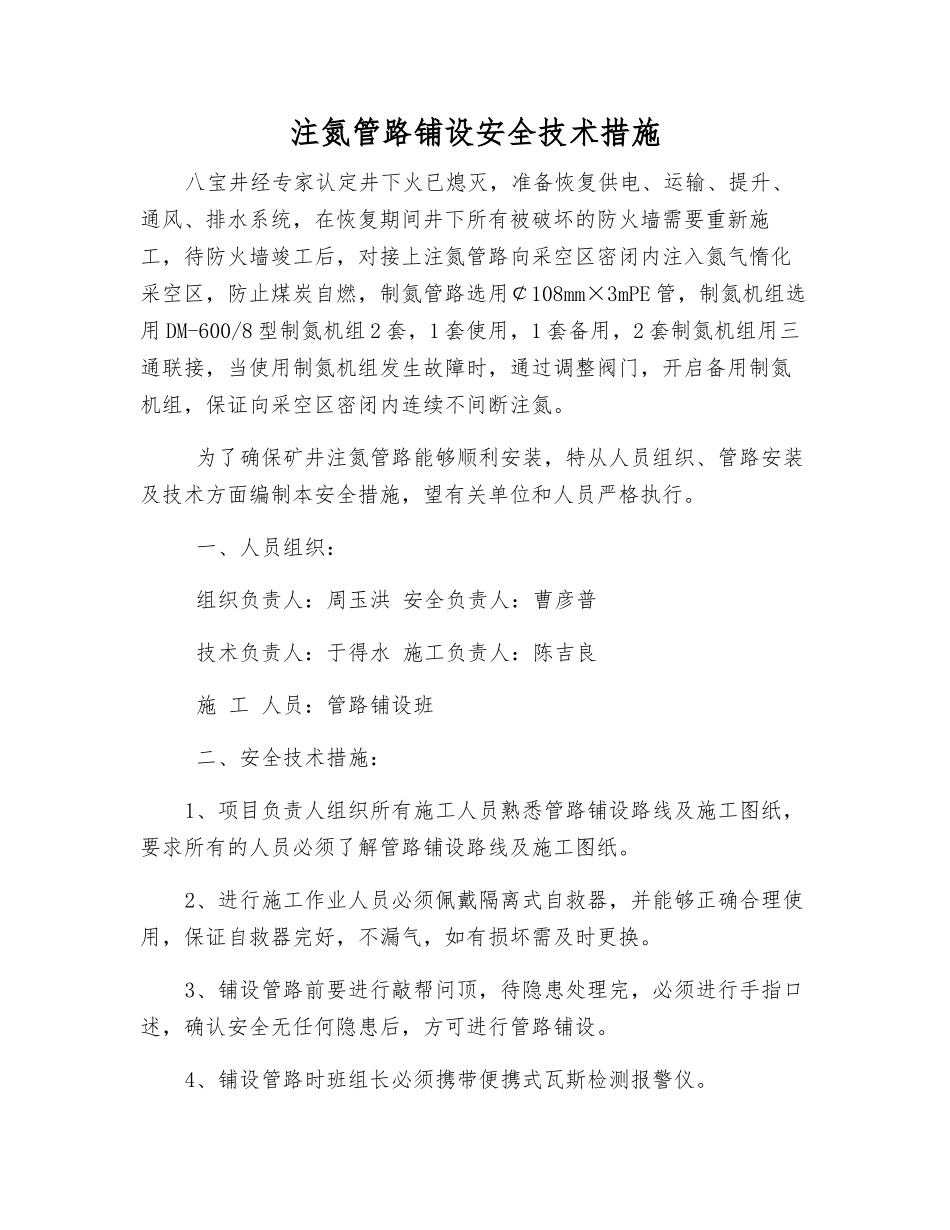

注氮管路铺设安全技术措施八宝井经专家认定井下火已熄灭,准备恢复供电、运输、提升、通风、排水系统,在恢复期间井下所有被破坏的防火墙需要重新施工,待防火墙竣工后,对接上注氮管路向采空区密闭内注入氮气惰化采空区,防止煤炭自燃,制氮管路选用¢108mm×3mPE 管,制氮机组选用 DM-600/8 型制氮机组 2 套,1 套使用,1 套备用,2 套制氮机组用三通联接,当使用制氮机组发生故障时,通过调整阀门,开启备用制氮机组,保证向采空区密闭内连续不间断注氮
为了确保矿井注氮管路能够顺利安装,特从人员组织、管路安装及技术方面编制本安全措施,望有关单位和人员严格执行
一、人员组织: 组织负责人:周玉洪 安全负责人:曹彦普 技术负责人:于得水 施工负责人:陈吉良 施 工 人员:管路铺设班 二、安全技术措施:1、项目负责人组织所有施工人员熟悉管路铺设路线及施工图纸,要求所有的人员必须了解管路铺设路线及施工图纸
2、进行施工作业人员必须佩戴隔离式自救器,并能够正确合理使用,保证自救器完好,不漏气,如有损坏需及时更换
3、铺设管路前要进行敲帮问顶,待隐患处理完,必须进行手指口述,确认安全无任何隐患后,方可进行管路铺设
4、铺设管路时班组长必须携带便携式瓦斯检测报警仪

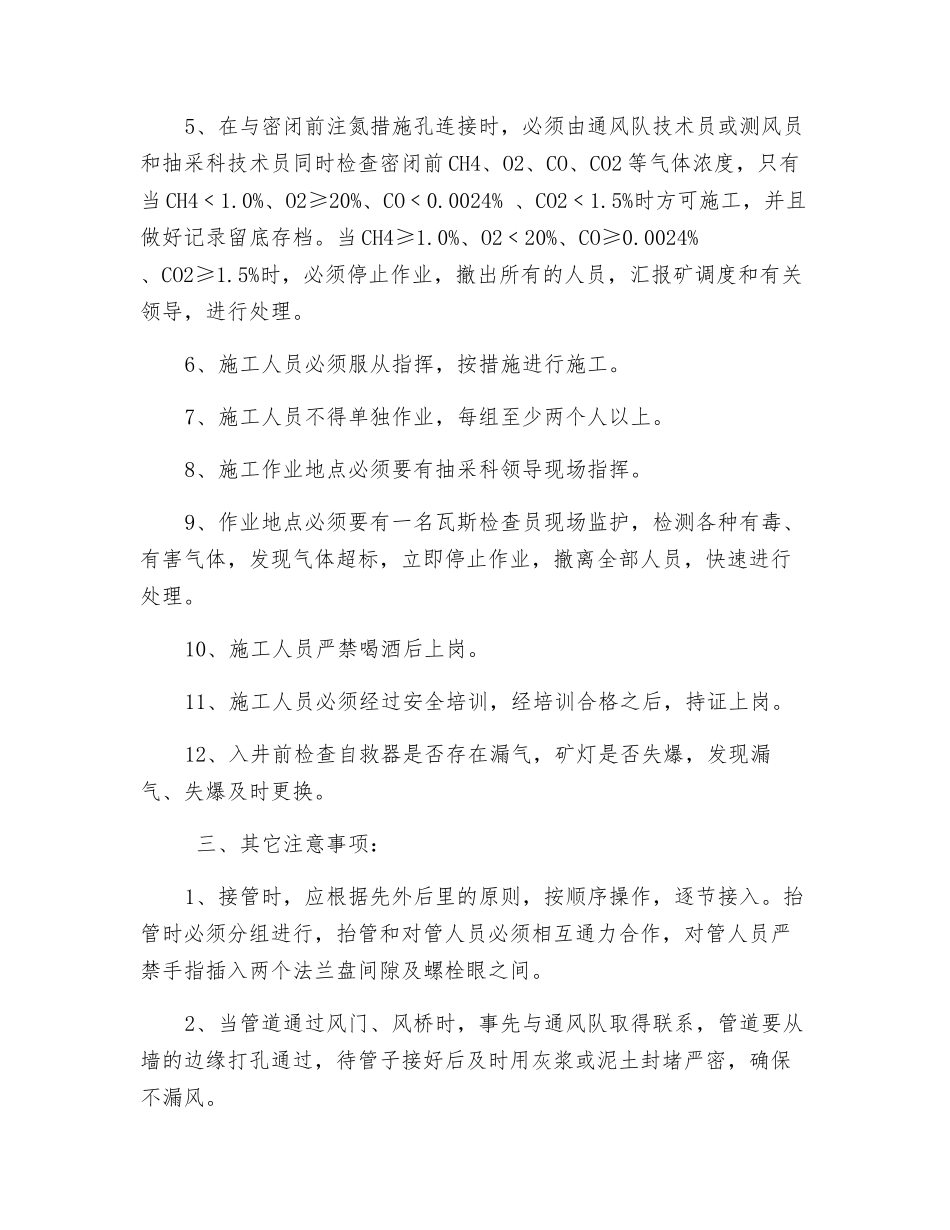

5、在与密闭前注氮措施孔连接时,必须由通风队技术员或测风员和抽采科技术员同时检查密闭前 CH4、O2、CO、CO2 等气体浓度,只有当 CH4﹤1
0%、O2≥20%、CO﹤0
0024% 、CO2﹤1
5%时方可施工,并且做好记录留底存档
当 CH4≥1
0%、O2﹤20%、CO≥0
0024% 、CO2≥1
5%时,必须停止作业,撤出所有的人员,汇报矿调度和有关领导,进行处理
6、施工人员必须服从指挥,按措施进行施工
7、施工人员不得单独作业,每组至少两个人以上
8、施工作业地点必须要有抽采科领导现场指挥
9、作业地点必须
