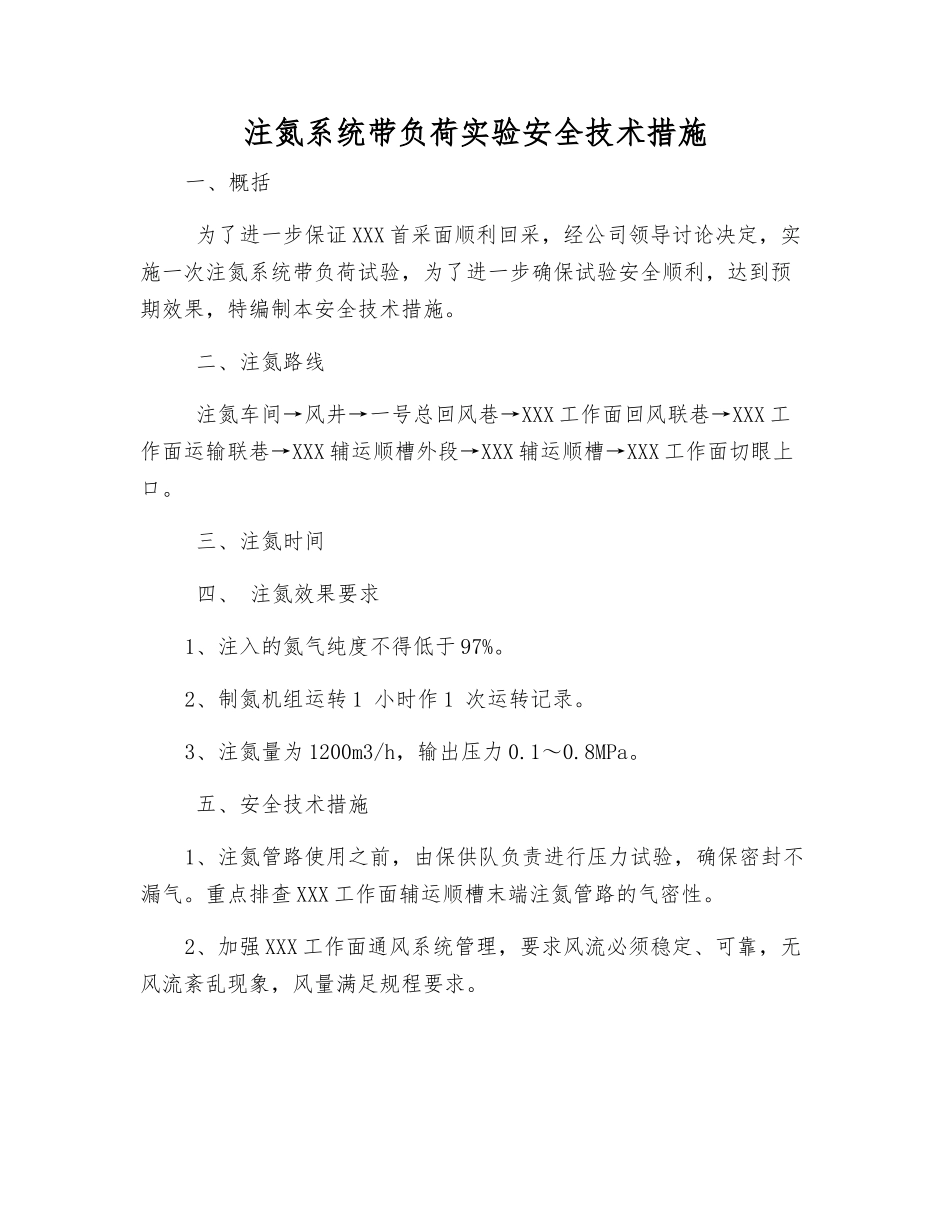

注氮系统带负荷实验安全技术措施一、概括 为了进一步保证 XXX 首采面顺利回采,经公司领导讨论决定,实施一次注氮系统带负荷试验,为了进一步确保试验安全顺利,达到预期效果,特编制本安全技术措施
二、注氮路线 注氮车间→风井→一号总回风巷→XXX 工作面回风联巷→XXX 工作面运输联巷→XXX 辅运顺槽外段→XXX 辅运顺槽→XXX 工作面切眼上口

三、注氮时间 四、 注氮效果要求1、注入的氮气纯度不得低于 97%
2、制氮机组运转 1 小时作 1 次运转记录
3、注氮量为 1200m3/h,输出压力 0
五、安全技术措施1、注氮管路使用之前,由保供队负责进行压力试验,确保密封不漏气
重点排查 XXX 工作面辅运顺槽末端注氮管路的气密性
2、加强 XXX 工作面通风系统管理,要求风流必须稳定、可靠,无风流紊乱现象,风量满足规程要求
3、注氮试验前,由测气员和安检员将 XXX 辅运顺槽外段、6#风门、泄水巷第二联巷设置临时栅栏,揭示警标,禁止人员入内并安排安监员专人看管
4、注氮试验前,由测气员和安检员巡检 XXX 工作面切眼、XXX 胶运顺槽、泄水巷里段所有的人员快速撤离情况,并向矿调度汇报
5、注氮试验前,测气员必须将所有注氮管路闸阀关闭,并悬挂“注氮危险、禁止打开”的标识牌,防止人员误开,以免发生氮气外泄,造成人员损害

6、注氮试验前,泄水巷外段掘进工作面当班班长必须在距迎头50m 处设置临时栅栏,揭示警标,保证工作人员在此范围以内作业
7、注氮试验前,采煤队负责将 XXX 胶运顺槽、泄水巷里段所有水泱子水排干
8、XXX 辅运顺槽注氮操作地点,要配备电话,方便与矿调度联系
9、一切准备工作完成后,汇报矿调度,由矿调度下达开始注氮命令
10、注氮期间,安监部和通风队各安排一名管理 >干部到现场跟班,一旦回风流及回风隅角地点氧气浓度小于 18
