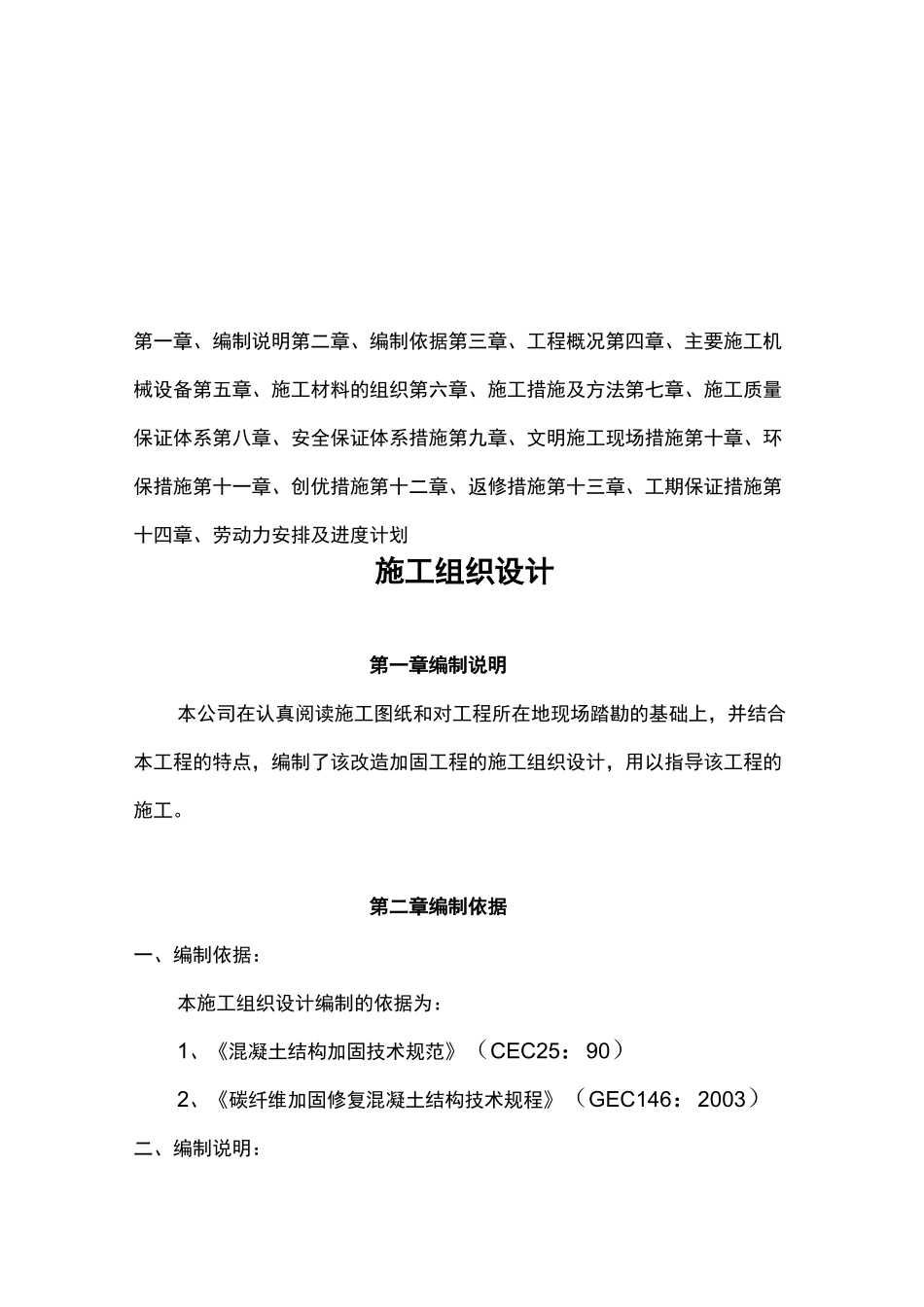

改造工枫华苑经济适用房(二期)武汉平浩建筑科技有限公司2012-3-17第一章、编制说明第二章、编制依据第三章、工程概况第四章、主要施工机械设备第五章、施工材料的组织第六章、施工措施及方法第七章、施工质量保证体系第八章、安全保证体系措施第九章、文明施工现场措施第十章、环保措施第十一章、创优措施第十二章、返修措施第十三章、工期保证措施第十四章、劳动力安排及进度计划施工组织设计第一章编制说明本公司在认真阅读施工图纸和对工程所在地现场踏勘的基础上,并结合本工程的特点,编制了该改造加固工程的施工组织设计,用以指导该工程的施工
第二章编制依据一、编制依据:本施工组织设计编制的依据为:1、《混凝土结构加固技术规范》(CEC25:90)2、《碳纤维加固修复混凝土结构技术规程》(GEC146:2003)二、编制说明:本施工组织设计依据上述文件及施工场地情况要求,主要对砼梁表面粘贴碳纤维布加固补强工程等分项进行了阐述

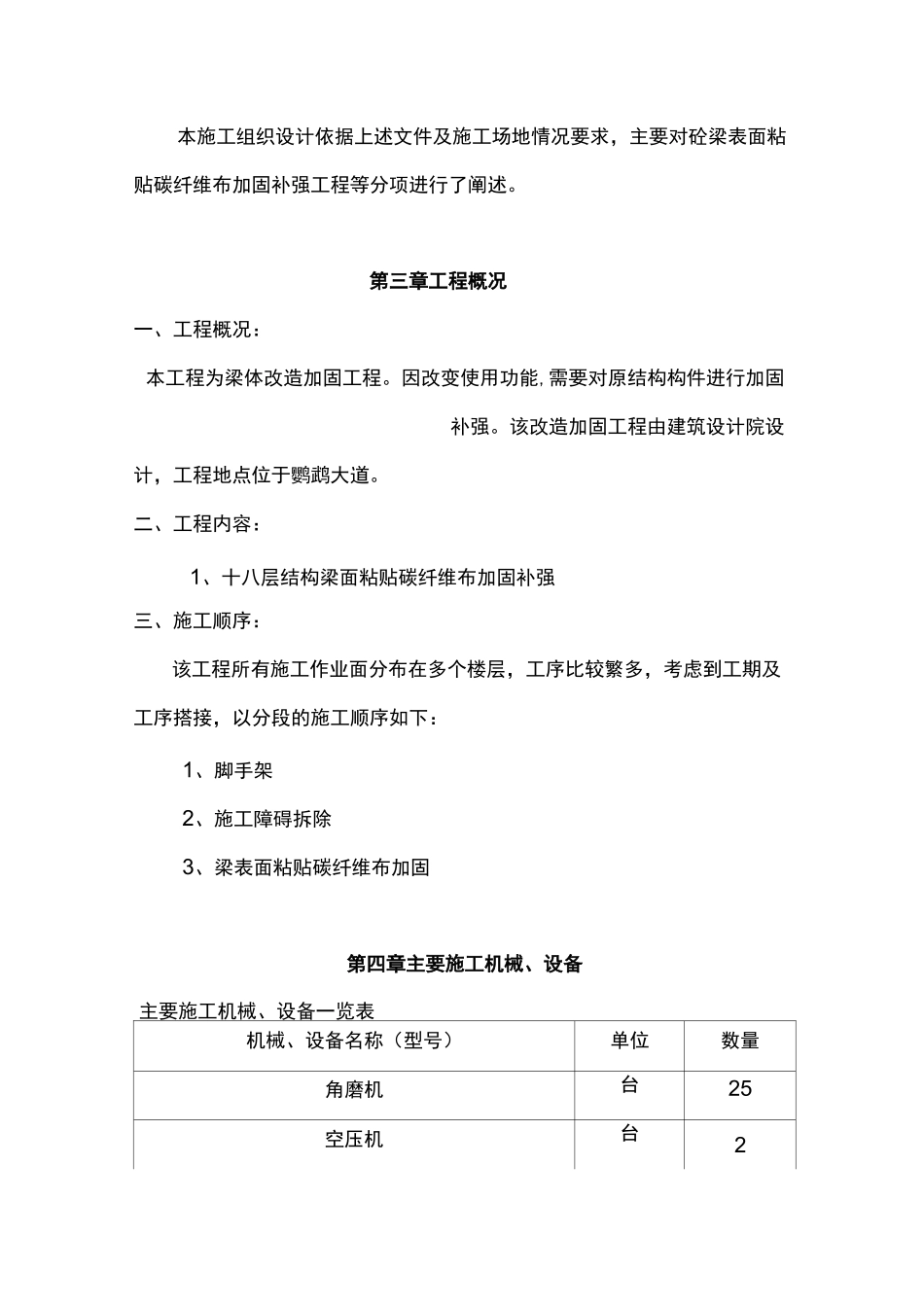

第三章工程概况一、工程概况:本工程为梁体改造加固工程
因改变使用功能,需要对原结构构件进行加固补强
该改造加固工程由建筑设计院设计,工程地点位于鹦鹉大道
二、工程内容:1、十八层结构梁面粘贴碳纤维布加固补强三、施工顺序:该工程所有施工作业面分布在多个楼层,工序比较繁多,考虑到工期及工序搭接,以分段的施工顺序如下:1、脚手架2、施工障碍拆除3、梁表面粘贴碳纤维布加固第四章主要施工机械、设备主要施工机械、设备一览表机械、设备名称(型号)单位数量角磨机台25空压机台2手提式吹风机台5电箱及电缆若干第五章施工材料的组织所有原材料均按施工图要求,由专职材料员进行采购:1、结构胶采用国产建筑结构胶2、碳纤维布 300g(I 级)所有原材料进场必须有出厂合格证和检验报告,要求进行复检的材料必须请现场监理工程师抽样并送检,送检合格后方可使用
