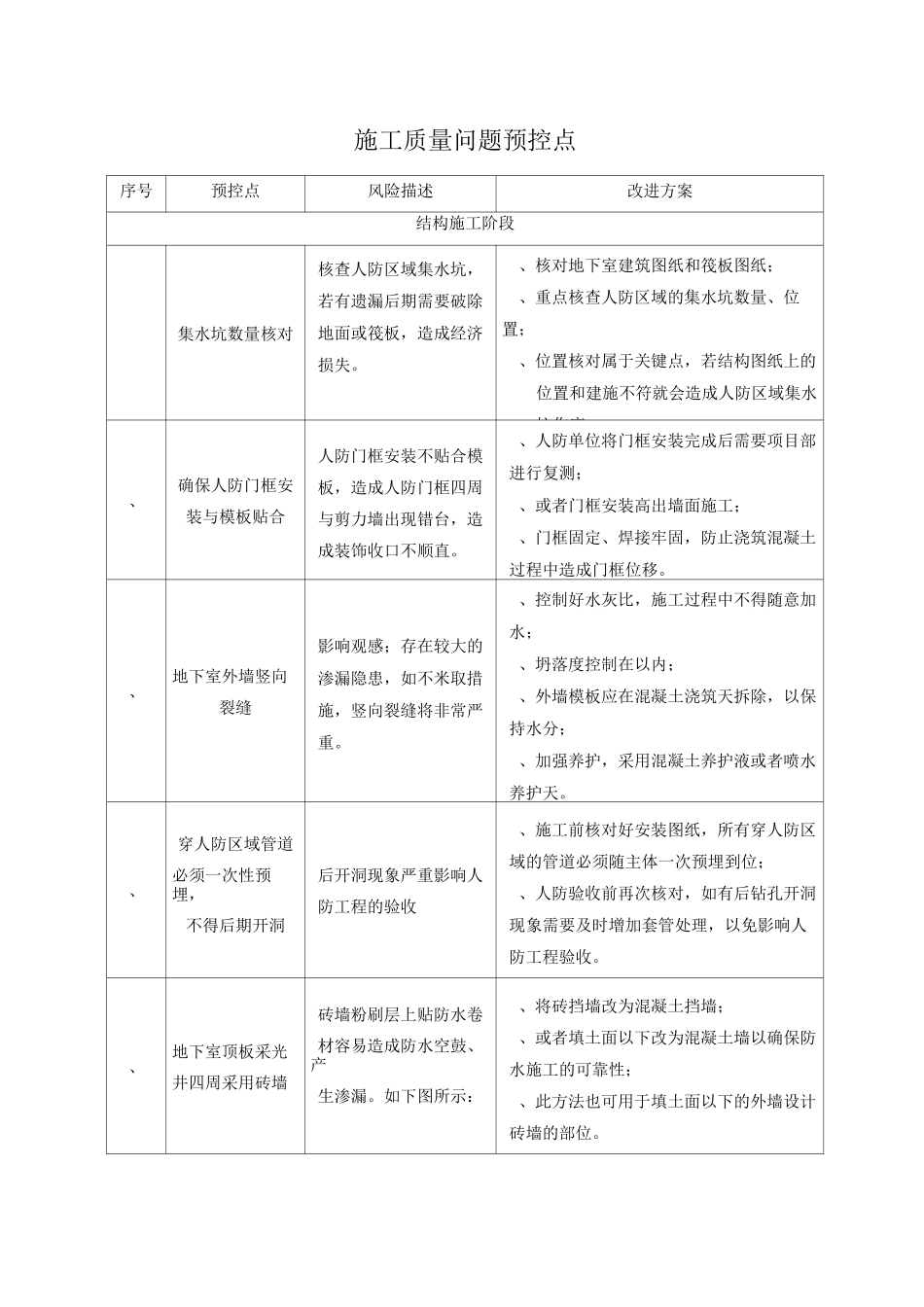

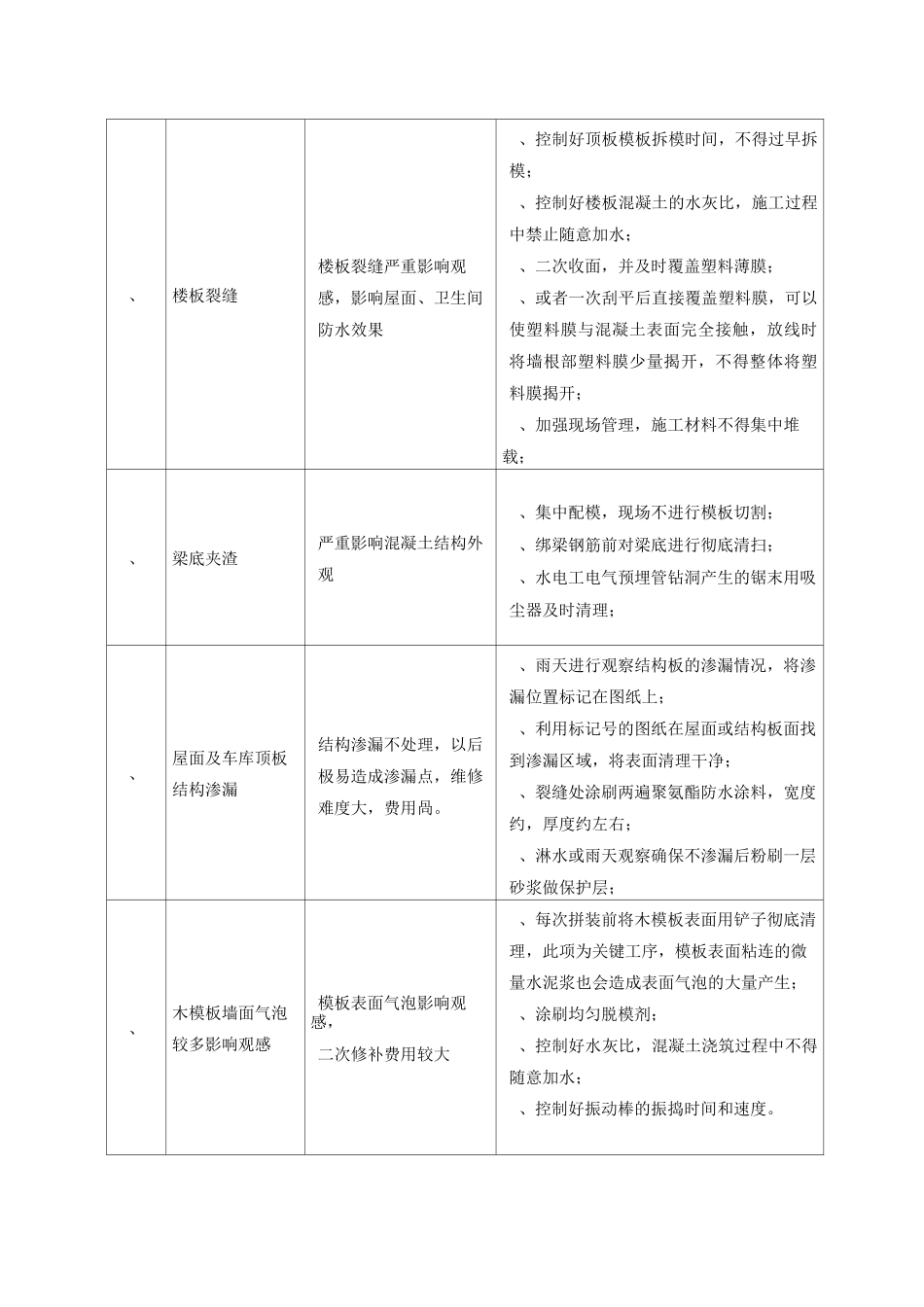

施工质量问题预控点序号预控点风险描述改进方案结构施工阶段集水坑数量核对核查人防区域集水坑,若有遗漏后期需要破除地面或筏板,造成经济损失。、核对地下室建筑图纸和筏板图纸;、重点核查人防区域的集水坑数量、位置;、位置核对属于关键点,若结构图纸上的位置和建施不符就会造成人防区域集水坑作废。、确保人防门框安装与模板贴合人防门框安装不贴合模板,造成人防门框四周与剪力墙出现错台,造成装饰收口不顺直。、人防单位将门框安装完成后需要项目部进行复测;、或者门框安装高出墙面施工;、门框固定、焊接牢固,防止浇筑混凝土过程中造成门框位移。、地下室外墙竖向裂缝影响观感;存在较大的渗漏隐患,如不米取措施,竖向裂缝将非常严重。、控制好水灰比,施工过程中不得随意加水;、坍落度控制在以内;、外墙模板应在混凝土浇筑天拆除,以保持水分;、加强养护,采用混凝土养护液或者喷水养护天。、穿人防区域管道必须一次性预埋,不得后期开洞后开洞现象严重影响人防工程的验收、施工前核对好安装图纸,所有穿人防区域的管道必须随主体一次预埋到位;、人防验收前再次核对,如有后钻孔开洞现象需要及时增加套管处理,以免影响人防工程验收。、地下室顶板采光井四周采用砖墙砖墙粉刷层上贴防水卷材容易造成防水空鼓、产生渗漏。如下图所示:、将砖挡墙改为混凝土挡墙;、或者填土面以下改为混凝土墙以确保防水施工的可靠性;、此方法也可用于填土面以下的外墙设计砖墙的部位。、楼板裂缝楼板裂缝严重影响观感,影响屋面、卫生间防水效果、控制好顶板模板拆模时间,不得过早拆模;、控制好楼板混凝土的水灰比,施工过程中禁止随意加水;、二次收面,并及时覆盖塑料薄膜;、或者一次刮平后直接覆盖塑料膜,可以使塑料膜与混凝土表面完全接触,放线时将墙根部塑料膜少量揭开,不得整体将塑料膜揭开;、加强现场管理,施工材料不得集中堆载;、加强楼板浇水养护;、梁底夹渣严重影响混凝土结构外观、集中配模,现场不进行模板切割;、绑梁钢筋前对梁底进行彻底清扫;、水电工电气预埋管钻洞产生的锯末用吸尘器及时清理;、屋面及车库顶板结构渗漏结构渗漏不处理,以后极易造成渗漏点,维修难度大,费用咼。、雨天进行观察结构板的渗漏情况,将渗漏位置标记在图纸上;、利用标记号的图纸在屋面或结构板面找到渗漏区域,将表面清理干净;、裂缝处涂刷两遍聚氨酯防水涂料,宽度约,厚度约左右;、淋水或雨天观察确保不渗漏后粉刷一层砂浆做保...
