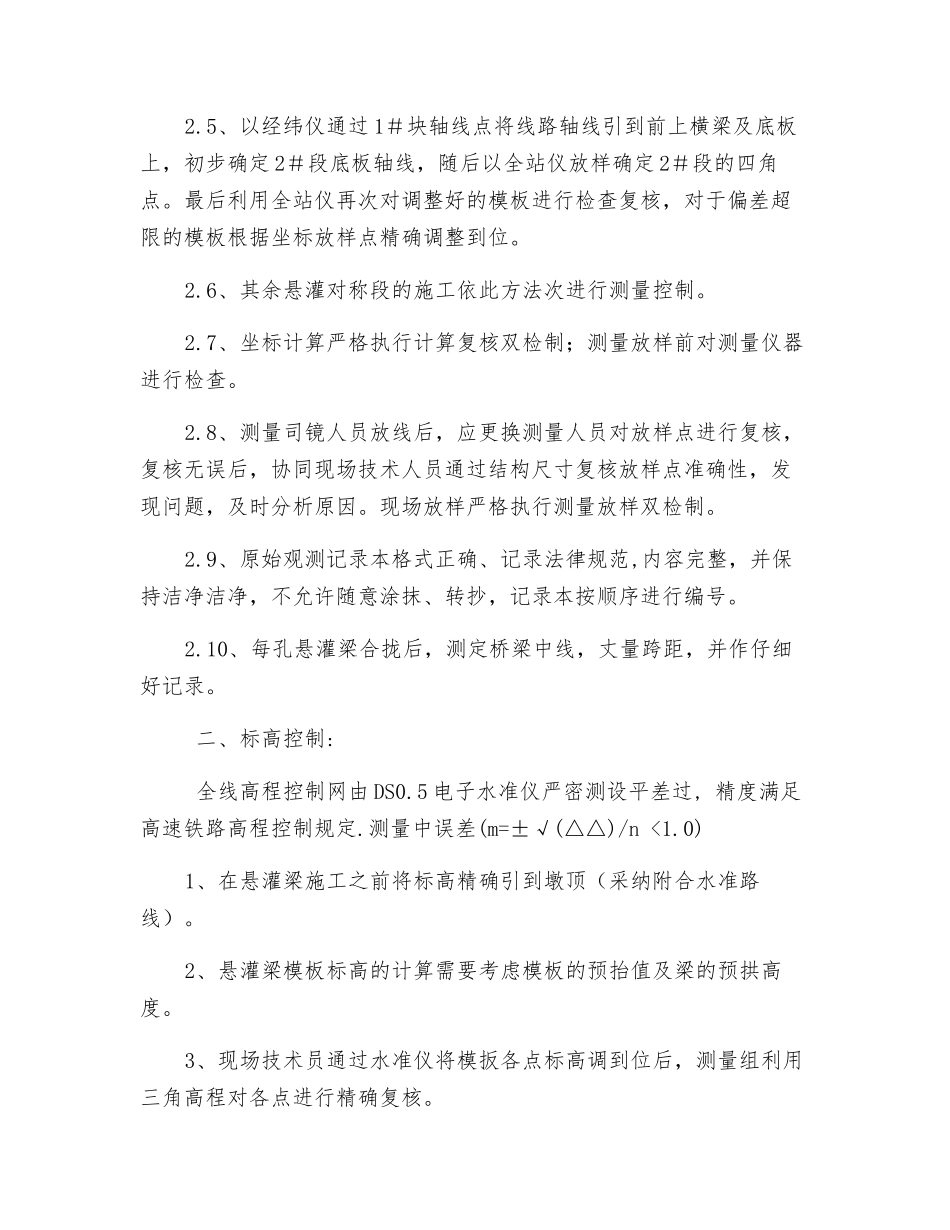

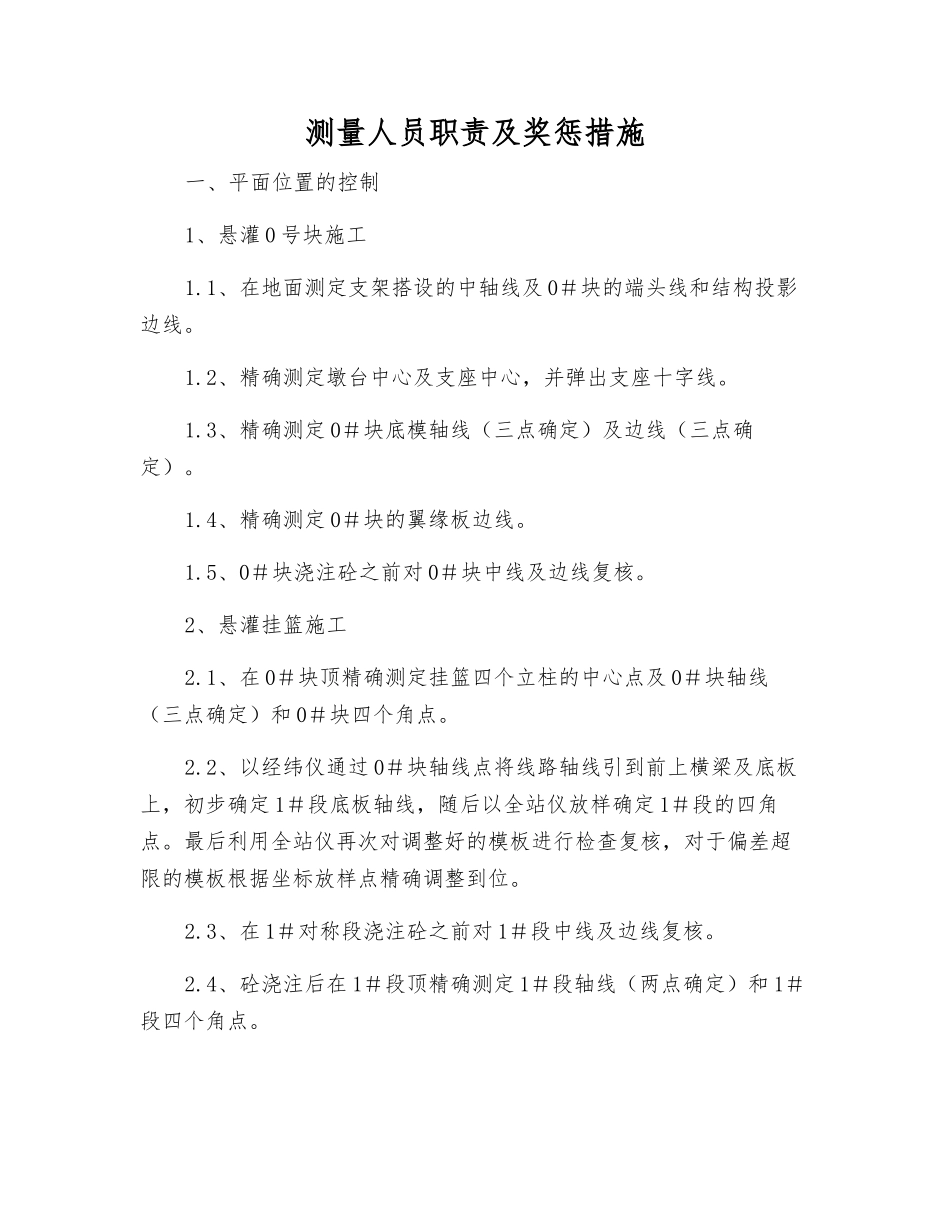

测量人员职责及奖惩措施一、平面位置的控制1、悬灌 0 号块施工1
1、在地面测定支架搭设的中轴线及 0#块的端头线和结构投影边线
2、精确测定墩台中心及支座中心,并弹出支座十字线
3、精确测定 0#块底模轴线(三点确定)及边线(三点确定)
4、精确测定 0#块的翼缘板边线
5、0#块浇注砼之前对 0#块中线及边线复核
2、悬灌挂篮施工2
1、在 0#块顶精确测定挂篮四个立柱的中心点及 0#块轴线(三点确定)和 0#块四个角点
2、以经纬仪通过 0#块轴线点将线路轴线引到前上横梁及底板上,初步确定 1#段底板轴线,随后以全站仪放样确定 1#段的四角点
最后利用全站仪再次对调整好的模板进行检查复核,对于偏差超限的模板根据坐标放样点精确调整到位
3、在 1#对称段浇注砼之前对 1#段中线及边线复核
4、砼浇注后在 1#段顶精确测定 1#段轴线(两点确定)和 1#段四个角点
5、以经纬仪通过 1#块轴线点将线路轴线引到前上横梁及底板上,初步确定 2#段底板轴线,随后以全站仪放样确定 2#段的四角点
最后利用全站仪再次对调整好的模板进行检查复核,对于偏差超限的模板根据坐标放样点精确调整到位
6、其余悬灌对称段的施工依此方法次进行测量控制
7、坐标计算严格执行计算复核双检制;测量放样前对测量仪器进行检查
8、测量司镜人员放线后,应更换测量人员对放样点进行复核,复核无误后,协同现场技术人员通过结构尺寸复核放样点准确性,发现问题,及时分析原因
现场放样严格执行测量放样双检制
9、原始观测记录本格式正确、记录法律规范,内容完整,并保持洁净洁净,不允许随意涂抹、转抄,记录本按顺序进行编号
10、每孔悬灌梁合拢后,测定桥梁中线,丈量跨距,并作仔细好记录
二、标高控制: 全线高程控制网由 DS0
5 电子水准仪严密测设平差过, 精度满足高速铁路
