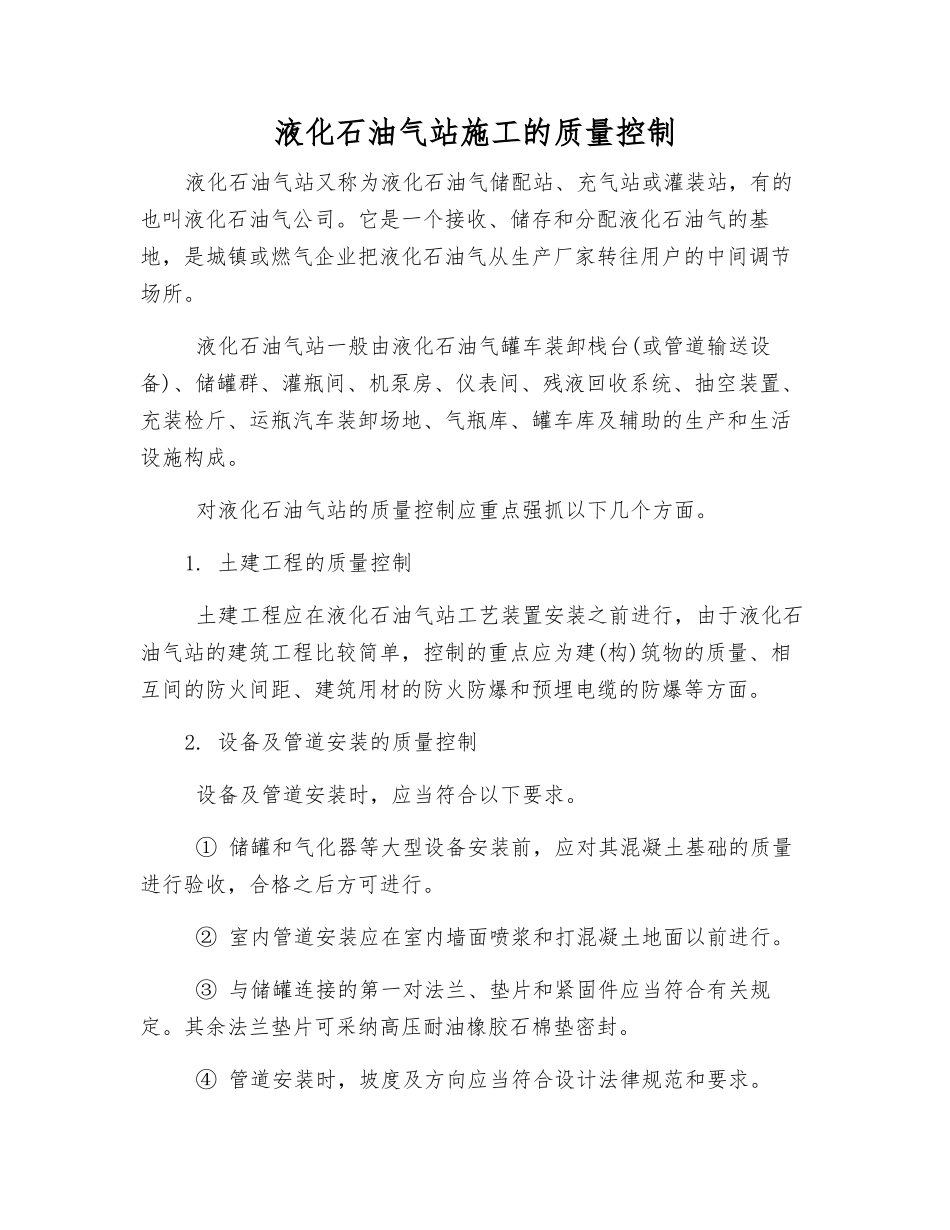

液化石油气站施工的质量控制液化石油气站又称为液化石油气储配站、充气站或灌装站,有的也叫液化石油气公司。它是一个接收、储存和分配液化石油气的基地,是城镇或燃气企业把液化石油气从生产厂家转往用户的中间调节场所。 液化石油气站一般由液化石油气罐车装卸栈台(或管道输送设备)、储罐群、灌瓶间、机泵房、仪表间、残液回收系统、抽空装置、充装检斤、运瓶汽车装卸场地、气瓶库、罐车库及辅助的生产和生活设施构成。 对液化石油气站的质量控制应重点强抓以下几个方面。1. 土建工程的质量控制 土建工程应在液化石油气站工艺装置安装之前进行,由于液化石油气站的建筑工程比较简单,控制的重点应为建(构)筑物的质量、相互间的防火间距、建筑用材的防火防爆和预埋电缆的防爆等方面。2. 设备及管道安装的质量控制 设备及管道安装时,应当符合以下要求。 ① 储罐和气化器等大型设备安装前,应对其混凝土基础的质量进行验收,合格之后方可进行。 ② 室内管道安装应在室内墙面喷浆和打混凝土地面以前进行。 ③ 与储罐连接的第一对法兰、垫片和紧固件应当符合有关规定。其余法兰垫片可采纳高压耐油橡胶石棉垫密封。 ④ 管道安装时,坡度及方向应当符合设计法律规范和要求。 ⑤ 管道及管道与设备之间的连接应采纳焊接或法兰连接。焊接宜采纳氩弧焊打底,分层施焊,焊接质量应当符合以下要求:a.所有焊缝应进行外观检查;b.对接焊缝内部质量采纳射线照相探伤,抽检数为 25%,质量要求为Ⅱ级;c.管道与设备、阀门、仪表等连接的角焊缝进行磁粉或液体渗透检验,抽检数为 50%,质量要求也是Ⅱ级。3. 电气工程和防雷防爆设施的质量控制 电气及防雷防爆设施主要指液化石油气站使用的电机、启动器、开关、按钮、防爆灯、避雷针等。这些设备、设施的安装、调试应当严格根据现行的《爆炸和火灾危险场所电力装置设计法律规范》的要求执行;凡不符合设计法律规范和要求的,必须予以更换和调整合格。 另外,防雷防静电的接地电阻也应作为控制的重点。4. 液化石油气站的试验及验收 ① 储罐的水压试验压力应为设计压力的 1.25 倍,安全阀、液位计不应参加试验。试验时压力缓慢上升,达到规定压力后保持半小时,无泄漏、无可见变形、无异常声响为合格标准。 ② 储罐水压试验合格之后,装上安全阀、液位计进行严密性试验。 ③ 严密试验以空气为试验介质,试验压力为设计压力。试验时先将压力缓慢升至试验压力,保压进行检查。保压时间以...
