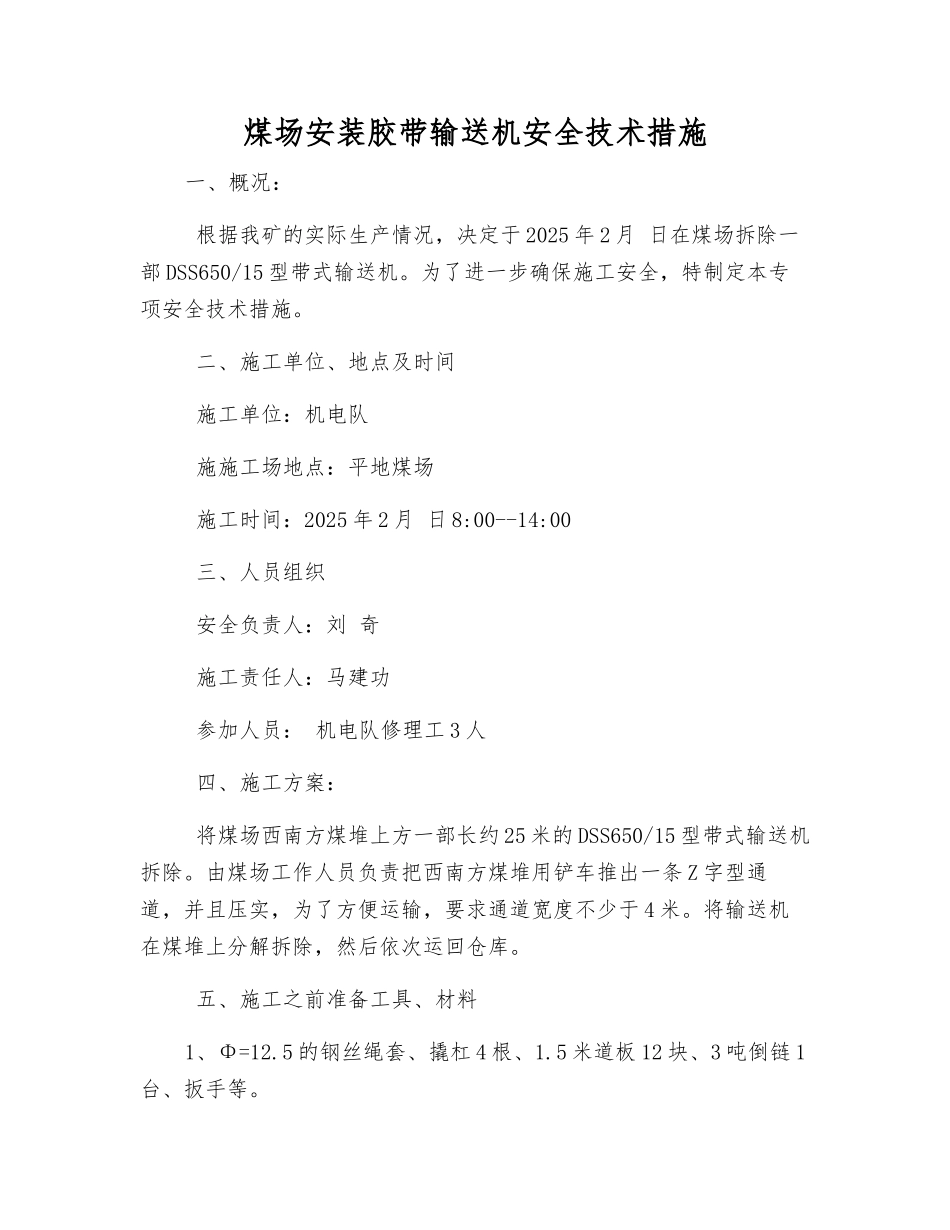

煤场安装胶带输送机安全技术措施一、概况: 根据我矿的实际生产情况,决定于 2025 年 2 月 日在煤场拆除一部 DSS650/15 型带式输送机
为了进一步确保施工安全,特制定本专项安全技术措施
二、施工单位、地点及时间 施工单位:机电队 施施工场地点:平地煤场 施工时间:2025 年 2 月 日 8:00--14:00 三、人员组织 安全负责人:刘 奇 施工责任人:马建功 参加人员: 机电队修理工 3 人 四、施工方案: 将煤场西南方煤堆上方一部长约 25 米的 DSS650/15 型带式输送机拆除
由煤场工作人员负责把西南方煤堆用铲车推出一条 Z 字型通道,并且压实,为了方便运输,要求通道宽度不少于 4 米
将输送机在煤堆上分解拆除,然后依次运回仓库
五、施工之前准备工具、材料1、Φ=12
5 的钢丝绳套、撬杠 4 根、1
5 米道板 12 块、3 吨倒链 1台、扳手等

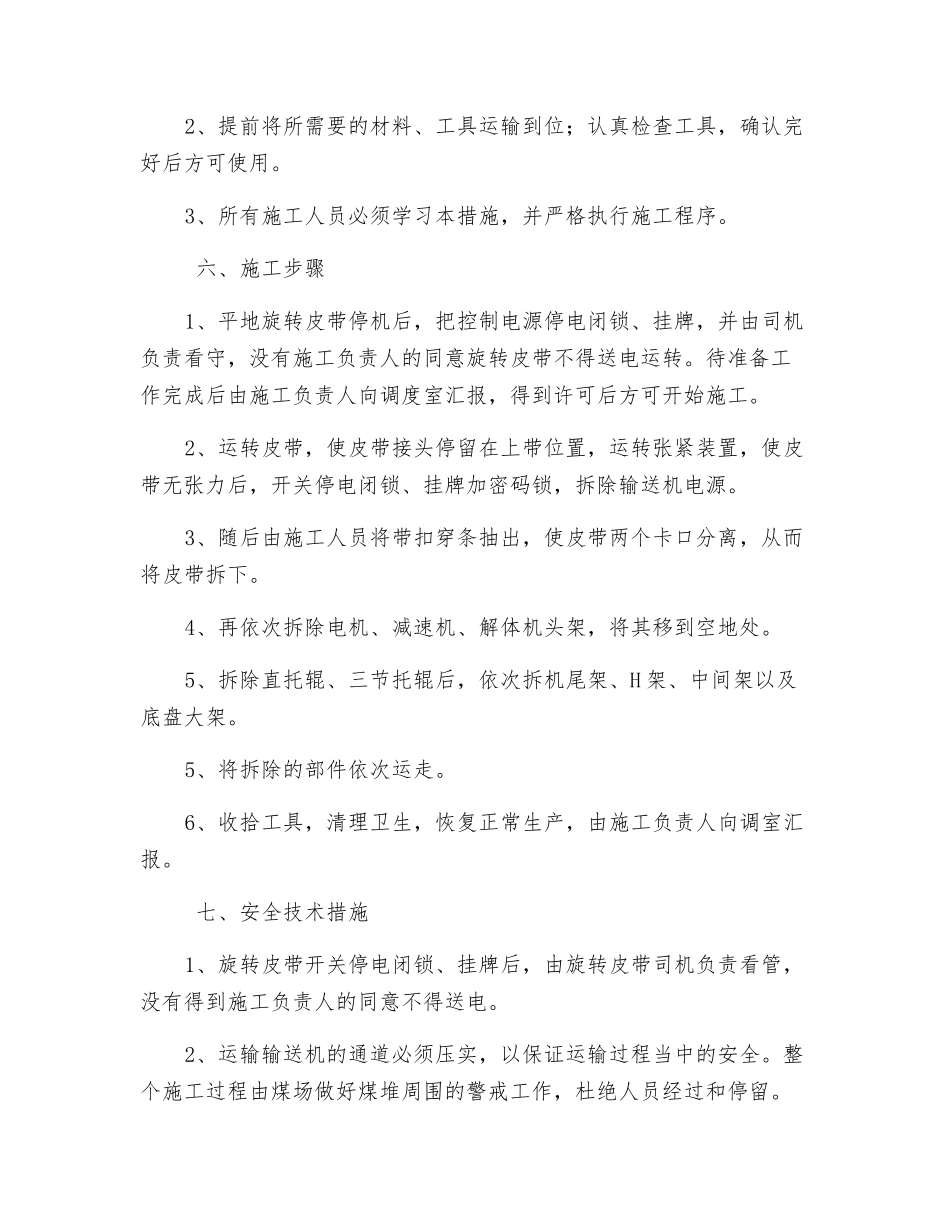

2、提前将所需要的材料、工具运输到位;认真检查工具,确认完好后方可使用
3、所有施工人员必须学习本措施,并严格执行施工程序
六、施工步骤1、平地旋转皮带停机后,把控制电源停电闭锁、挂牌,并由司机负责看守,没有施工负责人的同意旋转皮带不得送电运转
待准备工作完成后由施工负责人向调度室汇报,得到许可后方可开始施工
2、运转皮带,使皮带接头停留在上带位置,运转张紧装置,使皮带无张力后,开关停电闭锁、挂牌加密码锁,拆除输送机电源
3、随后由施工人员将带扣穿条抽出,使皮带两个卡口分离,从而将皮带拆下
4、再依次拆除电机、减速机、解体机头架,将其移到空地处
5、拆除直托辊、三节托辊后,依次拆机尾架、H 架、中间架以及底盘大架
5、将拆除的部件依次运走
6、收拾工具,清理卫生,恢复正常生产,由施工负责人向调室汇报

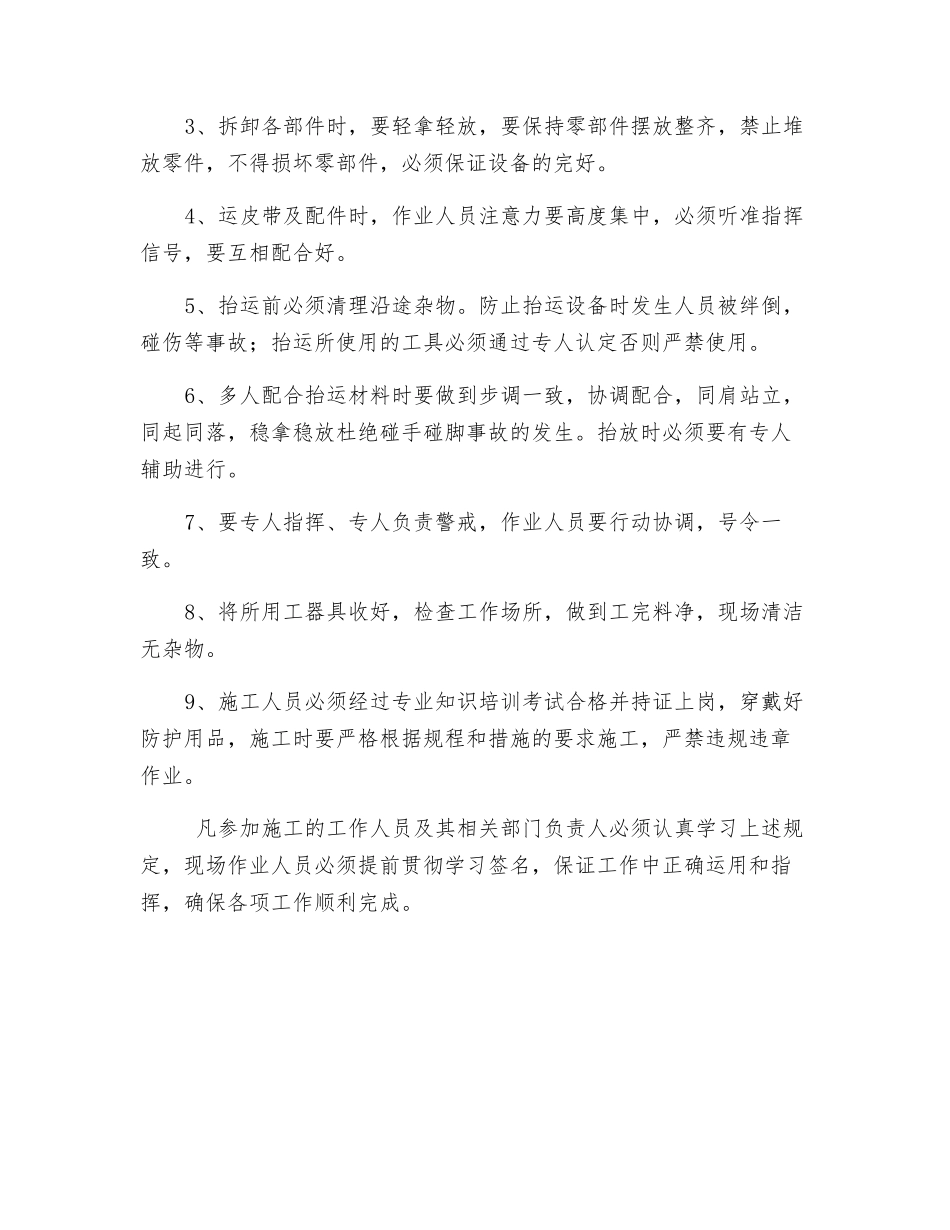

七、安全技术措施1、旋转皮带开关停电闭锁、挂牌后,由旋转皮带司机负责看管,没有得到施工负责人的
