万达标准工期及工序穿插管理

万达标准工期及工序穿插管理_第1页
1/7
万达标准工期及工序穿插管理_第2页
2/7
万达标准工期及工序穿插管理_第3页
3/7

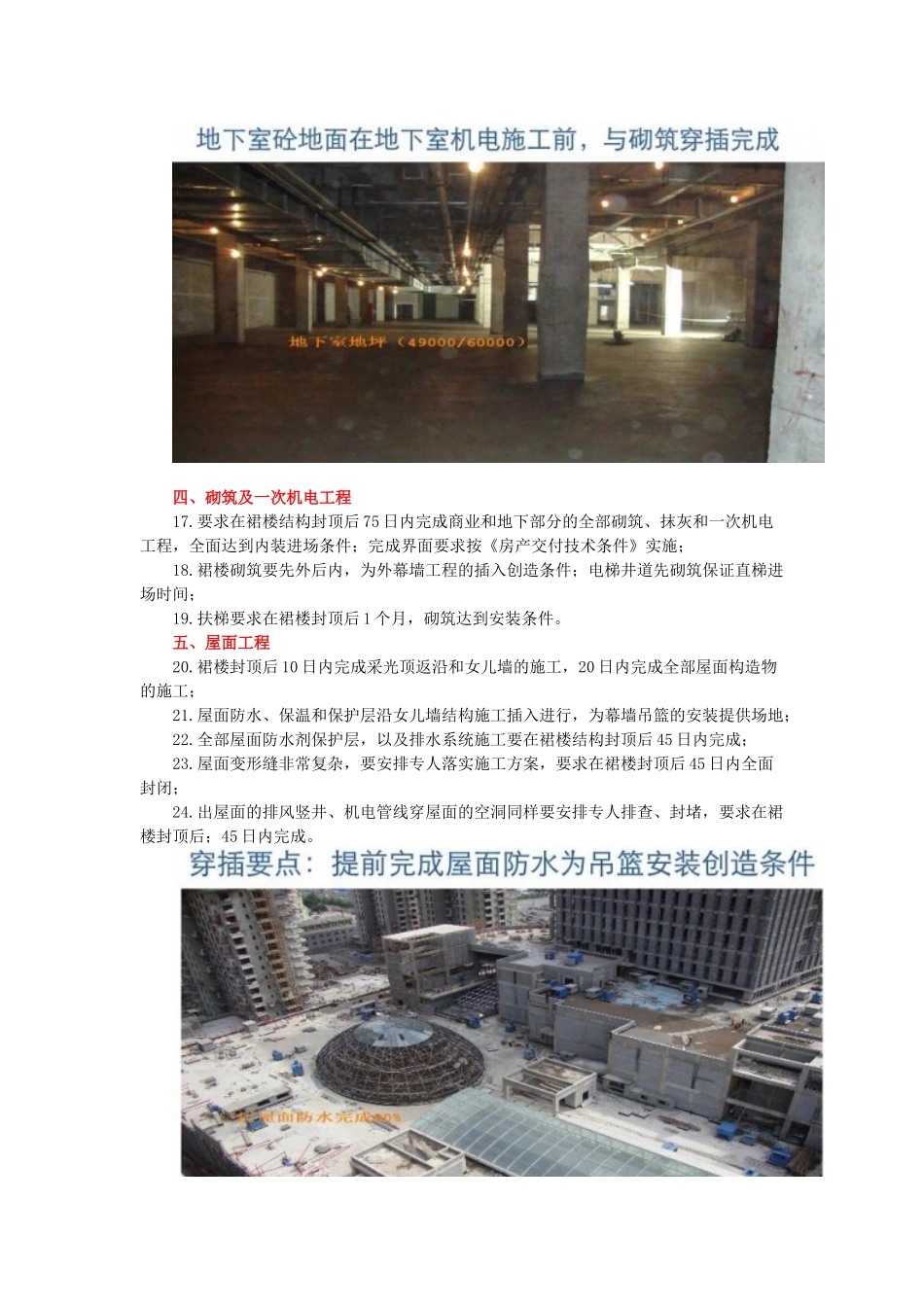

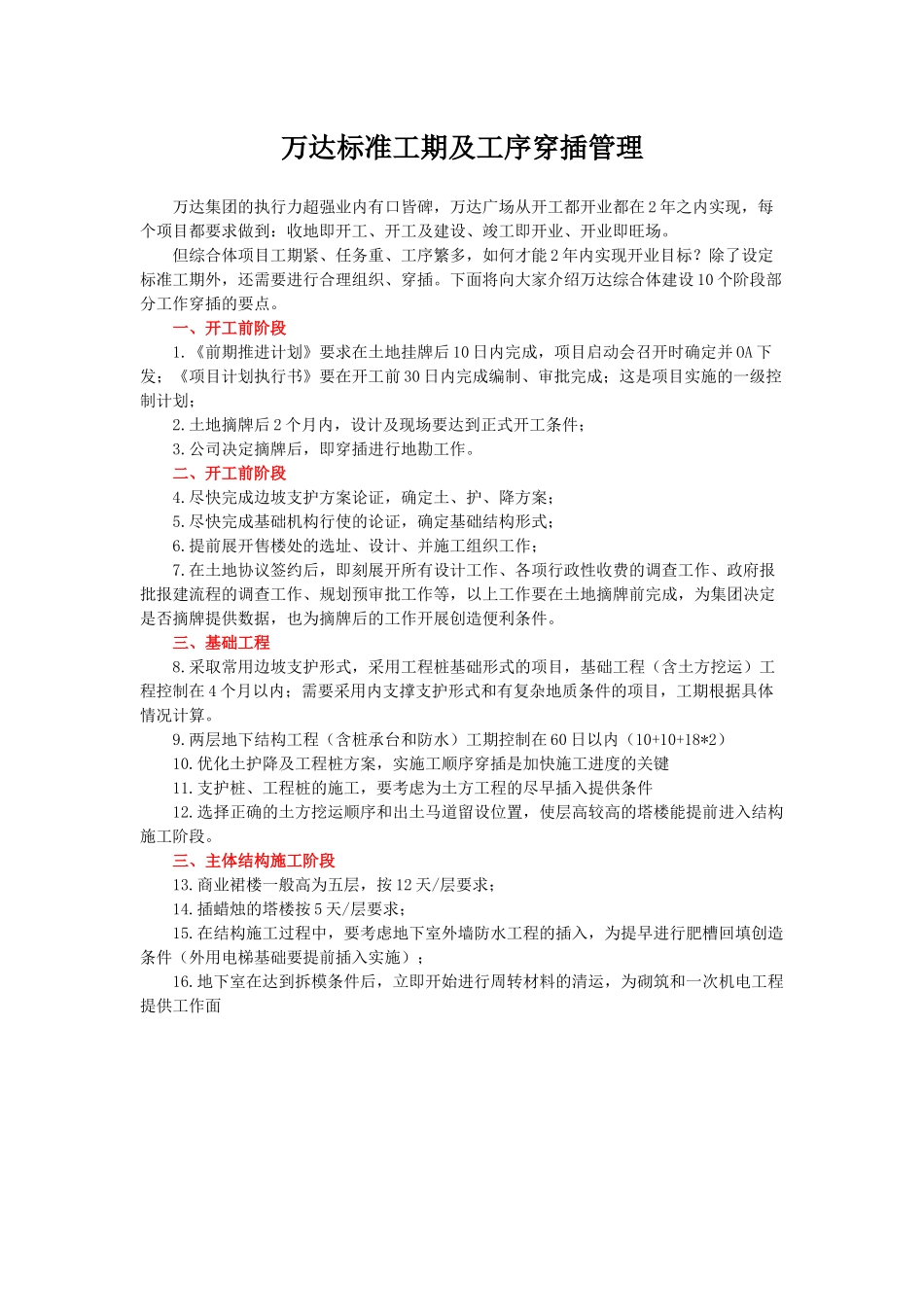

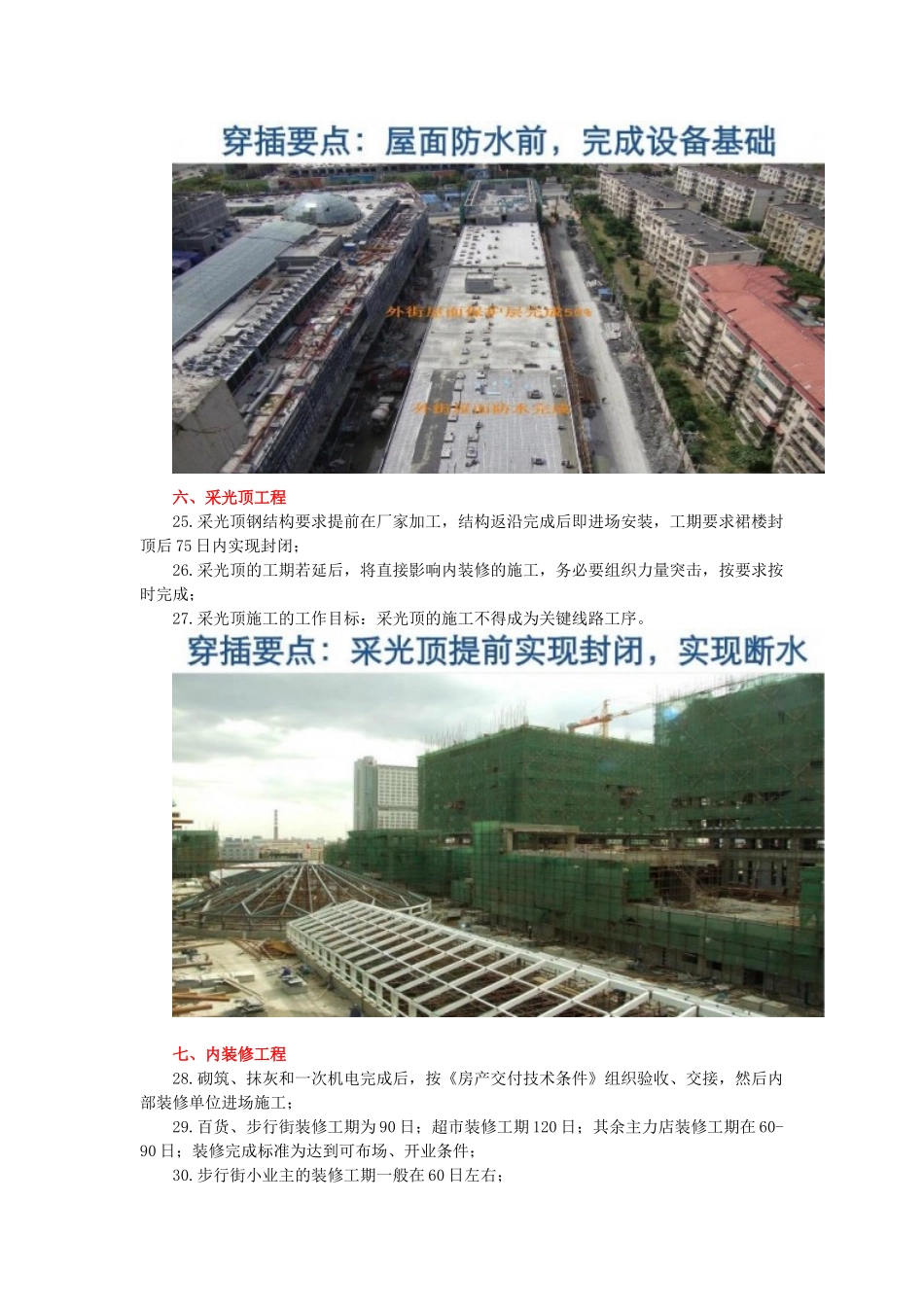

万达标准工期及工序穿插管理 万达集团的执行力超强业内有口皆碑,万达广场从开工都开业都在 2 年之内实现,每个项目都要求做到:收地即开工、开工及建设、竣工即开业、开业即旺场。但综合体项目工期紧、任务重、工序繁多,如何才能 2 年内实现开业目标?除了设定标准工期外,还需要进行合理组织、穿插。下面将向大家介绍万达综合体建设 10 个阶段部分工作穿插的要点。一、开工前阶段1.《前期推进计划》要求在土地挂牌后 10 日内完成,项目启动会召开时确定并 OA 下发;《项目计划执行书》要在开工前 30 日内完成编制、审批完成;这是项目实施的一级控制计划;2.土地摘牌后 2 个月内,设计及现场要达到正式开工条件;3.公司决定摘牌后,即穿插进行地勘工作。二、开工前阶段4.尽快完成边坡支护方案论证,确定土、护、降方案;5.尽快完成基础机构行使的论证,确定基础结构形式;6.提前展开售楼处的选址、设计、并施工组织工作;7.在土地协议签约后,即刻展开所有设计工作、各项行政性收费的调查工作、政府报批报建流程的调查工作、规划预审批工作等,以上工作要在土地摘牌前完成,为集团决定是否摘牌提供数据,也为摘牌后的工作开展创造便利条件。三、基础工程8.采取常用边坡支护形式,采用工程桩基础形式的项目,基础工程(含土方挖运)工程控制在 4 个月以内;需要采用内支撑支护形式和有复杂地质条件的项目,工期根据具体情况计算。9.两层地下结构工程(含桩承台和防水)工期控制在 60 日以内(10+10+18*2)10.优化土护降及工程桩方案,实施工顺序穿插是加快施工进度的关键11.支护桩、工程桩的施工,要考虑为土方工程的尽早插入提供条件12.选择正确的土方挖运顺序和出土马道留设位置,使层高较高的塔楼能提前进入结构施工阶段。三、主体结构施工阶段13.商业裙楼一般高为五层,按 12 天/层要求;14.插蜡烛的塔楼按 5 天/层要求;15.在结构施工过程中,要考虑地下室外墙防水工程的插入,为提早进行肥槽回填创造条件(外用电梯基础要提前插入实施);16.地下室在达到拆模条件后,立即开始进行周转材料的清运,为砌筑和一次机电工程提供工作面四、砌筑及一次机电工程17.要求在裙楼结构封顶后 75 日内完成商业和地下部分的全部砌筑、抹灰和一次机电工程,全面达到内装进场条件;完成界面要求按《房产交付技术条件》实施;18.裙楼砌筑要先外后内,为外幕墙工程的插入创造条件;电梯井道先砌筑保证直梯进场时间;19.扶梯要求在裙...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

万达标准工期及工序穿插管理

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
