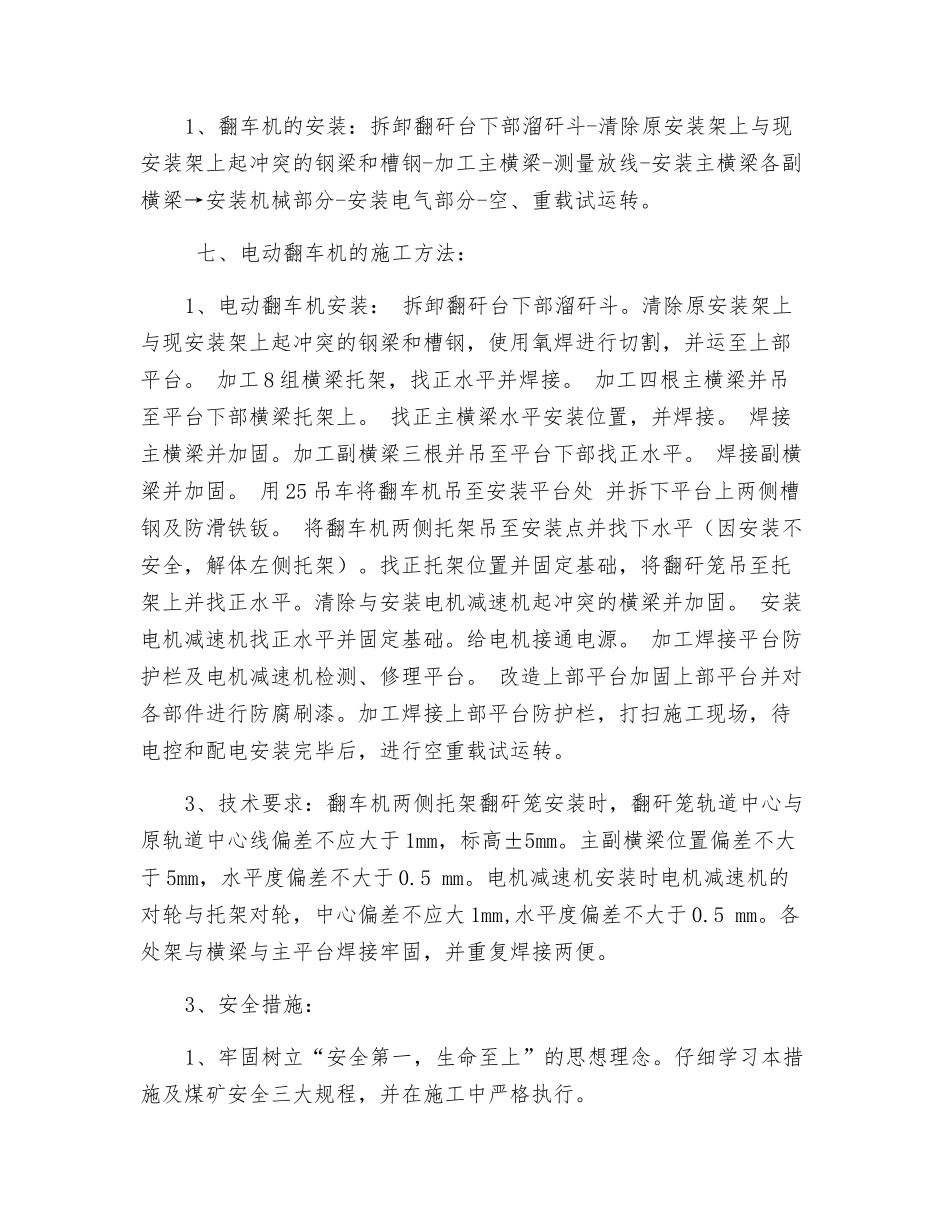

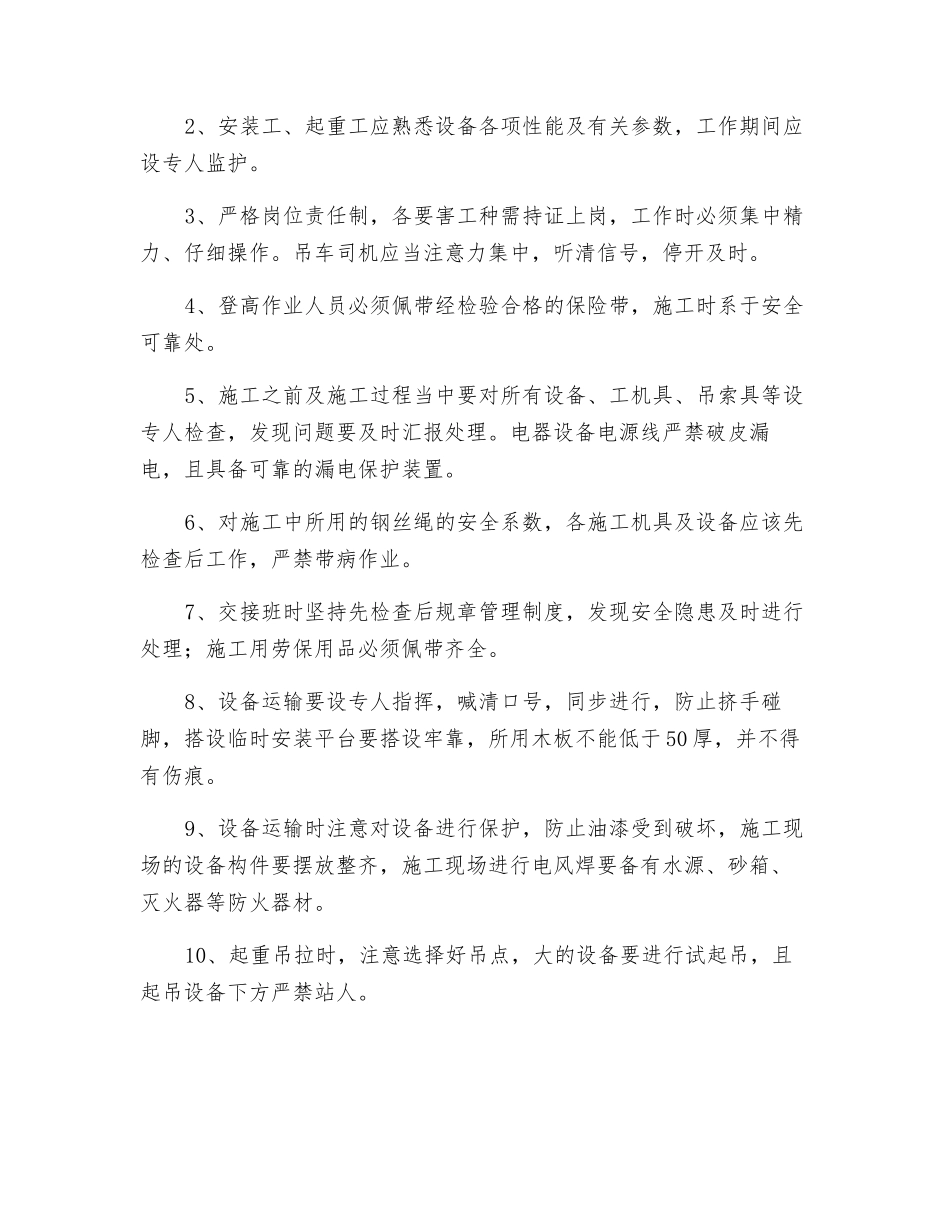

电动翻车机安装施工技术及安全措施一、施工时间:2025 年 7 月 14 日~2025 年 7 月 30 日 二、施施工场地点:刘园子煤矿 三、施工负责人: 队长:庞志敏 贾亚利 安全员: 参加人员: 四、施工内容:1、翻车机基础平台的改造及安装2、翻车机机械部分安装3、翻车机电气部分安装4、翻车机基础平台的护栏的加工及安装5、翻车机基础平台加固 五、施工之前准备工作:1、清理现场,安装两台电焊机。2、设备进场及开箱验收:设备到货后对设备进行开箱验收,检查设备的完好情况,零部件齐全与否,检查资料齐全与否,检查设备到货尺寸是否与设计相符。 六、施工顺序1、翻车机的安装:拆卸翻矸台下部溜矸斗-清除原安装架上与现安装架上起冲突的钢梁和槽钢-加工主横梁-测量放线-安装主横梁各副横梁→安装机械部分-安装电气部分-空、重载试运转。 七、电动翻车机的施工方法:1、电动翻车机安装: 拆卸翻矸台下部溜矸斗。清除原安装架上与现安装架上起冲突的钢梁和槽钢,使用氧焊进行切割,并运至上部平台。 加工 8 组横梁托架,找正水平并焊接。 加工四根主横梁并吊至平台下部横梁托架上。 找正主横梁水平安装位置,并焊接。 焊接主横梁并加固。加工副横梁三根并吊至平台下部找正水平。 焊接副横梁并加固。 用 25 吊车将翻车机吊至安装平台处 并拆下平台上两侧槽钢及防滑铁钣。 将翻车机两侧托架吊至安装点并找下水平(因安装不安全,解体左侧托架)。找正托架位置并固定基础,将翻矸笼吊至托架上并找正水平。清除与安装电机减速机起冲突的横梁并加固。 安装电机减速机找正水平并固定基础。给电机接通电源。 加工焊接平台防护栏及电机减速机检测、修理平台。 改造上部平台加固上部平台并对各部件进行防腐刷漆。加工焊接上部平台防护栏,打扫施工现场,待电控和配电安装完毕后,进行空重载试运转。3、技术要求:翻车机两侧托架翻矸笼安装时,翻矸笼轨道中心与原轨道中心线偏差不应大于 1mm,标高±5mm。主副横梁位置偏差不大于 5mm,水平度偏差不大于 0.5 mm。电机减速机安装时电机减速机的对轮与托架对轮,中心偏差不应大 1mm,水平度偏差不大于 0.5 mm。各处架与横梁与主平台焊接牢固,并重复焊接两便。3、安全措施:1、牢固树立“安全第一,生命至上”的思想理念。仔细学习本措施及煤矿安全三大规程,并在施工中严格执行。2、安装工、起重工应熟悉设备各项性能及有关参数,工作期间应设专人监护。3、严格岗位责任制...
