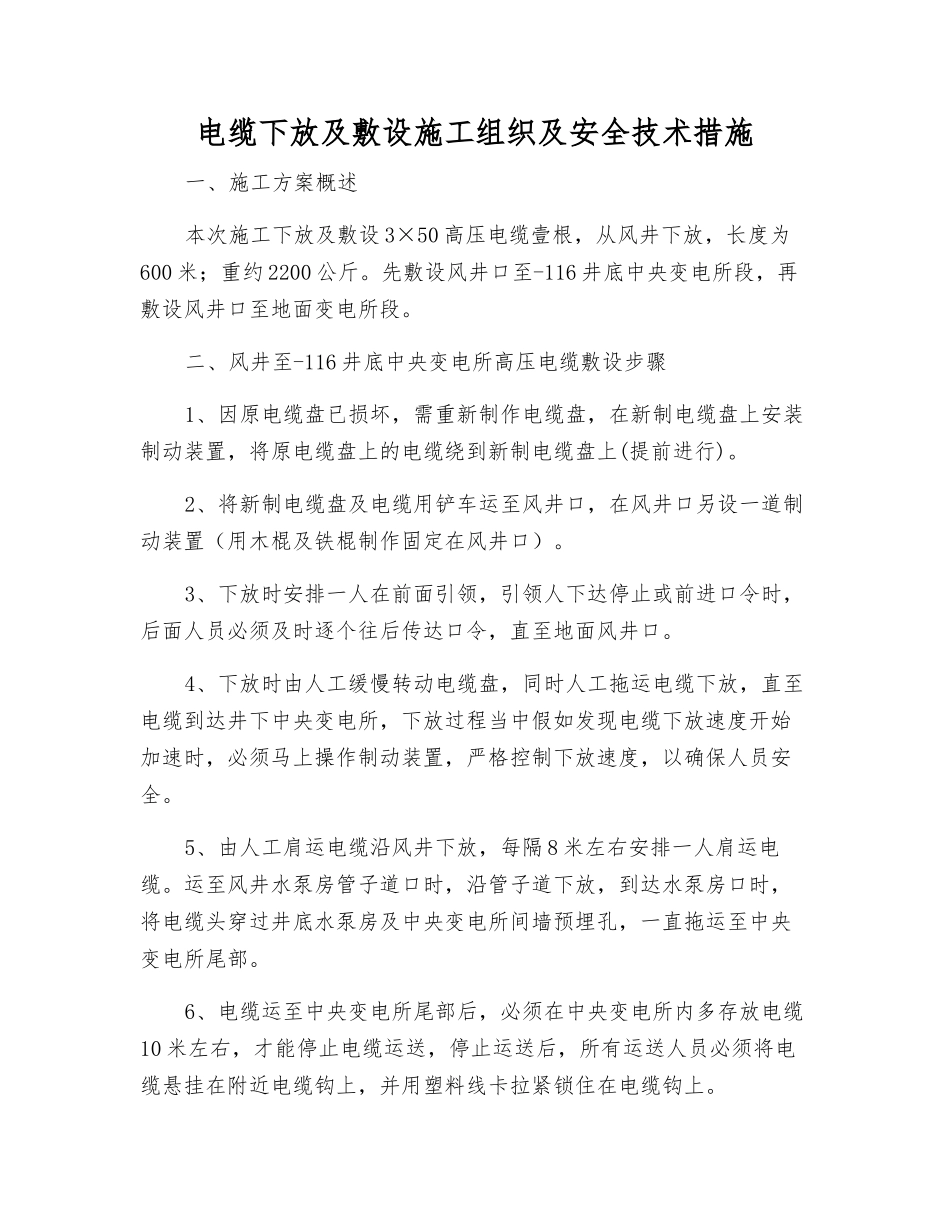

电缆下放及敷设施工组织及安全技术措施一、施工方案概述本次施工下放及敷设 3×50 高压电缆壹根,从风井下放,长度为600 米;重约 2200 公斤
先敷设风井口至-116 井底中央变电所段,再敷设风井口至地面变电所段
二、风井至-116 井底中央变电所高压电缆敷设步骤1、因原电缆盘已损坏,需重新制作电缆盘,在新制电缆盘上安装制动装置,将原电缆盘上的电缆绕到新制电缆盘上(提前进行)
2、将新制电缆盘及电缆用铲车运至风井口,在风井口另设一道制动装置(用木棍及铁棍制作固定在风井口)
3、下放时安排一人在前面引领,引领人下达停止或前进口令时,后面人员必须及时逐个往后传达口令,直至地面风井口
4、下放时由人工缓慢转动电缆盘,同时人工拖运电缆下放,直至电缆到达井下中央变电所,下放过程当中假如发现电缆下放速度开始加速时,必须马上操作制动装置,严格控制下放速度,以确保人员安全
5、由人工肩运电缆沿风井下放,每隔 8 米左右安排一人肩运电缆
运至风井水泵房管子道口时,沿管子道下放,到达水泵房口时,将电缆头穿过井底水泵房及中央变电所间墙预埋孔,一直拖运至中央变电所尾部
6、电缆运至中央变电所尾部后,必须在中央变电所内多存放电缆10 米左右,才能停止电缆运送,停止运送后,所有运送人员必须将电缆悬挂在附近电缆钩上,并用塑料线卡拉紧锁住在电缆钩上

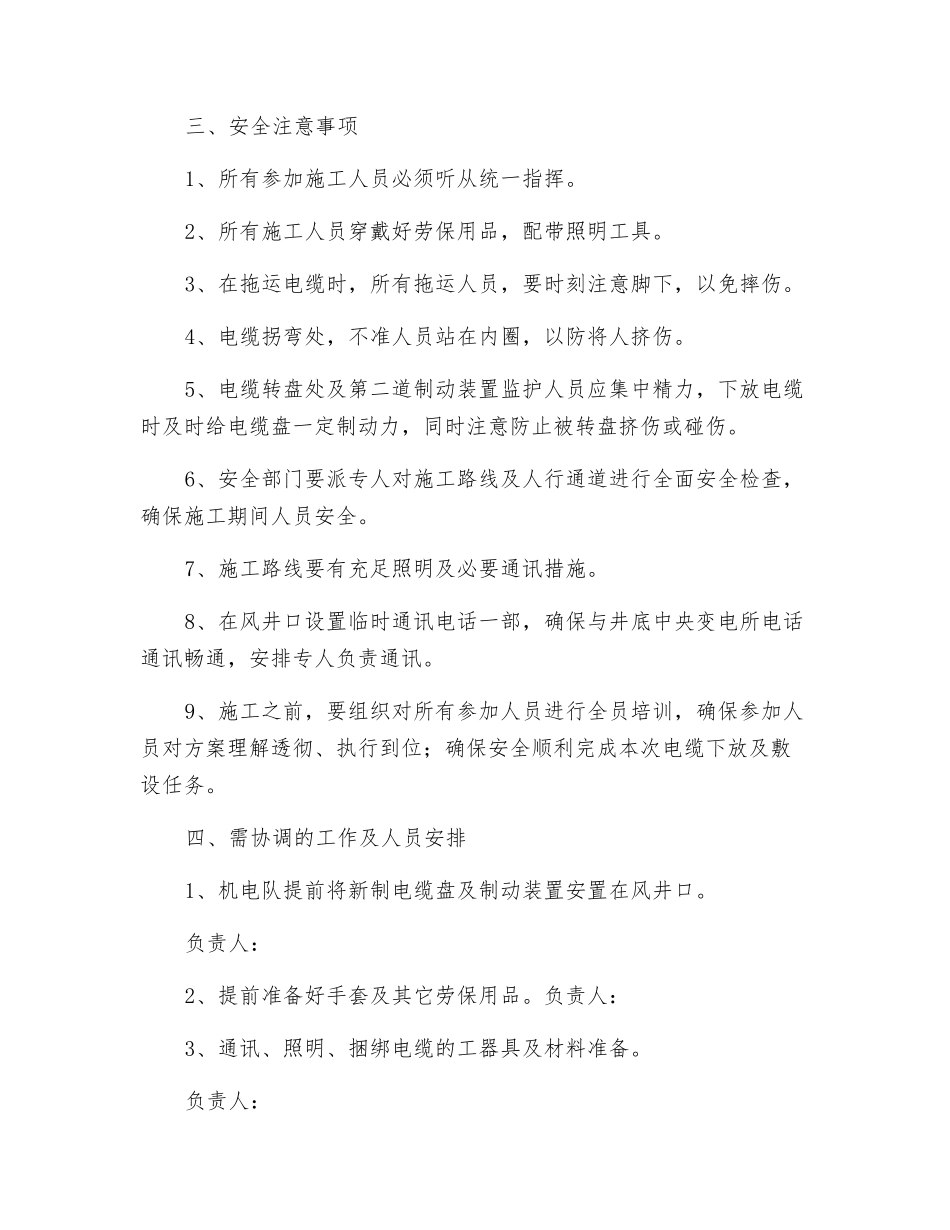

三、安全注意事项1、所有参加施工人员必须听从统一指挥
2、所有施工人员穿戴好劳保用品,配带照明工具
3、在拖运电缆时,所有拖运人员,要时刻注意脚下,以免摔伤
4、电缆拐弯处,不准人员站在内圈,以防将人挤伤
5、电缆转盘处及第二道制动装置监护人员应集中精力,下放电缆时及时给电缆盘一定制动力,同时注意防止被转盘挤伤或碰伤
6、安全部门要派专人对施工路线及人行通道进行全面安全检查,确保施工期间人员安全
7、施工路线要有充足照明及必要通讯措施
8、在风井口设置临时
