砌碹安全措施一、断面要求(附施工断面图): 半圆拱断面;净高:2
2m;净宽:2
二、工程质量要求:1、碹体厚度及壁厚符合设计法律规范和要求(碹厚:25㎝;壁厚5㎝), 壁厚与巷道围岩之间的空隙必须用不可燃性材料填实,冒顶区必须接顶,但在碹拱上部必须要有厚度不小于 0
5 米的不可燃垫层
2、砌碹沙浆标号不小于 50﹟,砌块规格满足要求(料石:粗 料石(250-300)×(200-150)×(150-100)㎜; 水泥:普通硅酸盐水泥,标号 525﹟; 沙 :粒度不大于 2
5mm,含杂量小于5﹪
3、墙体基础不得小于设计(20㎝),必须在硬底上铺设 50mm 厚的沙浆
4、碹体平整,碹墙边线应成直线,砌块垂直逢要错开,不得同茬,每碹之间必须留咬合茬
5、只有拱墙达到一定强度后,方可拆除碹鼓及模板
6、灰逢宽度在 10~20mm 之内,灰逢饱满,无干逢、瞎逢
7、砌挖补前应挂好中腰线,保证砌碹后,中线至边线的间距不小于设计的 20mm,腰线上、下误差不得超过 30mm

三、砌碹操作规定1、拆除原木棚支护的棚腿 一次只准拆两架木棚的棚腿,拆除前,应该先加固待拆棚架前后支护(架走向双抬棚,加固长度不得少于 10m),再在待拆棚架架设走向双抬棚,然后拆棚腿
2、挖砌基础 棚腿拆除后,敲掉巷道两帮的活矸后,方可挖基础
基础挖出后,将沟内积水排净,挂好中、腰线,在硬底上铺 50mm 后沙浆,然后在其上砌筑料石
3、砌墙 根据已挂好的中、腰线砌筑,要求垂直缝要错开,横缝要跟腰线一致,灰缝要均匀饱满;根据边线拉水平线,并用水平尺检查墙的垂直度和水平度;墙后空帮部分要用不燃性材料填实
4、砌拱 碹墙砌好后,再拆除原有棚架的棚梁,敲掉顶部活矸,架好临时支护,方可立碹拱,测量校正其位置并稳固后,并可开始砌拱

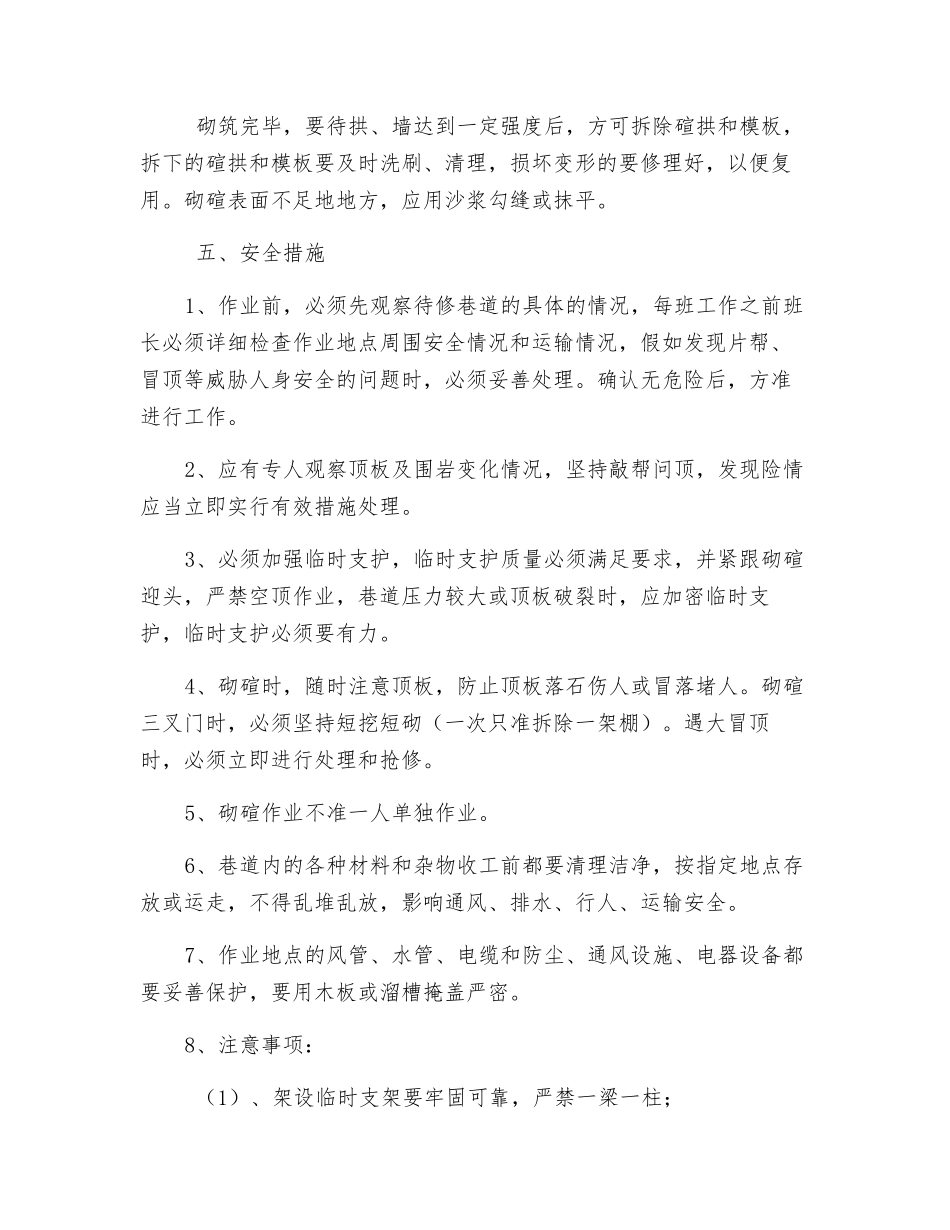

砌拱必须从两侧拱基向拱顶对称进行,使两侧均匀受力,以防碹拱向一侧歪斜
