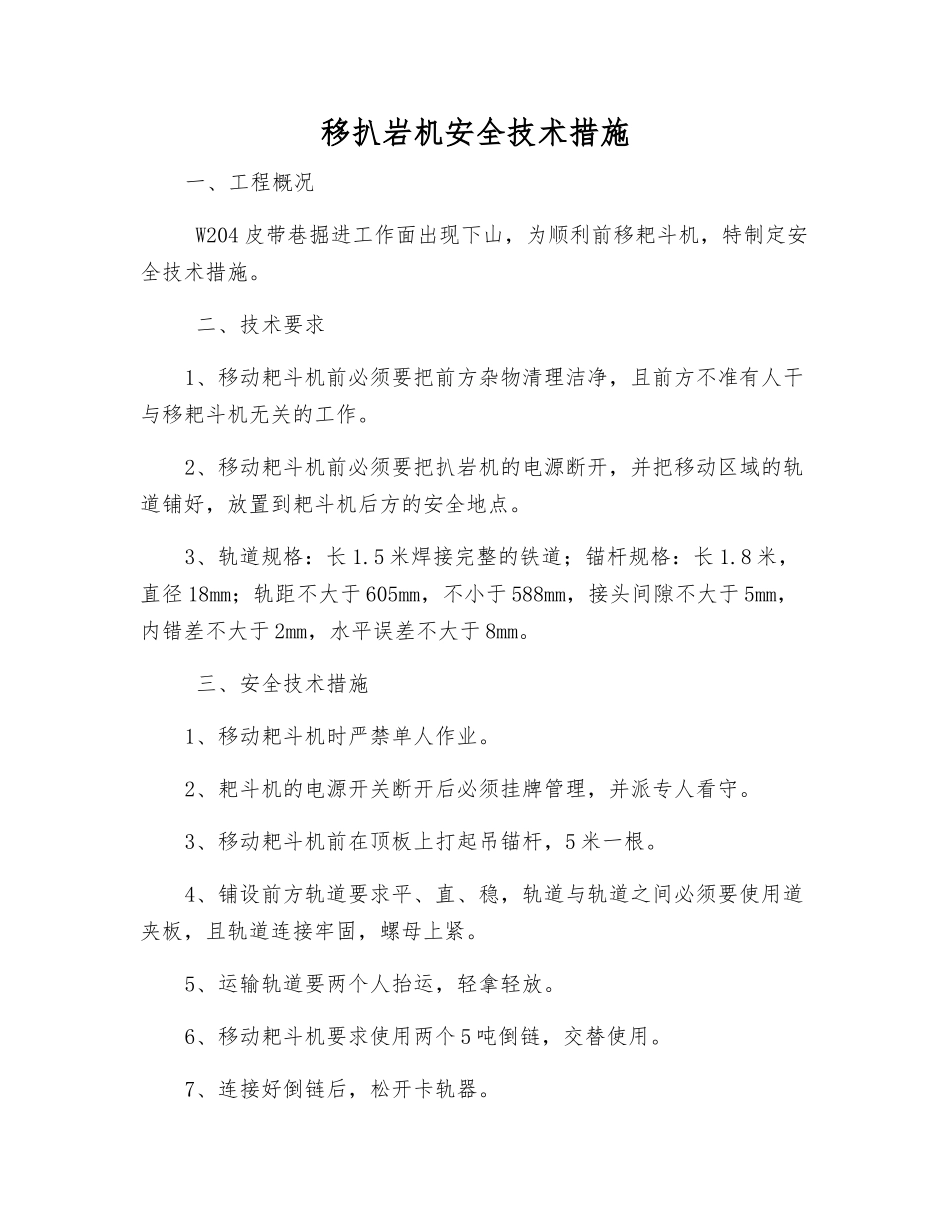

移扒岩机安全技术措施一、工程概况 W204 皮带巷掘进工作面出现下山,为顺利前移耙斗机,特制定安全技术措施。 二、技术要求1、移动耙斗机前必须要把前方杂物清理洁净,且前方不准有人干与移耙斗机无关的工作。2、移动耙斗机前必须要把扒岩机的电源断开,并把移动区域的轨道铺好,放置到耙斗机后方的安全地点。3、轨道规格:长 1.5 米焊接完整的铁道;锚杆规格:长 1.8 米,直径 18mm;轨距不大于 605mm,不小于 588mm,接头间隙不大于 5mm,内错差不大于 2mm,水平误差不大于 8mm。 三、安全技术措施1、移动耙斗机时严禁单人作业。2、耙斗机的电源开关断开后必须挂牌管理,并派专人看守。3、移动耙斗机前在顶板上打起吊锚杆,5 米一根。4、铺设前方轨道要求平、直、稳,轨道与轨道之间必须要使用道夹板,且轨道连接牢固,螺母上紧。5、运输轨道要两个人抬运,轻拿轻放。6、移动耙斗机要求使用两个 5 吨倒链,交替使用。7、连接好倒链后,松开卡轨器。8、倒链使用过程当中只准一人工作,且倒链前方严禁有人。9、耙斗机到预定位置后,立即固定好卡轨器及辅助加固设备,然后松开倒链10、把耙斗机后方轨道拆除,且保证轨道不少于 15 米。11、轨道拆除严禁大拆大卸,拆一段运到指定地点,运轨道要求轻拿轻放,两个人抬运。12、其它未尽事宜执行煤矿安全规程、公司及矿下发的相关指令、掘进作业章程的有关规定。
