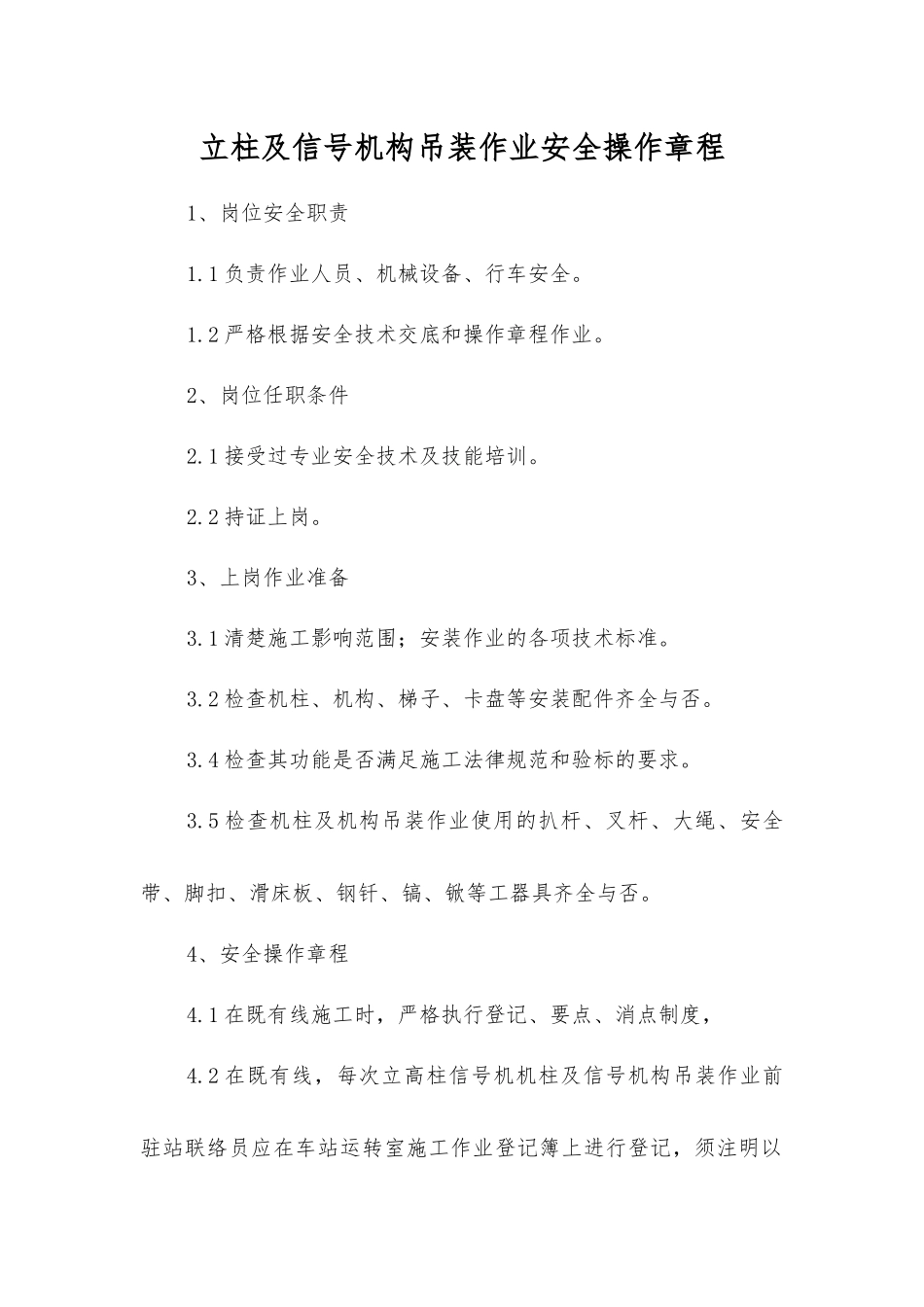

立柱及信号机构吊装作业安全操作章程1、岗位安全职责1
1 负责作业人员、机械设备、行车安全
2 严格根据安全技术交底和操作章程作业
2、岗位任职条件2
1 接受过专业安全技术及技能培训
2 持证上岗
3、上岗作业准备3
1 清楚施工影响范围;安装作业的各项技术标准
2 检查机柱、机构、梯子、卡盘等安装配件齐全与否
4 检查其功能是否满足施工法律规范和验标的要求
5 检查机柱及机构吊装作业使用的扒杆、叉杆、大绳、安全带、脚扣、滑床板、钢钎、镐、锨等工器具齐全与否
4、安全操作章程4

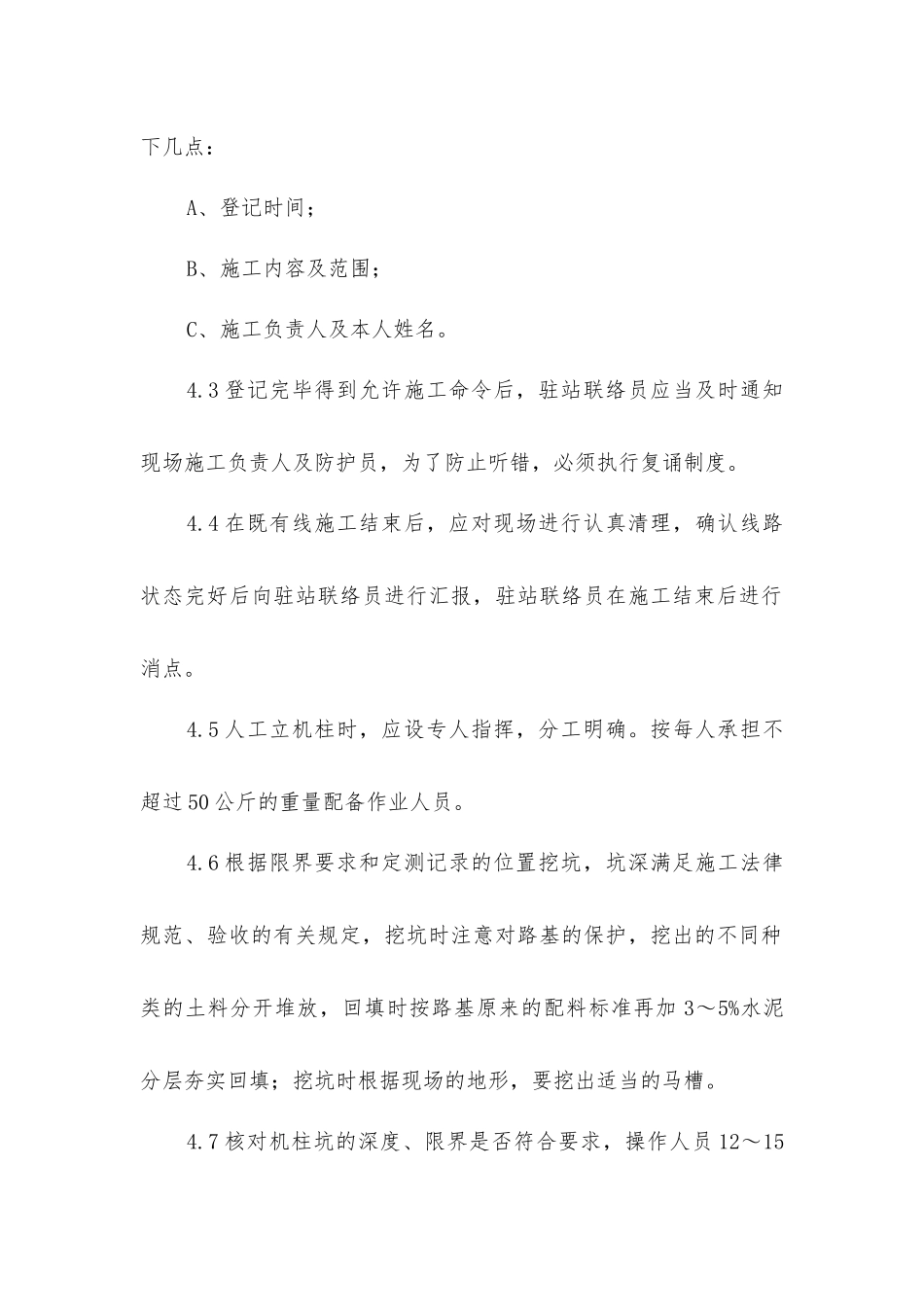

1 在既有线施工时,严格执行登记、要点、消点制度,4
2 在既有线,每次立高柱信号机机柱及信号机构吊装作业前驻站联络员应在车站运转室施工作业登记簿上进行登记,须注明以下几点:A、登记时间;B、施工内容及范围;C、施工负责人及本人姓名
3 登记完毕得到允许施工命令后,驻站联络员应当及时通知现场施工负责人及防护员,为了防止听错,必须执行复诵制度
4 在既有线施工结束后,应对现场进行认真清理,确认线路状态完好后向驻站联络员进行汇报,驻站联络员在施工结束后进行消点
5 人工立机柱时,应设专人指挥,分工明确
按每人承担不超过 50 公斤的重量配备作业人员
6 根据限界要求和定测记录的位置挖坑,坑深满足施工法律规范、验收的有关规定,挖坑时注意对路基的保护,挖出的不同种类的土料分开堆放,回填时按路基原来的配料标准再加 3~5%水泥分层夯实回填;挖坑时根据现场的地形,要挖出适当的马槽

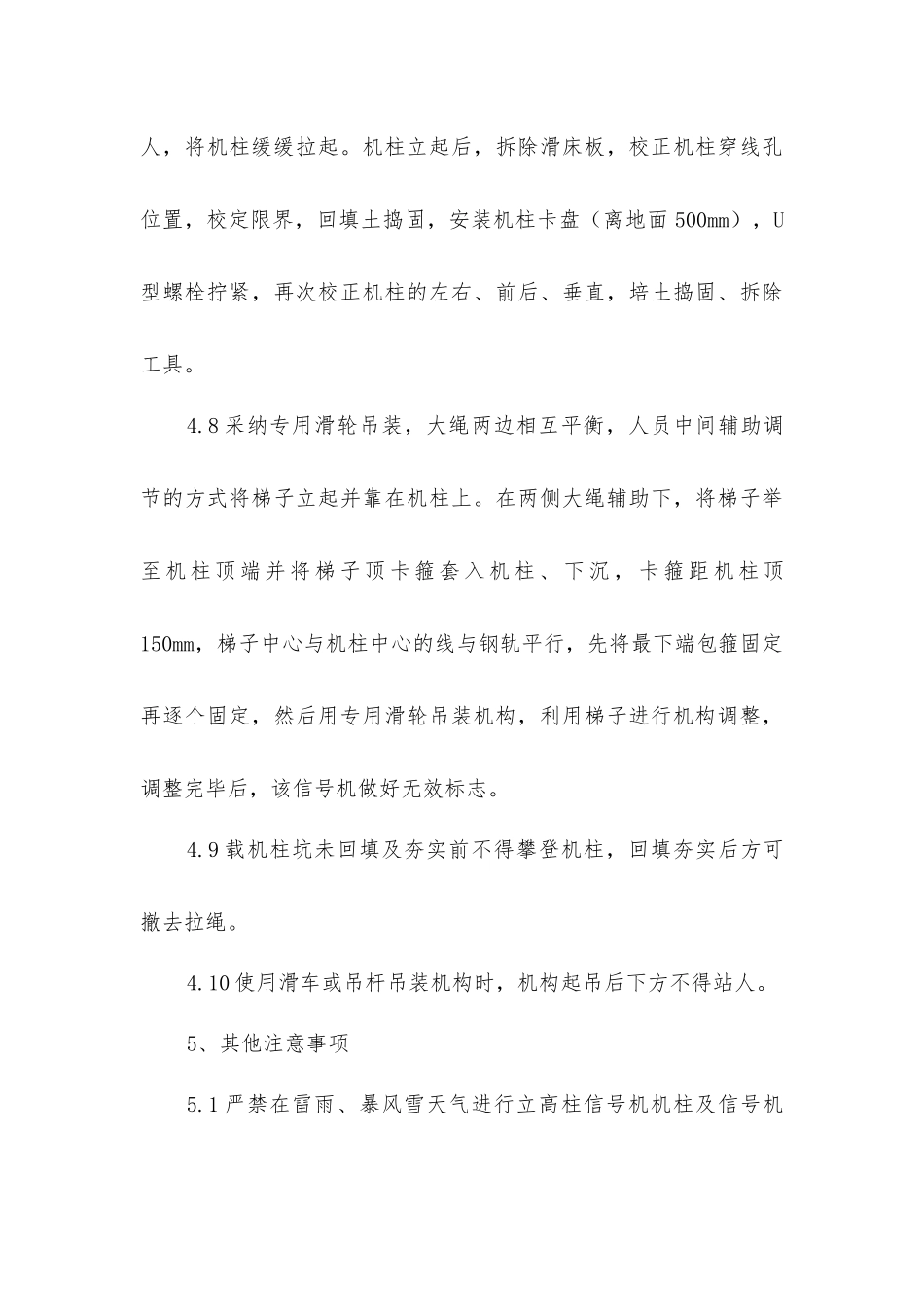

7 核对机柱坑的深度、限界是否符合要求,操作人员 12~15人,将机柱缓缓拉起
机柱立起后,拆除滑床板,校正机柱穿线孔位置,校定限界,回填土捣固,安装机柱卡盘(离地面 500mm),U型螺栓拧紧,再次校正机柱的左右、前后、垂直,培土捣固、拆除工具
8 采纳专用滑轮吊装,大绳两边相互平衡,人
