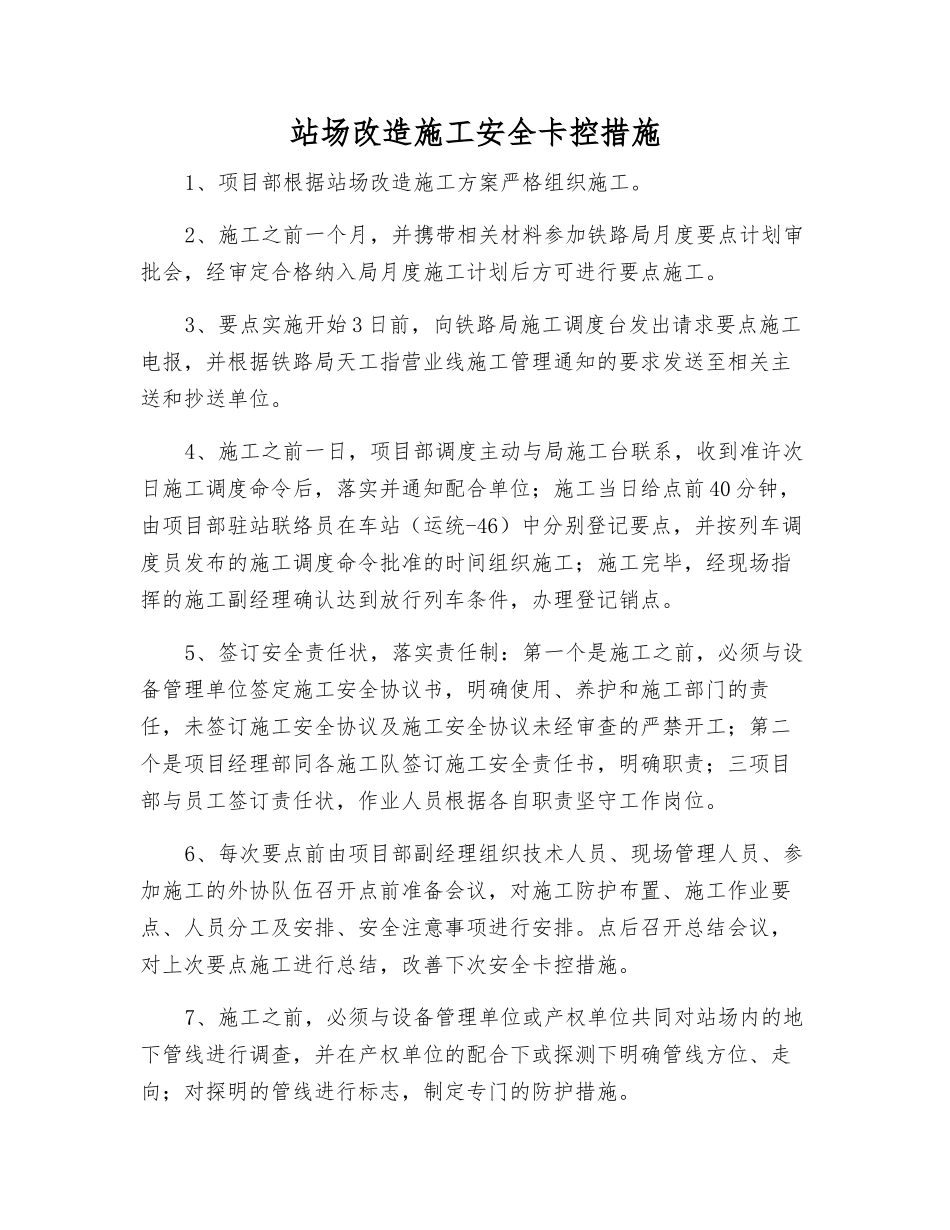

站场改造施工安全卡控措施1、项目部根据站场改造施工方案严格组织施工
2、施工之前一个月,并携带相关材料参加铁路局月度要点计划审批会,经审定合格纳入局月度施工计划后方可进行要点施工
3、要点实施开始 3 日前,向铁路局施工调度台发出请求要点施工电报,并根据铁路局天工指营业线施工管理通知的要求发送至相关主送和抄送单位
4、施工之前一日,项目部调度主动与局施工台联系,收到准许次日施工调度命令后,落实并通知配合单位;施工当日给点前 40 分钟,由项目部驻站联络员在车站(运统-46)中分别登记要点,并按列车调度员发布的施工调度命令批准的时间组织施工;施工完毕,经现场指挥的施工副经理确认达到放行列车条件,办理登记销点
5、签订安全责任状,落实责任制:第一个是施工之前,必须与设备管理单位签定施工安全协议书,明确使用、养护和施工部门的责任,未签订施工安全协议及施工安全协议未经审查的严禁开工;第二个是项目经理部同各施工队签订施工安全责任书,明确职责;三项目部与员工签订责任状,作业人员根据各自职责坚守工作岗位
6、每次要点前由项目部副经理组织技术人员、现场管理人员、参加施工的外协队伍召开点前准备会议,对施工防护布置、施工作业要点、人员分工及安排、安全注意事项进行安排
点后召开总结会议,对上次要点施工进行总结,改善下次安全卡控措施
7、施工之前,必须与设备管理单位或产权单位共同对站场内的地下管线进行调查,并在产权单位的配合下或探测下明确管线方位、走向;对探明的管线进行标志,制定专门的防护措施

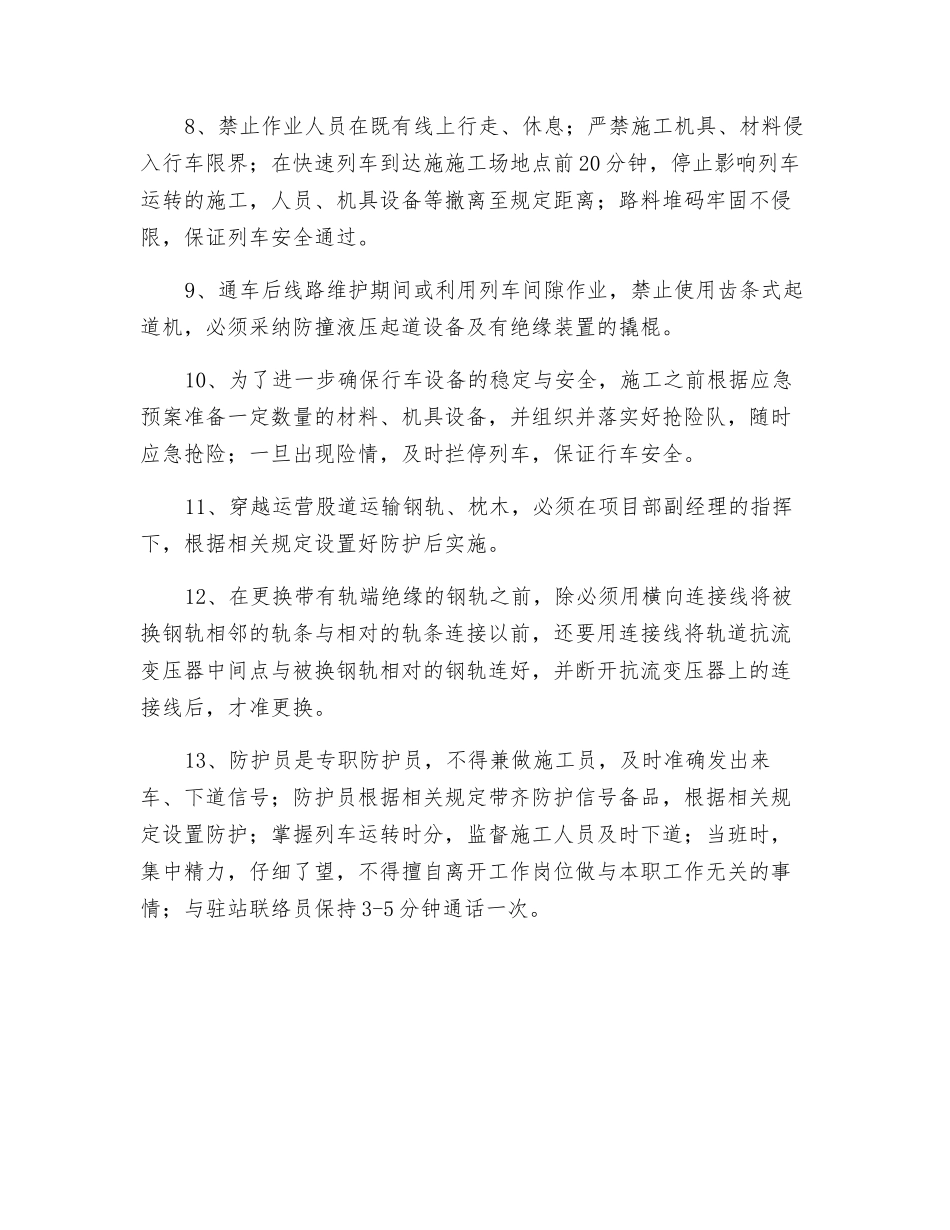

8、禁止作业人员在既有线上行走、休息;严禁施工机具、材料侵入行车限界;在快速列车到达施施工场地点前 20 分钟,停止影响列车运转的施工,人员、机具设备等撤离至规定距离;路料堆码牢固不侵限,保证列车安全通过
9、通车后线路维护期间或利用列车间隙作业,禁止使用齿条式起道机,必须采纳防撞液压起道设备及有绝缘装置的
