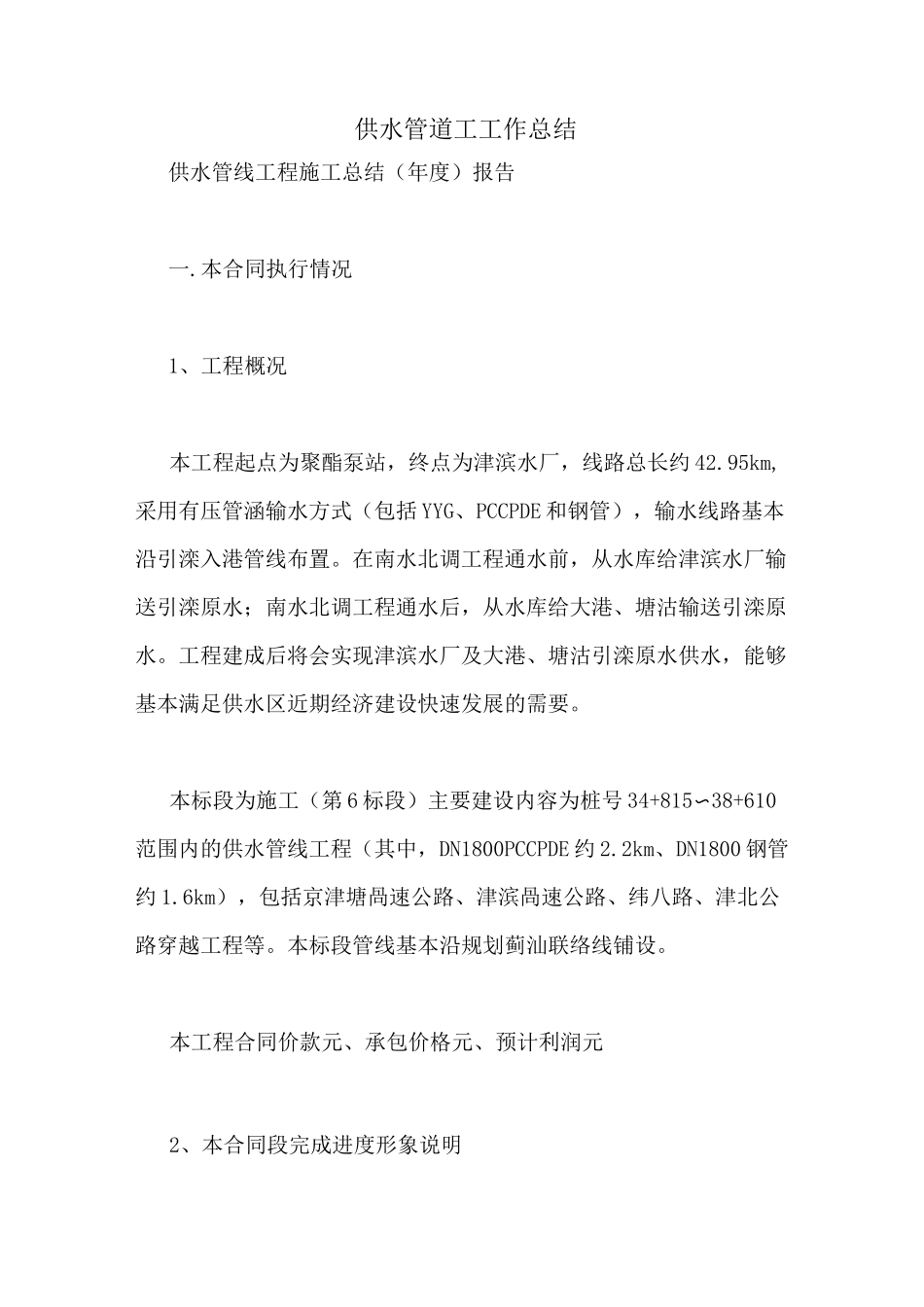

供水管道工工作总结供水管线工程施工总结(年度)报告一
本合同执行情况1、工程概况本工程起点为聚酯泵站,终点为津滨水厂,线路总长约 42
95km,采用有压管涵输水方式(包括 YYG、PCCPDE 和钢管),输水线路基本沿引滦入港管线布置
在南水北调工程通水前,从水库给津滨水厂输送引滦原水;南水北调工程通水后,从水库给大港、塘沽输送引滦原水
工程建成后将会实现津滨水厂及大港、塘沽引滦原水供水,能够基本满足供水区近期经济建设快速发展的需要
本标段为施工(第 6 标段)主要建设内容为桩号 34+815〜38+610范围内的供水管线工程(其中,DN1800PCCPDE 约 2
2km、DN1800 钢管约 1
6km),包括京津塘咼速公路、津滨咼速公路、纬八路、津北公路穿越工程等
本标段管线基本沿规划蓟汕联络线铺设
本工程合同价款元、承包价格元、预计利润元2、本合同段完成进度形象说明合同工期年月日至年月日、实际开竣工日期年月日
①由于征地等原因造成开工日期延后
②由于京津塘咼速、津滨咼速和空港纬八路的管理单位协调导致图纸变更造成工期延后
合同完成情况3、本合同质量情况市南水北调市内配套工程水库至津滨水厂供水管线工程施工(第 6标段),共计 1 个单位工程、12 个分部工程、82 个单元工程
工程质量评定:单元工程全部合格,其中 78 个单元工程优良,优良率 95
1%;分部工程 12 个优良,优良率 100%,单位工程质量等级为优良
4、安全考核本工程合同执行期间严格执行集团公司的安全体系,坚持“安全第一、预防为主、以人为本”的方针,在合同执行期间未发生任何安全事故
二、增项及重大变更说明上报增项的情况1.协调空港道路管理部门要求纬八路顶管采用顶套管后套管内穿拉钢管形式,因此变 1XX 年自来水公司安装科工作总结XX 年,在经理及各科长的正确领导下,我公司抓重点求突破,不断创新,并
