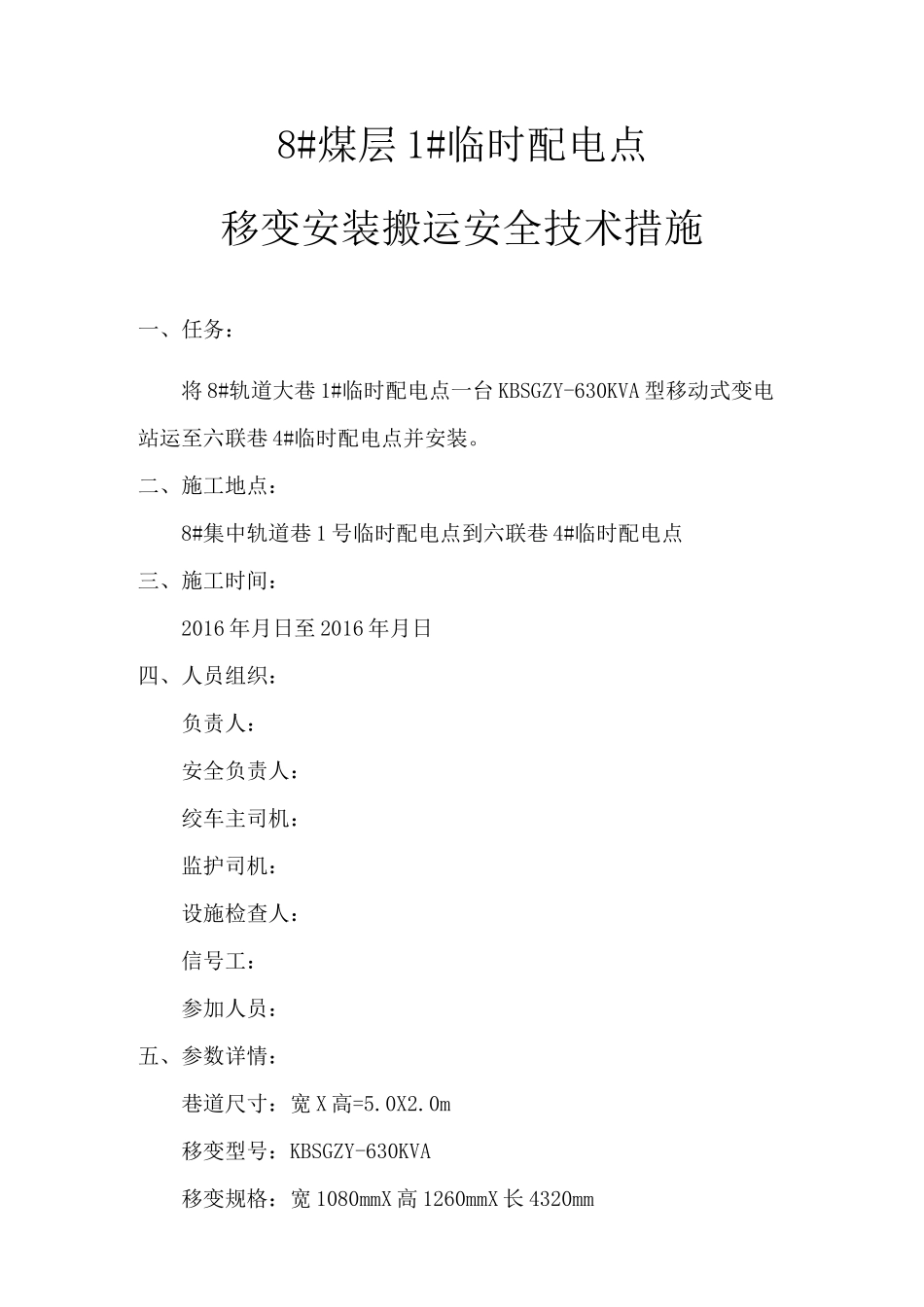

编号:□□□□□□山西 XXXXX 业有限公司安全技术措施措施名称:搬运安装移变安全技术措施施工单位:井下机电队运料队编制时间:2016 年 7 月 15 日安全技术措施会审记录措施名称会审时间主持人会审地点会审员安全矿长安全副总生产矿长生产副总技术矿长机电副总机电矿长调度主任安监科长机电科长技术科长会审意见8#煤层 1#临时配电点移变安装搬运安全技术措施一、任务:将 8#轨道大巷 1#临时配电点一台 KBSGZY-630KVA 型移动式变电站运至六联巷 4#临时配电点并安装
二、施工地点:8#集中轨道巷 1 号临时配电点到六联巷 4#临时配电点三、施工时间:2016 年月日至 2016 年月日四、人员组织:负责人:安全负责人:绞车主司机:监护司机:设施检查人:信号工:参加人员:五、参数详情:巷道尺寸:宽 X 高=5
0m移变型号:KBSGZY-630KVA移变规格:宽 1080mmX 高 1260mmX 长 4320mm移变重量:5400kg六、准备工作:1、安装人员应详细了解移变规格及外部尺寸等,根据移变的结构,准备好起重运输设备和工具,确保装卸安全
2、全面认真的对运输系统的设备、电控、安全设施的完好情况进行详细检查,保证绞车在运行过程中处于完好状态
1 检查制动装置是否正常,手制动闸是否在松闸位置
2 减速器润滑油面是否符合要求
3 检查电控设备、通讯系统是否正常
4 轨道上是否有影响车辆运行的杂物
5 车辆之间的连接是否牢固,载重车是否过载或偏载,各连接处螺栓螺母是否紧固
3、运输前要对轨道进行全面的检查(按轨道运输标准)、整改,保证运输安全
4、对各部信号进行严格检查,保证信号畅通
5、在轨道巷 1#临时配电点、六联巷指定安装移变地点预先打好 3根起吊锚杆,锚固力不小于 100KN,锚索预紧力在 80KN 以上方可使用
七、施工程序:
