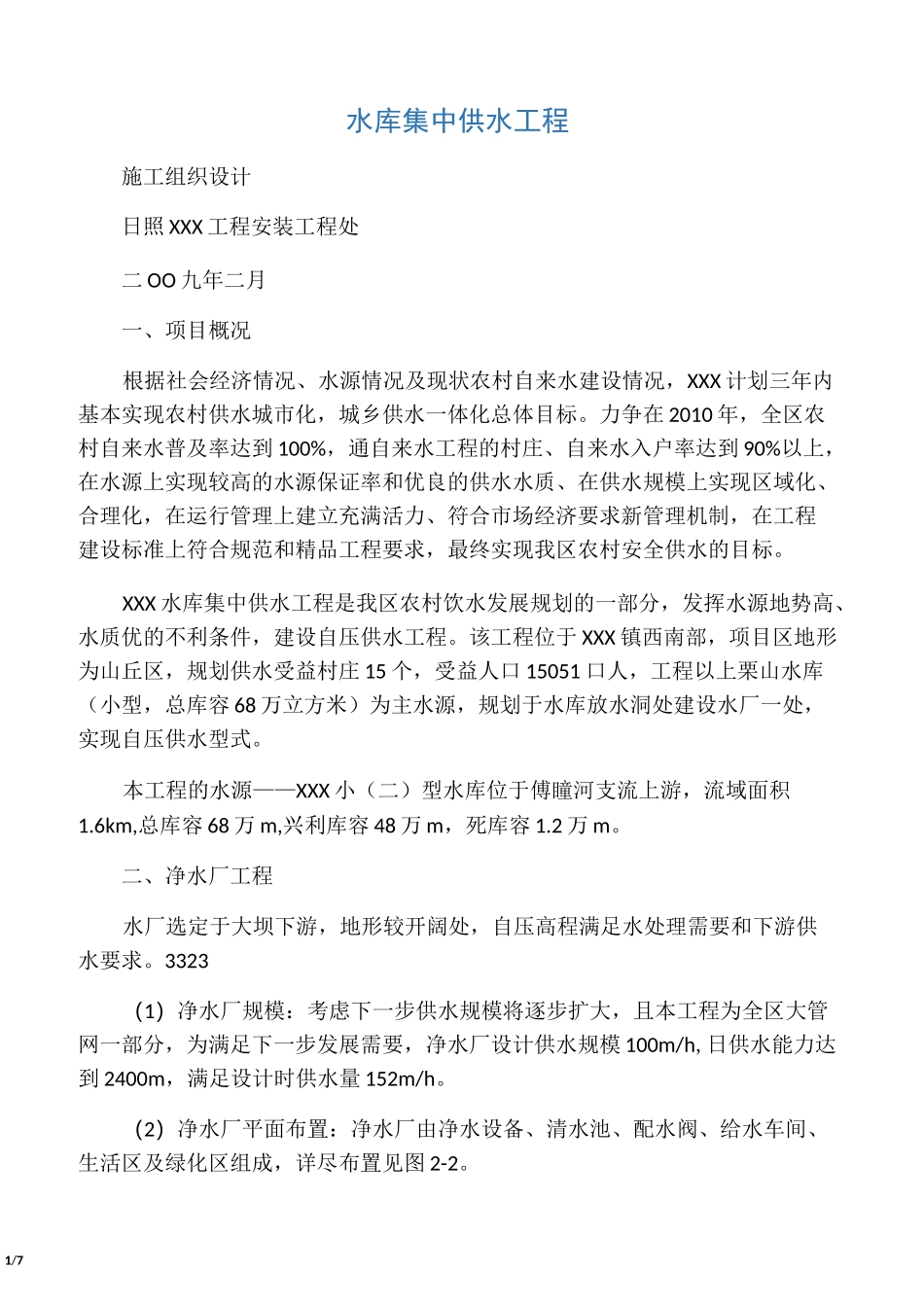

1/7水库集中供水工程施工组织设计日照 XXX 工程安装工程处二 OO 九年二月一、项目概况根据社会经济情况、水源情况及现状农村自来水建设情况,XXX 计划三年内基本实现农村供水城市化,城乡供水一体化总体目标
力争在 2010 年,全区农村自来水普及率达到 100%,通自来水工程的村庄、自来水入户率达到 90%以上,在水源上实现较高的水源保证率和优良的供水水质、在供水规模上实现区域化、合理化,在运行管理上建立充满活力、符合市场经济要求新管理机制,在工程建设标准上符合规范和精品工程要求,最终实现我区农村安全供水的目标
XXX 水库集中供水工程是我区农村饮水发展规划的一部分,发挥水源地势高、水质优的不利条件,建设自压供水工程
该工程位于 XXX 镇西南部,项目区地形为山丘区,规划供水受益村庄 15 个,受益人口 15051 口人,工程以上栗山水库(小型,总库容 68 万立方米)为主水源,规划于水库放水洞处建设水厂一处,实现自压供水型式
本工程的水源——XXX 小(二)型水库位于傅瞳河支流上游,流域面积1
6km,总库容 68 万 m,兴利库容 48 万 m,死库容 1
二、净水厂工程水厂选定于大坝下游,地形较开阔处,自压高程满足水处理需要和下游供水要求
3323(1)净水厂规模:考虑下一步供水规模将逐步扩大,且本工程为全区大管网一部分,为满足下一步发展需要,净水厂设计供水规模 100m/h,日供水能力达到 2400m,满足设计时供水量 152m/h

(2)净水厂平面布置:净水厂由净水设备、清水池、配水阀、给水车间、生活区及绿化区组成,详尽布置见图 2-2
2/7(3)净水厂主要建筑物规划设计1)水处理设备采用模块化净水设备,水库水经放水洞自压放到净水设备,对水质进行净化处理,并进行反冲洗,冲洗周期 1 天
处理合格的水流入清水池

水处理及供水工艺流程见图 2-3
