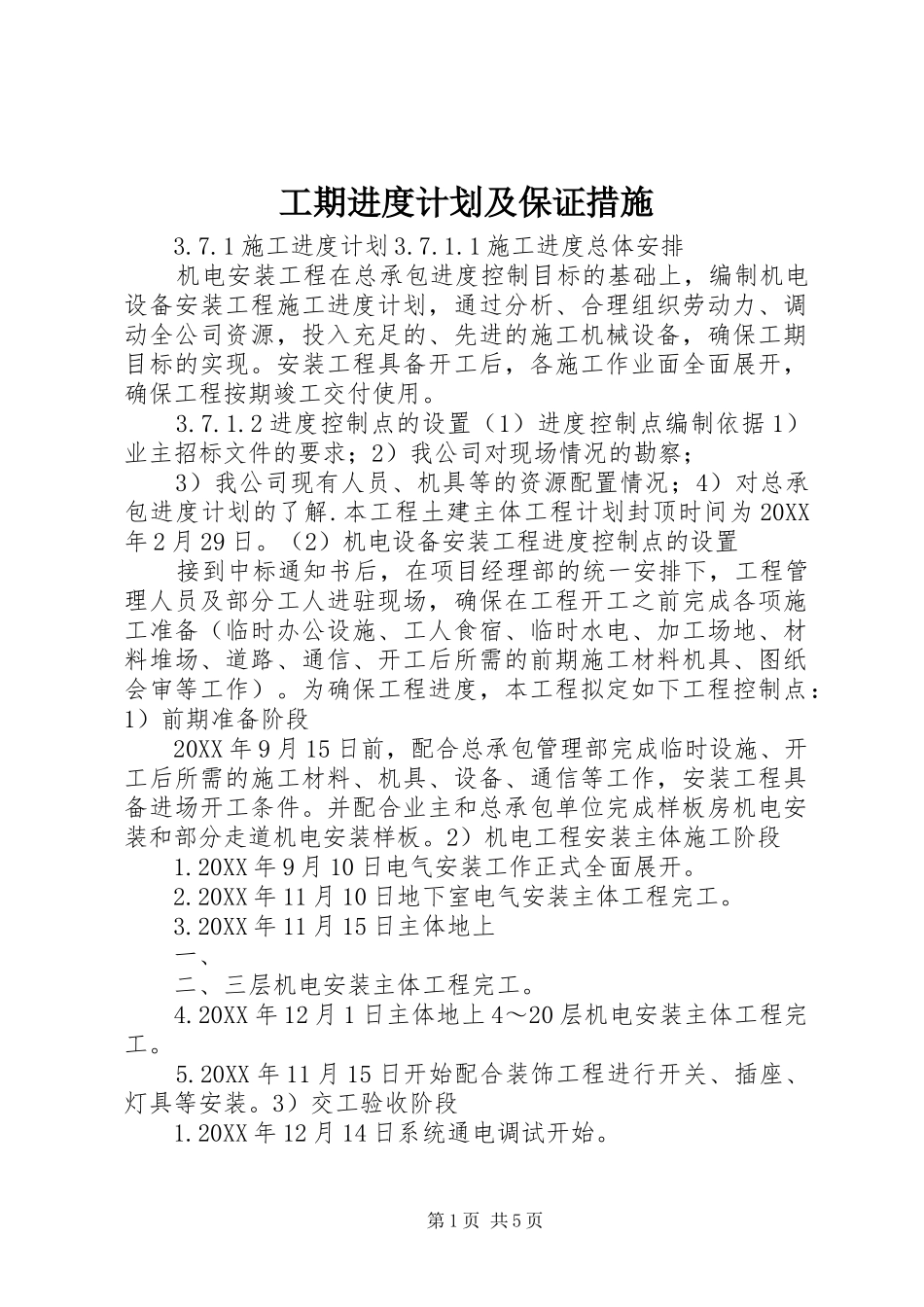

工期进度计划及保证措施3
1施工进度计划3
1施工进度总体安排机电安装工程在总承包进度控制目标的基础上,编制机电设备安装工程施工进度计划,通过分析、合理组织劳动力、调动全公司资源,投入充足的、先进的施工机械设备,确保工期目标的实现
安装工程具备开工后,各施工作业面全面展开,确保工程按期竣工交付使用
2进度控制点的设置(1)进度控制点编制依据1)业主招标文件的要求;2)我公司对现场情况的勘察;3)我公司现有人员、机具等的资源配置情况;4)对总承包进度计划的了解
本工程土建主体工程计划封顶时间为20XX年2月29日
(2)机电设备安装工程进度控制点的设置接到中标通知书后,在项目经理部的统一安排下,工程管理人员及部分工人进驻现场,确保在工程开工之前完成各项施工准备(临时办公设施、工人食宿、临时水电、加工场地、材料堆场、道路、通信、开工后所需的前期施工材料机具、图纸会审等工作)
为确保工程进度,本工程拟定如下工程控制点:1)前期准备阶段20XX年9月15日前,配合总承包管理部完成临时设施、开工后所需的施工材料、机具、设备、通信等工作,安装工程具备进场开工条件
并配合业主和总承包单位完成样板房机电安装和部分走道机电安装样板
2)机电工程安装主体施工阶段1
20XX年9月10日电气安装工作正式全面展开
20XX年11月10日地下室电气安装主体工程完工
20XX年11月15日主体地上一、二、三层机电安装主体工程完工
20XX年12月1日主体地上4~20层机电安装主体工程完工
20XX年11月15日开始配合装饰工程进行开关、插座、灯具等安装
3)交工验收阶段1
20XX年12月14日系统通电调试开始
第1页共5页2

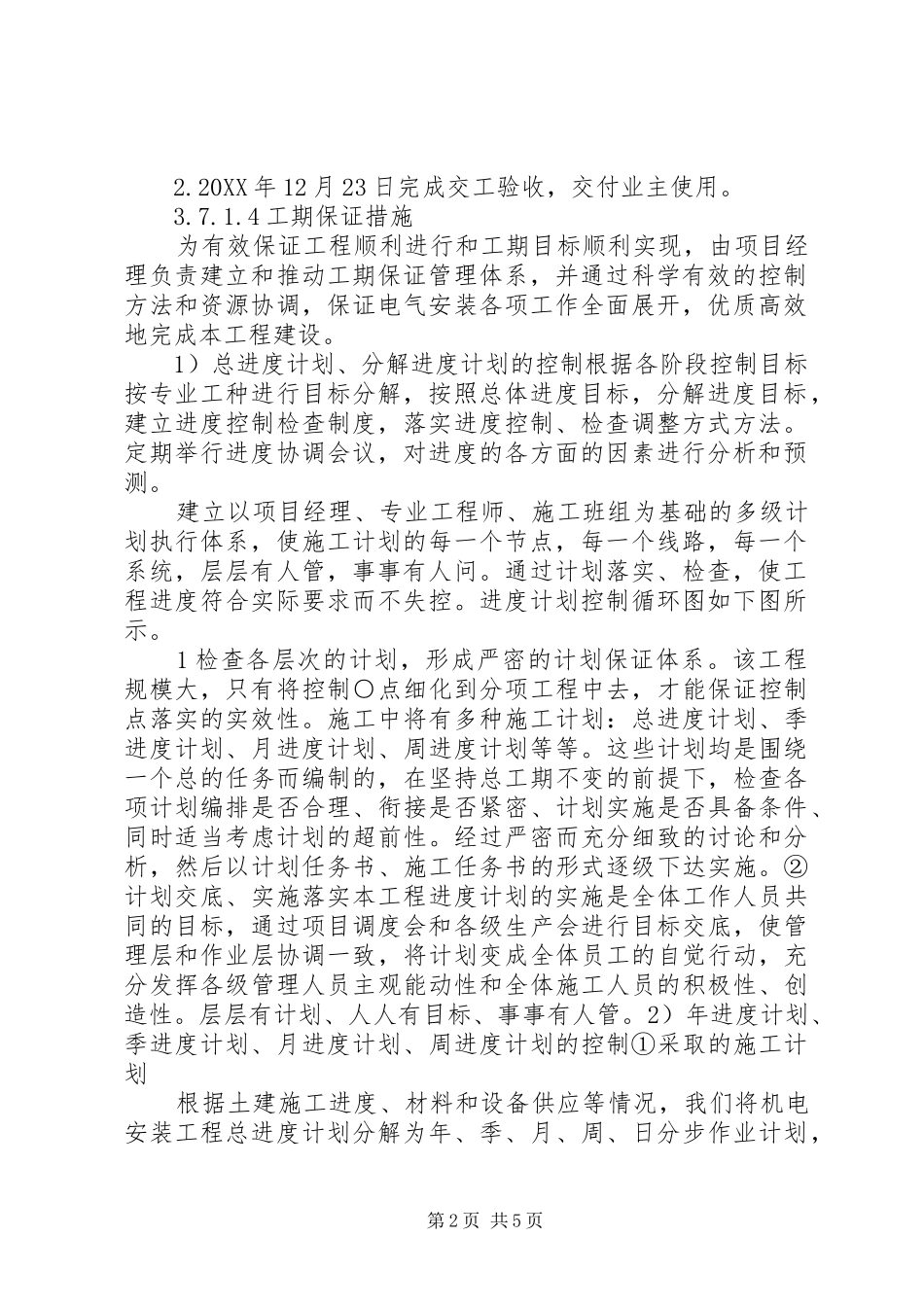

20XX年12月23日完成交工验收,交付业主使用
4工期保证措施为有效保证工程顺利进行和工期目标顺利实现,由项目经理负责建立
