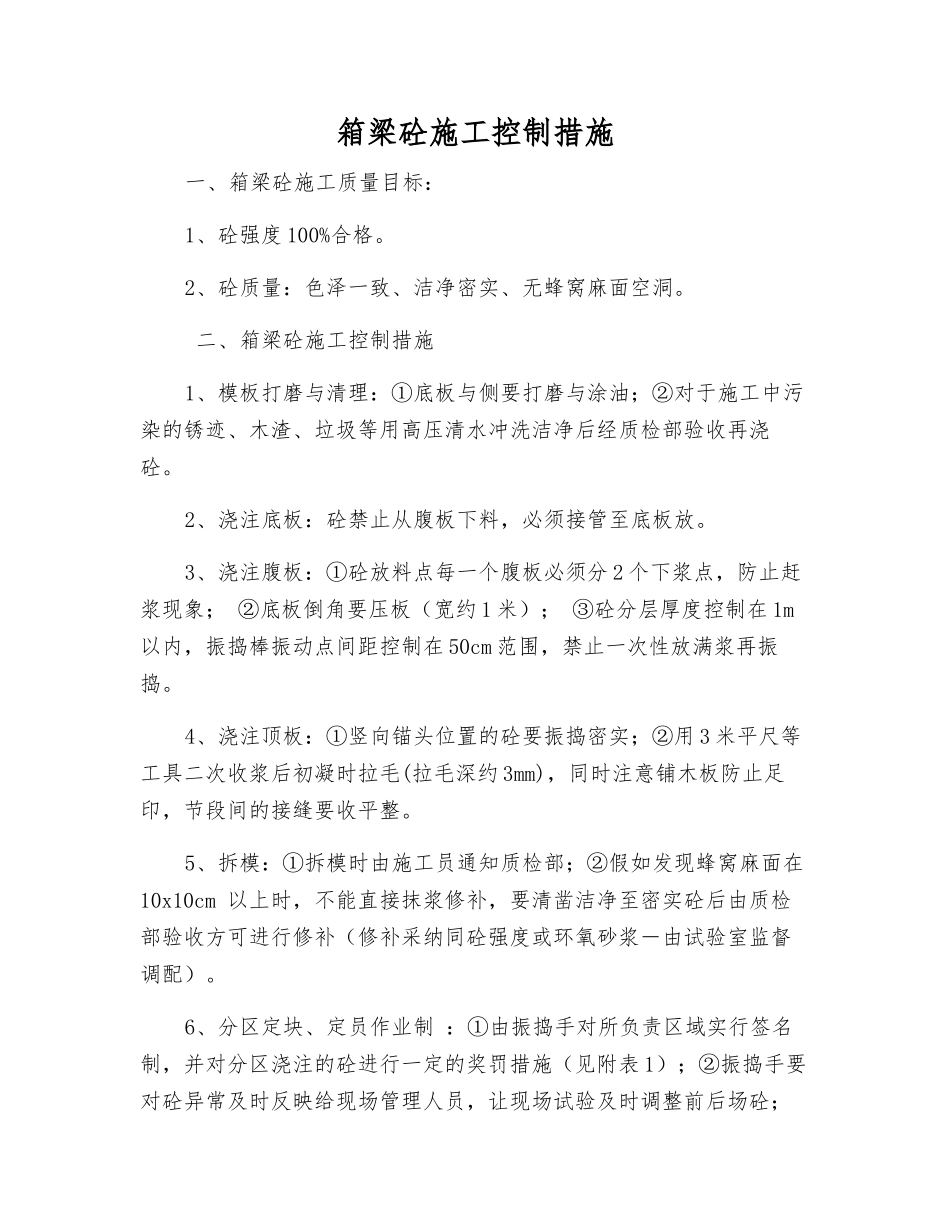

箱梁砼施工控制措施一、箱梁砼施工质量目标:1、砼强度 100%合格
2、砼质量:色泽一致、洁净密实、无蜂窝麻面空洞
二、箱梁砼施工控制措施1、模板打磨与清理:①底板与侧要打磨与涂油;②对于施工中污染的锈迹、木渣、垃圾等用高压清水冲洗洁净后经质检部验收再浇砼
2、浇注底板:砼禁止从腹板下料,必须接管至底板放
3、浇注腹板:①砼放料点每一个腹板必须分 2 个下浆点,防止赶浆现象; ②底板倒角要压板(宽约 1 米); ③砼分层厚度控制在 1m以内,振捣棒振动点间距控制在 50cm 范围,禁止一次性放满浆再振捣
4、浇注顶板:①竖向锚头位置的砼要振捣密实;②用 3 米平尺等工具二次收浆后初凝时拉毛(拉毛深约 3mm),同时注意铺木板防止足印,节段间的接缝要收平整
5、拆模:①拆模时由施工员通知质检部;②假如发现蜂窝麻面在10x10cm 以上时,不能直接抹浆修补,要清凿洁净至密实砼后由质检部验收方可进行修补(修补采纳同砼强度或环氧砂浆-由试验室监督调配)

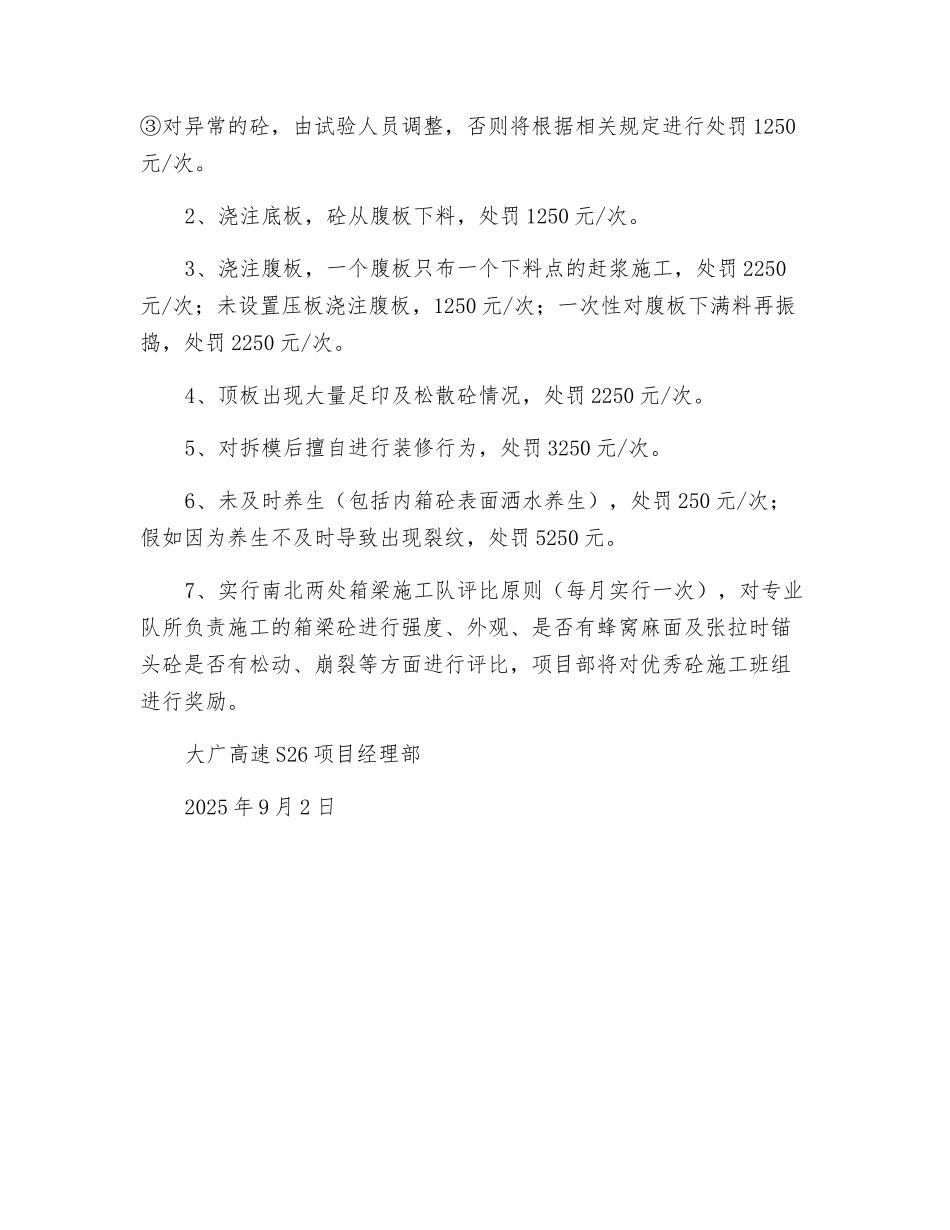

6、分区定块、定员作业制 :①由振捣手对所负责区域实行签名制,并对分区浇注的砼进行一定的奖罚措施(见附表 1);②振捣手要对砼异常及时反映给现场管理人员,让现场试验及时调整前后场砼;③对异常的砼,由试验人员调整,否则将根据相关规定进行处罚 1250元/次
2、浇注底板,砼从腹板下料,处罚 1250 元/次
3、浇注腹板,一个腹板只布一个下料点的赶浆施工,处罚 2250元/次;未设置压板浇注腹板,1250 元/次;一次性对腹板下满料再振捣,处罚 2250 元/次
4、顶板出现大量足印及松散砼情况,处罚 2250 元/次
5、对拆模后擅自进行装修行为,处罚 3250 元/次
6、未及时养生(包括内箱砼表面洒水养生),处罚 250 元/次;假如因为养生不及时导致出现裂纹,处罚 5250 元
7、实行南北两处箱梁施工队评比原则(每月实行一
