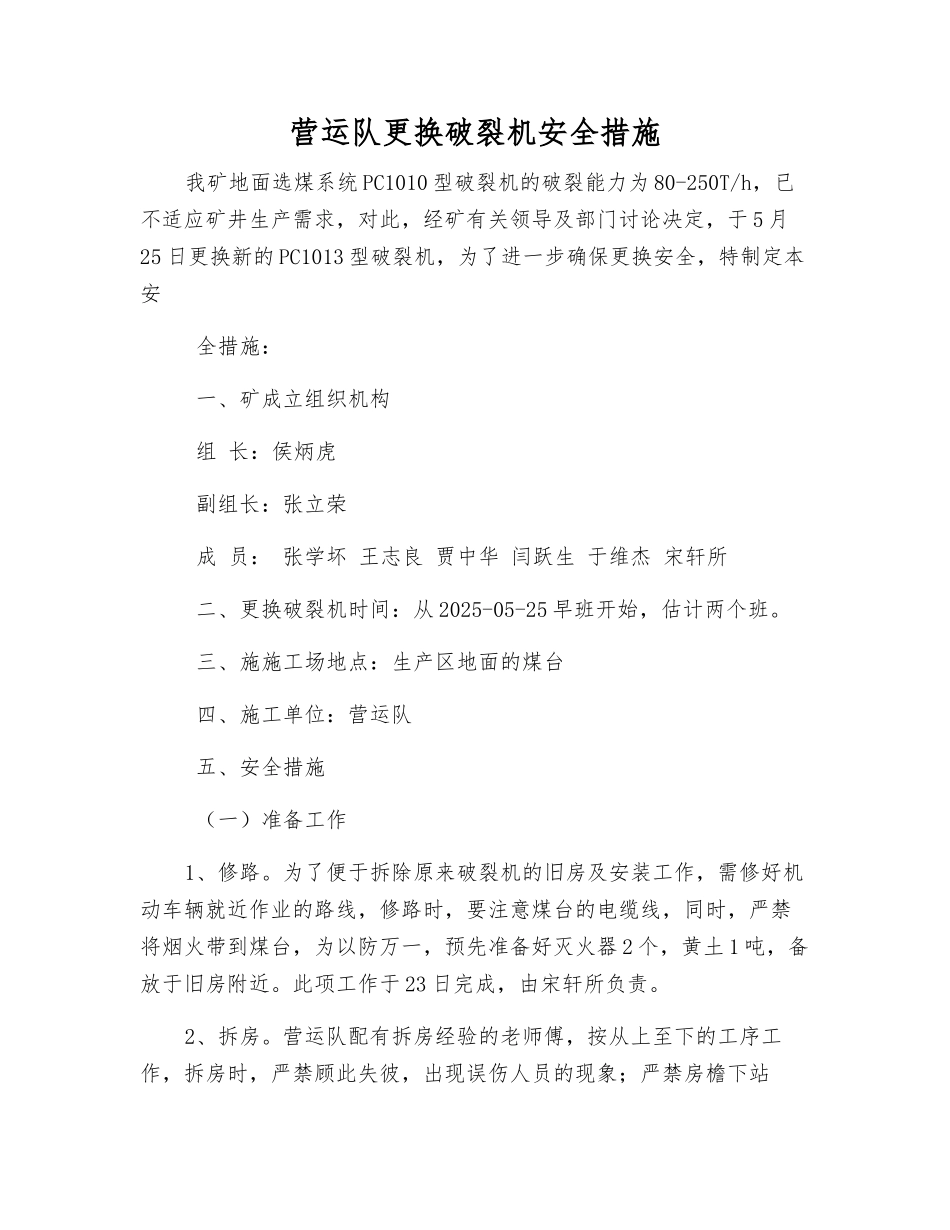

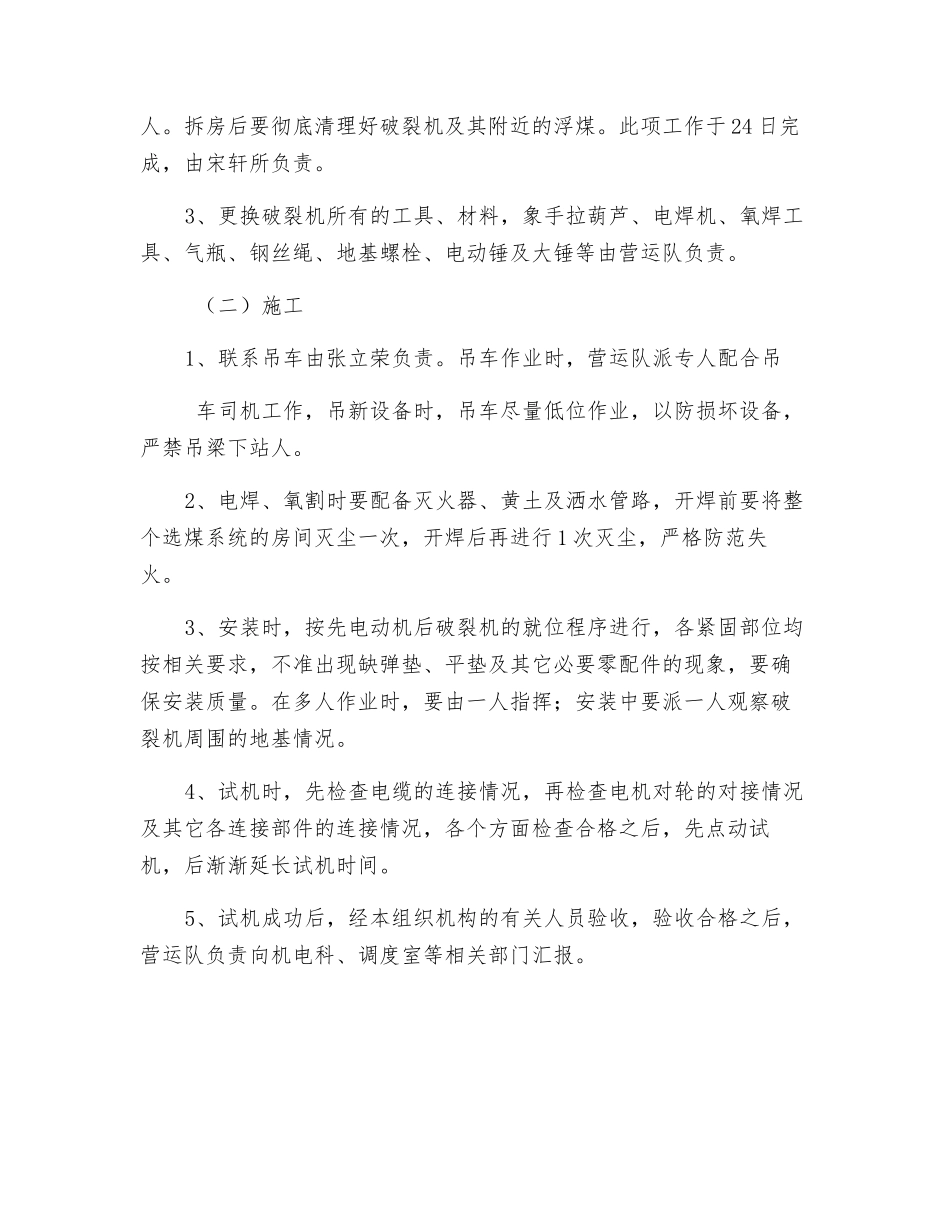

营运队更换破裂机安全措施我矿地面选煤系统 PC1010 型破裂机的破裂能力为 80-250T/h,已不适应矿井生产需求,对此,经矿有关领导及部门讨论决定,于 5 月25 日更换新的 PC1013 型破裂机,为了进一步确保更换安全,特制定本安 全措施: 一、矿成立组织机构 组 长:侯炳虎 副组长:张立荣 成 员: 张学坏 王志良 贾中华 闫跃生 于维杰 宋轩所 二、更换破裂机时间:从 2025-05-25 早班开始,估计两个班。 三、施施工场地点:生产区地面的煤台 四、施工单位:营运队 五、安全措施 (一)准备工作1、修路。为了便于拆除原来破裂机的旧房及安装工作,需修好机动车辆就近作业的路线,修路时,要注意煤台的电缆线,同时,严禁将烟火带到煤台,为以防万一,预先准备好灭火器 2 个,黄土 1 吨,备放于旧房附近。此项工作于 23 日完成,由宋轩所负责。2、拆房。营运队配有拆房经验的老师傅,按从上至下的工序工作,拆房时,严禁顾此失彼,出现误伤人员的现象;严禁房檐下站人。拆房后要彻底清理好破裂机及其附近的浮煤。此项工作于 24 日完成,由宋轩所负责。3、更换破裂机所有的工具、材料,象手拉葫芦、电焊机、氧焊工具、气瓶、钢丝绳、地基螺栓、电动锤及大锤等由营运队负责。 (二)施工1、联系吊车由张立荣负责。吊车作业时,营运队派专人配合吊 车司机工作,吊新设备时,吊车尽量低位作业,以防损坏设备,严禁吊梁下站人。2、电焊、氧割时要配备灭火器、黄土及洒水管路,开焊前要将整个选煤系统的房间灭尘一次,开焊后再进行 1 次灭尘,严格防范失火。3、安装时,按先电动机后破裂机的就位程序进行,各紧固部位均按相关要求,不准出现缺弹垫、平垫及其它必要零配件的现象,要确保安装质量。在多人作业时,要由一人指挥;安装中要派一人观察破裂机周围的地基情况。4、试机时,先检查电缆的连接情况,再检查电机对轮的对接情况及其它各连接部件的连接情况,各个方面检查合格之后,先点动试机,后渐渐延长试机时间。5、试机成功后,经本组织机构的有关人员验收,验收合格之后,营运队负责向机电科、调度室等相关部门汇报。
