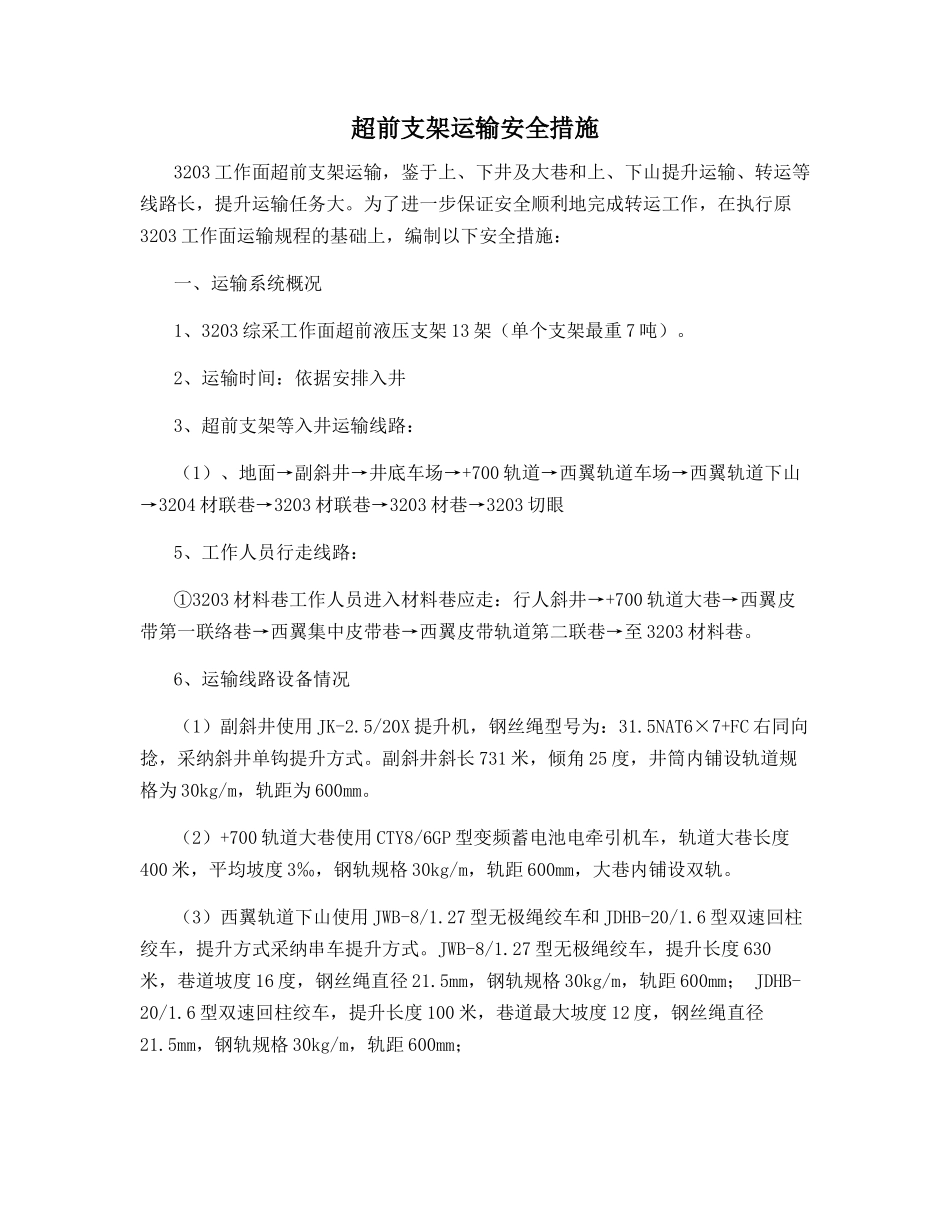

超前支架运输安全措施3203 工作面超前支架运输,鉴于上、下井及大巷和上、下山提升运输、转运等线路长,提升运输任务大
为了进一步保证安全顺利地完成转运工作,在执行原3203 工作面运输规程的基础上,编制以下安全措施:一、运输系统概况1、3203 综采工作面超前液压支架 13 架(单个支架最重 7 吨)
2、运输时间:依据安排入井3、超前支架等入井运输线路:(1)、地面→副斜井→井底车场→+700 轨道→西翼轨道车场→西翼轨道下山→3204 材联巷→3203 材联巷→3203 材巷→3203 切眼5、工作人员行走线路:①3203 材料巷工作人员进入材料巷应走:行人斜井→+700 轨道大巷→西翼皮带第一联络巷→西翼集中皮带巷→西翼皮带轨道第二联巷→至 3203 材料巷
6、运输线路设备情况(1)副斜井使用 JK-2
5/20X 提升机,钢丝绳型号为:31
5NAT6×7+FC 右同向捻,采纳斜井单钩提升方式
副斜井斜长 731 米,倾角 25 度,井筒内铺设轨道规格为 30kg/m,轨距为 600mm
(2)+700 轨道大巷使用 CTY8/6GP 型变频蓄电池电牵引机车,轨道大巷长度400 米,平均坡度 3‰,钢轨规格 30kg/m,轨距 600mm,大巷内铺设双轨
(3)西翼轨道下山使用 JWB-8/1
27 型无极绳绞车和 JDHB-20/1
6 型双速回柱绞车,提升方式采纳串车提升方式
JWB-8/1
27 型无极绳绞车,提升长度 630米,巷道坡度 16 度,钢丝绳直径 21
5mm,钢轨规格 30kg/m,轨距 600mm; JDHB-20/1
6 型双速回柱绞车,提升长度 100 米,巷道最大坡度 12 度,钢丝绳直径21

5mm,钢轨规格 30kg/m,轨距 600mm;3203 材联巷 JH-14 型回柱绞车,提升长度 80 米,巷道最大坡度 6 度,钢丝绳直
