超深基坑土方开挖方案的优化及现场管理方法及流程以 xxx 大厦工程为例,阐述了超深基坑土方开挖施工阶段进行的技术方案优化及现场管理,以价值工程为导向,通过科学的组织、合理的计划,有效地完成了超深基坑的开挖任务,在实现技术效益、经济效益、社会效益及环境效益方面均取得了良好的效果
1 工程概况1
1 项目简介xx 大厦位于 xxxxxx 路“梅、泰、恒”高级商业商务区的核心位置
大厦 61层,高 241m ,总建筑面积约 20 万 m2,是一座集五星级豪华酒店和超甲级 5A 智能写字楼功能为一体的地标性建筑
作为 2025 年上海世博会规划功能配套项目,项目建成后,将为 xx 增添一道新的城市景观(图 1 )
2 基础及围护形式该工程由一幢塔楼以及周边裙楼和 4 层地下室组成,基坑施工设计采纳塔楼顺作-周边裙楼逆作的方案进行
塔楼基础采纳800mm 的灌注桩,裙楼围护除南侧外采纳宽度为 800 mm 的地下连续墙,塔楼围护南侧为 1000mm 宽地连墙,因塔楼先行施工故设计采纳1100mm 灌注桩作为“坑中坑”基坑围护,外加三轴水泥搅拌桩和压密注浆做止水帷幕(如图 2 ) ,塔楼基坑设三道钢筋混凝土支撑(图 3 )
3 工程特点本工程地处 xxxxxxx 路交界处,基地周边环境复杂,地下管线密集,基坑挖深20
1m ,最深处 24
7 m,属超深基坑施工,周边建筑保护要求高,工期紧,施工难度大
工程于 2025 年 7 月开工,并于 10 月份完成塔楼基桩及围护施工,为满足2025 年春节前大底板浇注的工期要求,现场指挥部提出了 3 个月完成挖土及支撑任务的目标,塔楼土方量约 12 万 m3,每天平均出土量需确保 2000m3 左右方能满足进度要求
在工期紧迫的市中心完成如此体量的挖土作业,对出土方案及现场管理提出了更高的要求

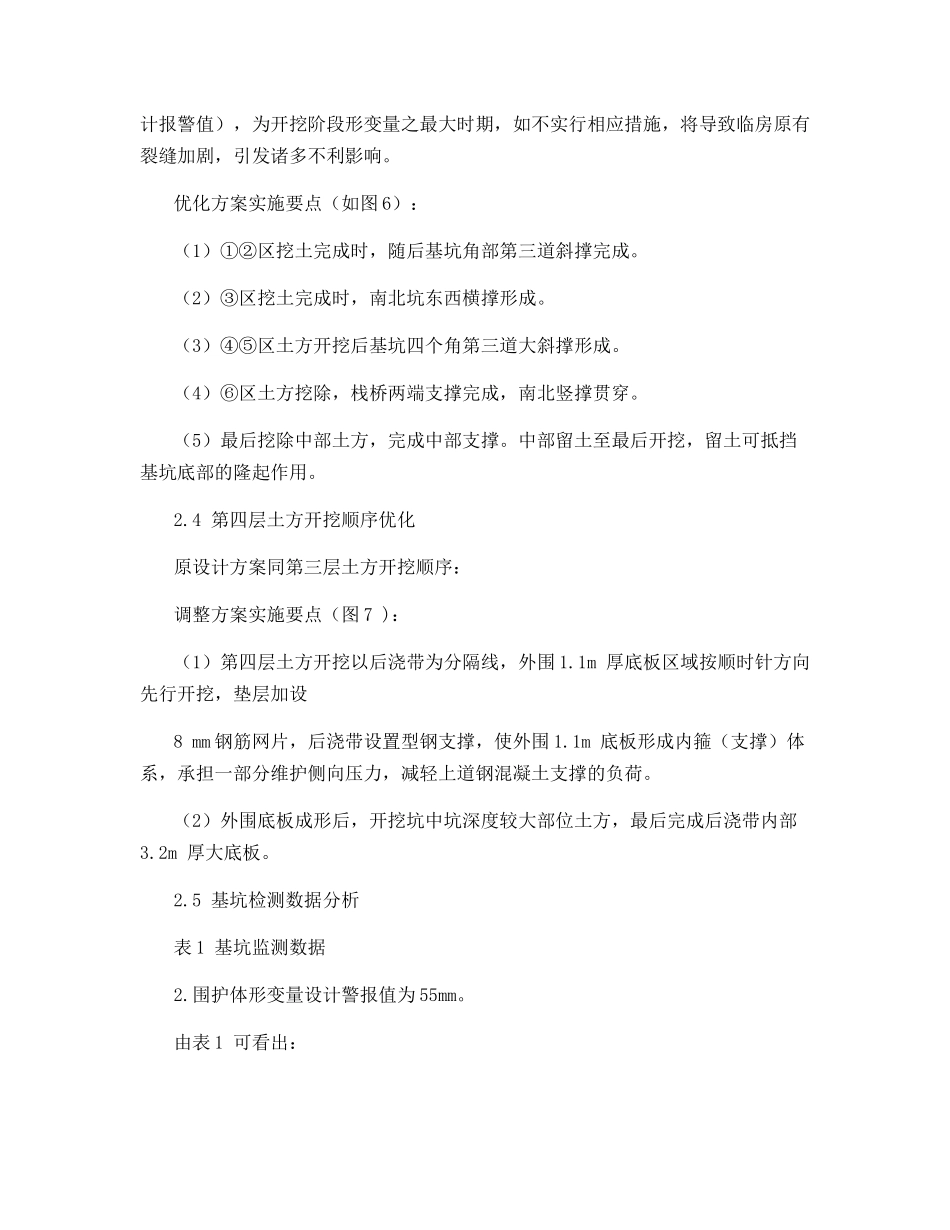

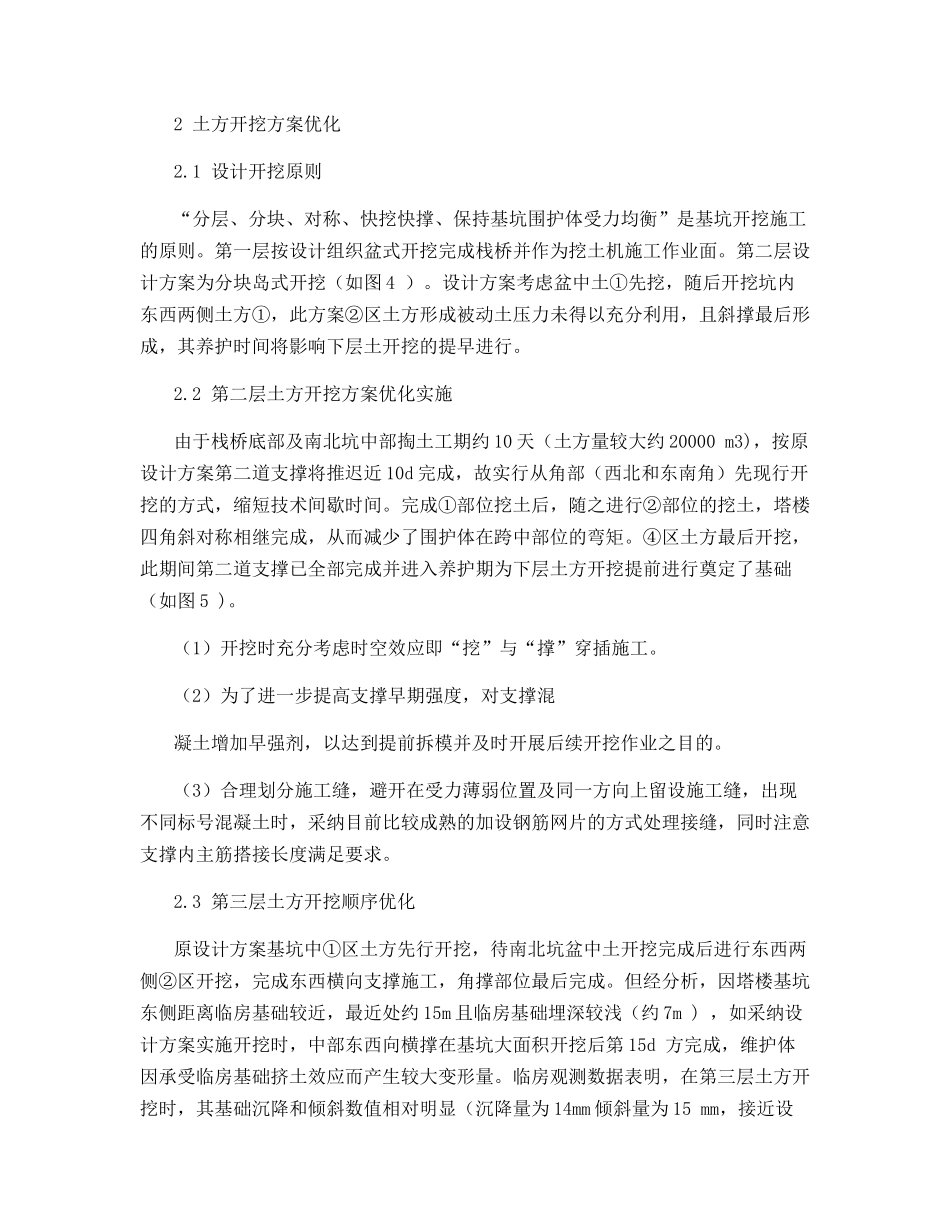

2 土方开挖方案优化2
1 设计开挖原则“
