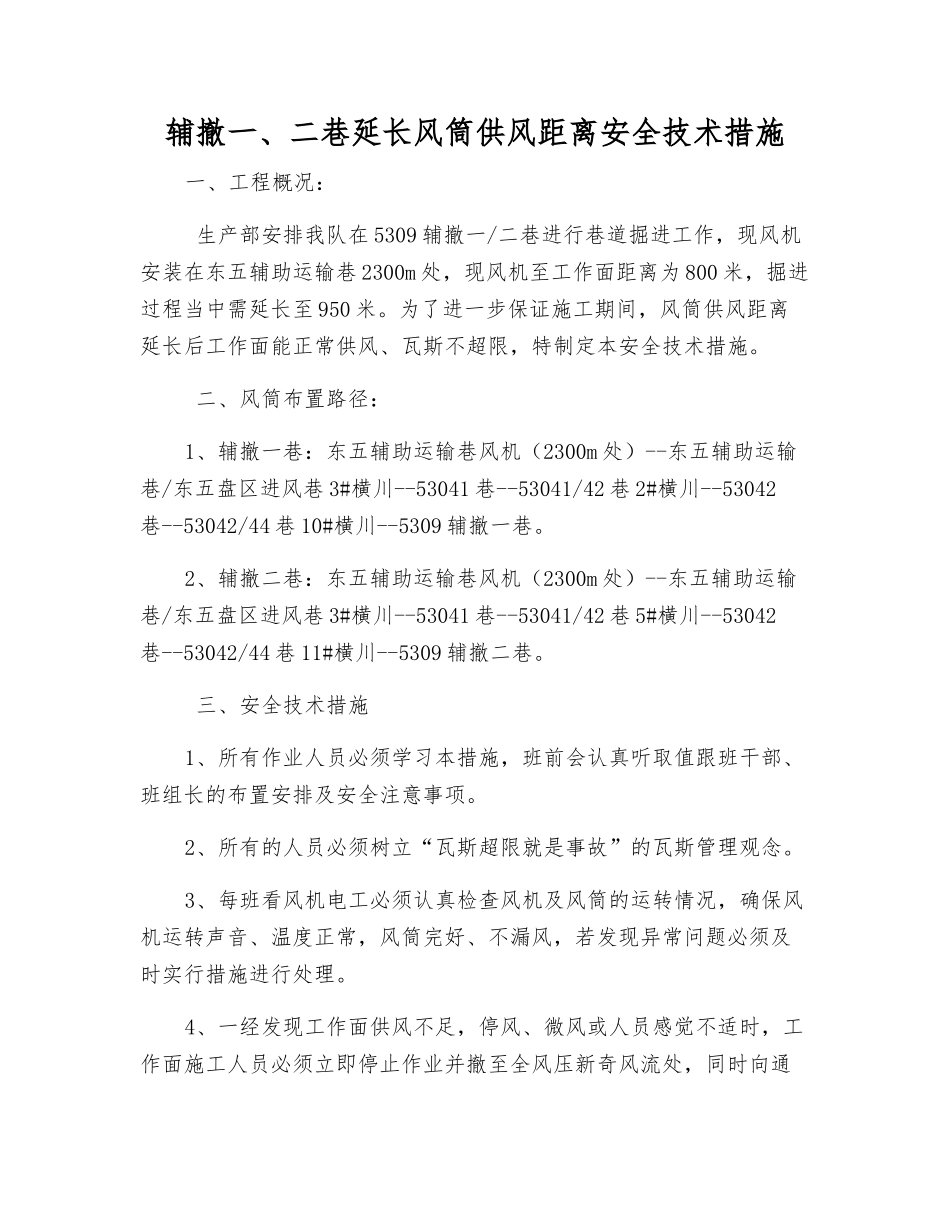

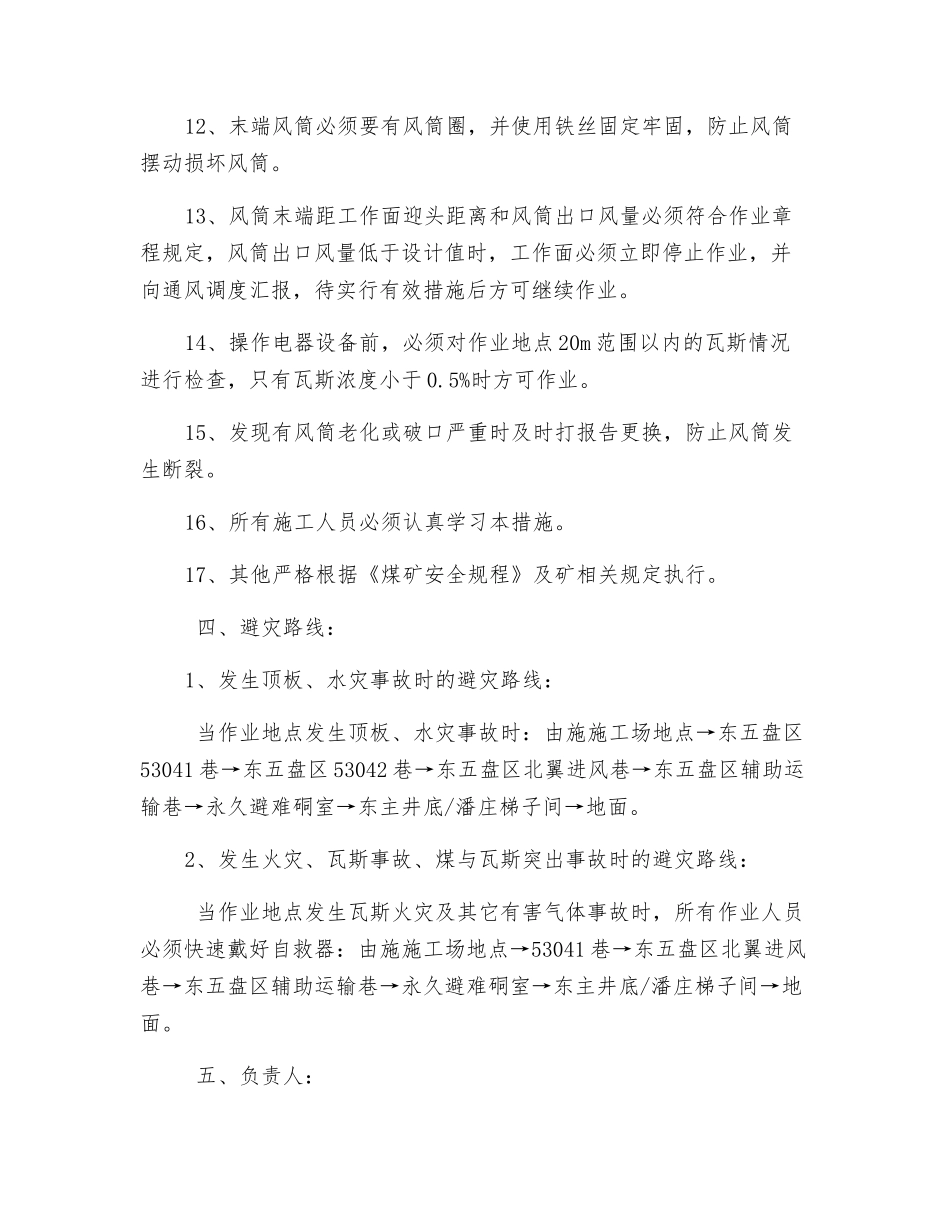

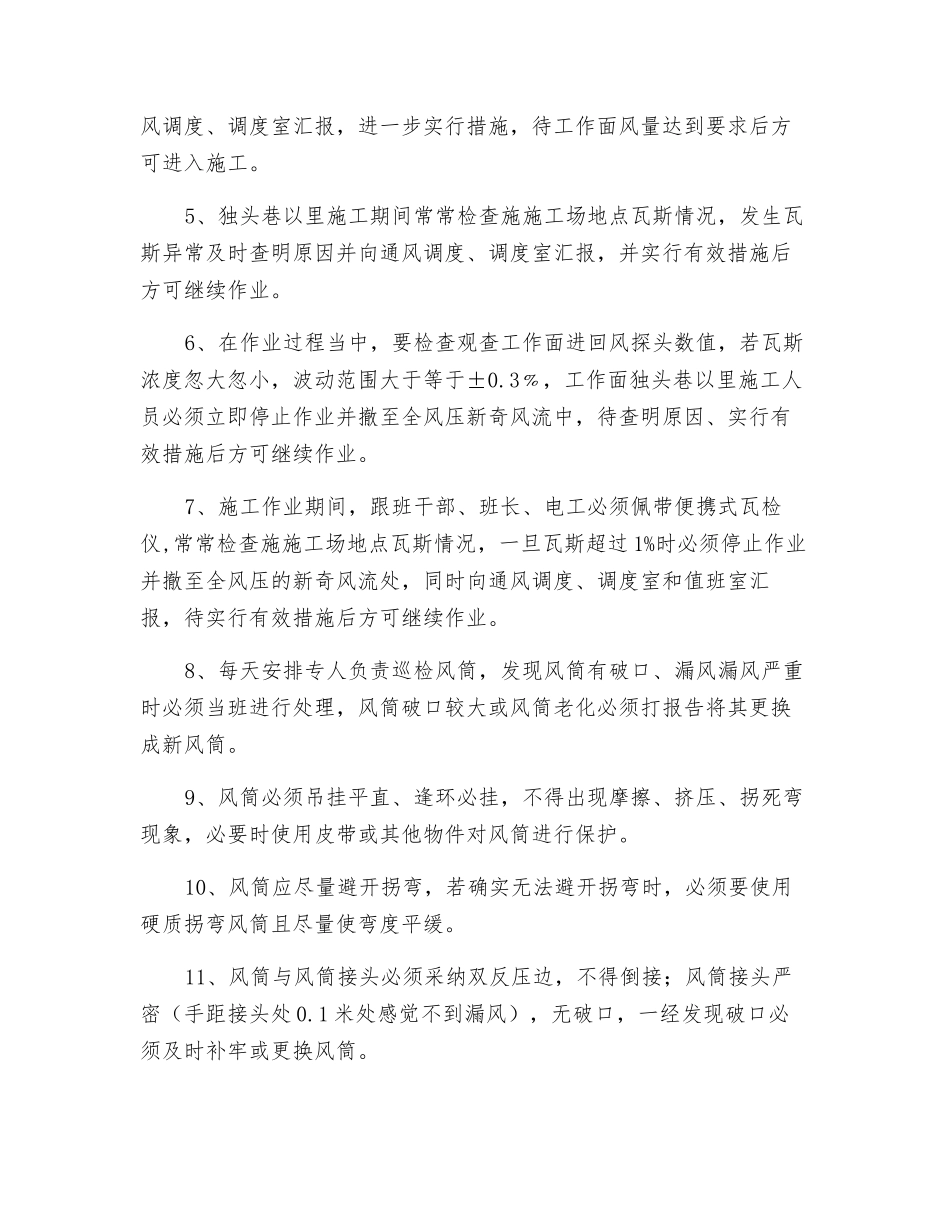

辅撤一、二巷延长风筒供风距离安全技术措施一、工程概况: 生产部安排我队在 5309 辅撤一/二巷进行巷道掘进工作,现风机安装在东五辅助运输巷 2300m 处,现风机至工作面距离为 800 米,掘进过程当中需延长至 950 米。为了进一步保证施工期间,风筒供风距离延长后工作面能正常供风、瓦斯不超限,特制定本安全技术措施。 二、风筒布置路径:1、辅撤一巷:东五辅助运输巷风机(2300m 处)--东五辅助运输巷/东五盘区进风巷 3#横川--53041 巷--53041/42 巷 2#横川--53042巷--53042/44 巷 10#横川--5309 辅撤一巷。2、辅撤二巷:东五辅助运输巷风机(2300m 处)--东五辅助运输巷/东五盘区进风巷 3#横川--53041 巷--53041/42 巷 5#横川--53042巷--53042/44 巷 11#横川--5309 辅撤二巷。 三、安全技术措施1、所有作业人员必须学习本措施,班前会认真听取值跟班干部、班组长的布置安排及安全注意事项。2、所有的人员必须树立“瓦斯超限就是事故”的瓦斯管理观念。3、每班看风机电工必须认真检查风机及风筒的运转情况,确保风机运转声音、温度正常,风筒完好、不漏风,若发现异常问题必须及时实行措施进行处理。4、一经发现工作面供风不足,停风、微风或人员感觉不适时,工作面施工人员必须立即停止作业并撤至全风压新奇风流处,同时向通风调度、调度室汇报,进一步实行措施,待工作面风量达到要求后方可进入施工。5、独头巷以里施工期间常常检查施施工场地点瓦斯情况,发生瓦斯异常及时查明原因并向通风调度、调度室汇报,并实行有效措施后方可继续作业。6、在作业过程当中,要检查观查工作面进回风探头数值,若瓦斯浓度忽大忽小,波动范围大于等于±0.3﹪,工作面独头巷以里施工人员必须立即停止作业并撤至全风压新奇风流中,待查明原因、实行有效措施后方可继续作业。7、施工作业期间,跟班干部、班长、电工必须佩带便携式瓦检仪,常常检查施施工场地点瓦斯情况,一旦瓦斯超过 1%时必须停止作业并撤至全风压的新奇风流处,同时向通风调度、调度室和值班室汇报,待实行有效措施后方可继续作业。8、每天安排专人负责巡检风筒,发现风筒有破口、漏风漏风严重时必须当班进行处理,风筒破口较大或风筒老化必须打报告将其更换成新风筒。9、风筒必须吊挂平直、逢环必挂,不得出现摩擦、挤压、拐死弯现象,必要时使用皮带或其他物件对风筒进行保护。10、风筒应尽量避开拐弯,若确实无法避开拐弯时,必须要使用硬质拐弯风筒且尽量使弯度...
