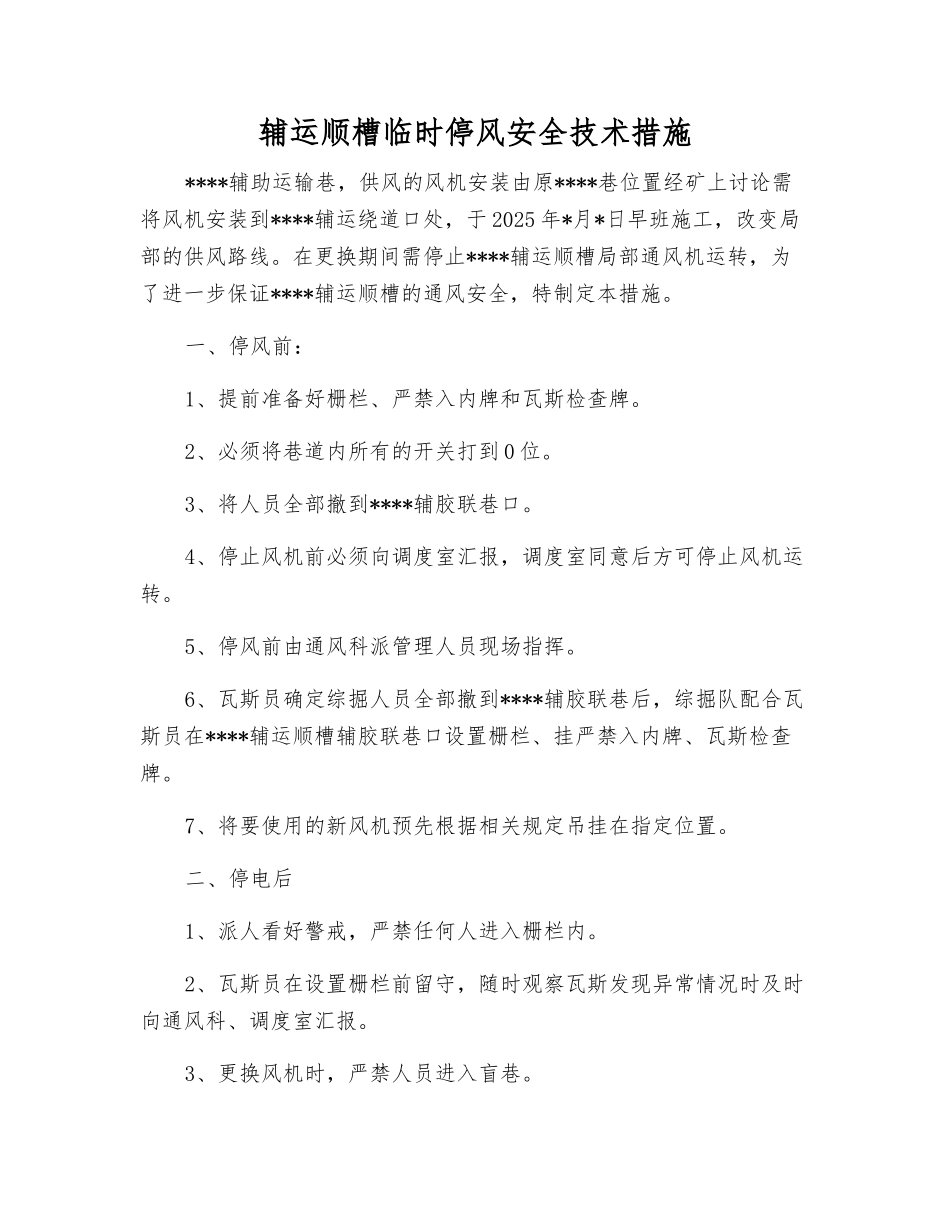

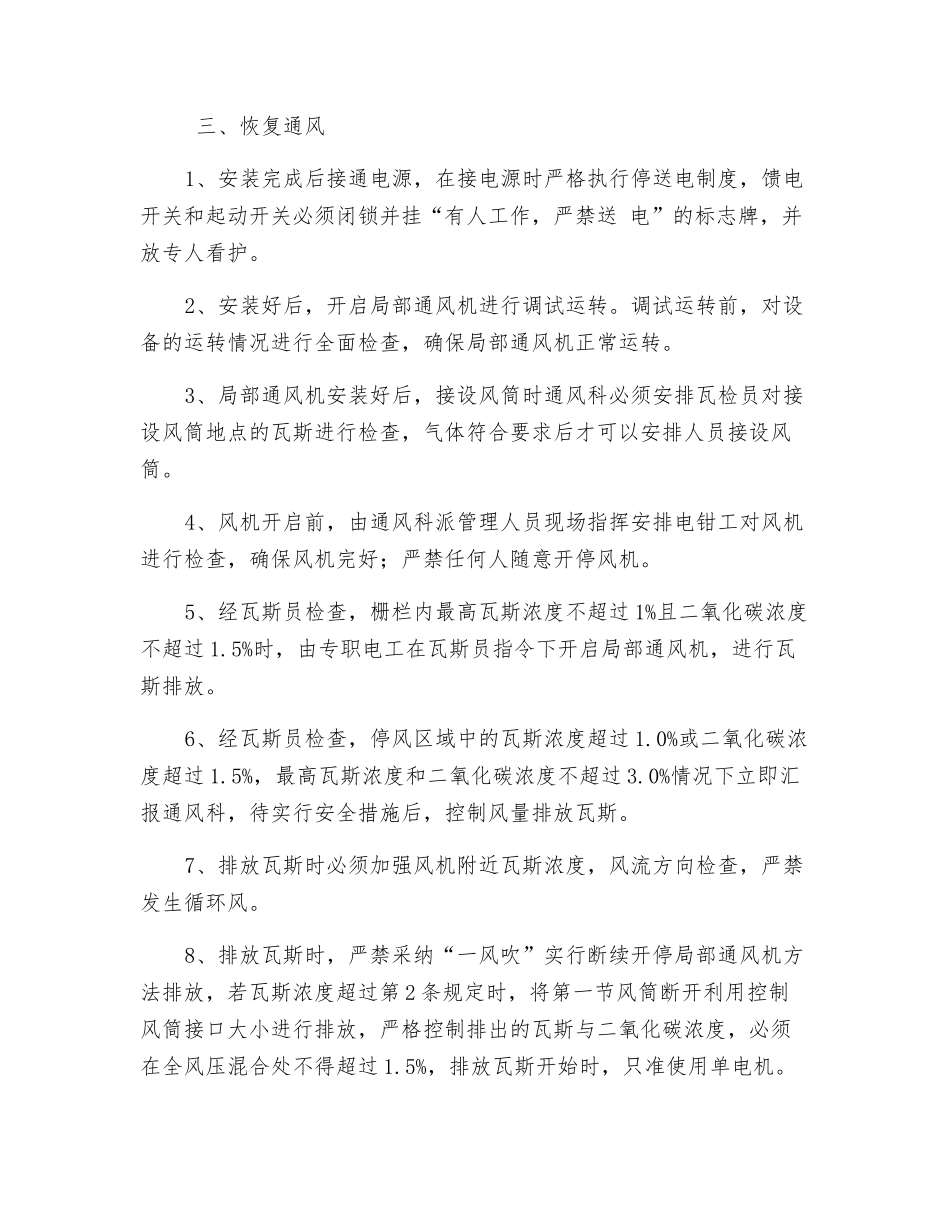

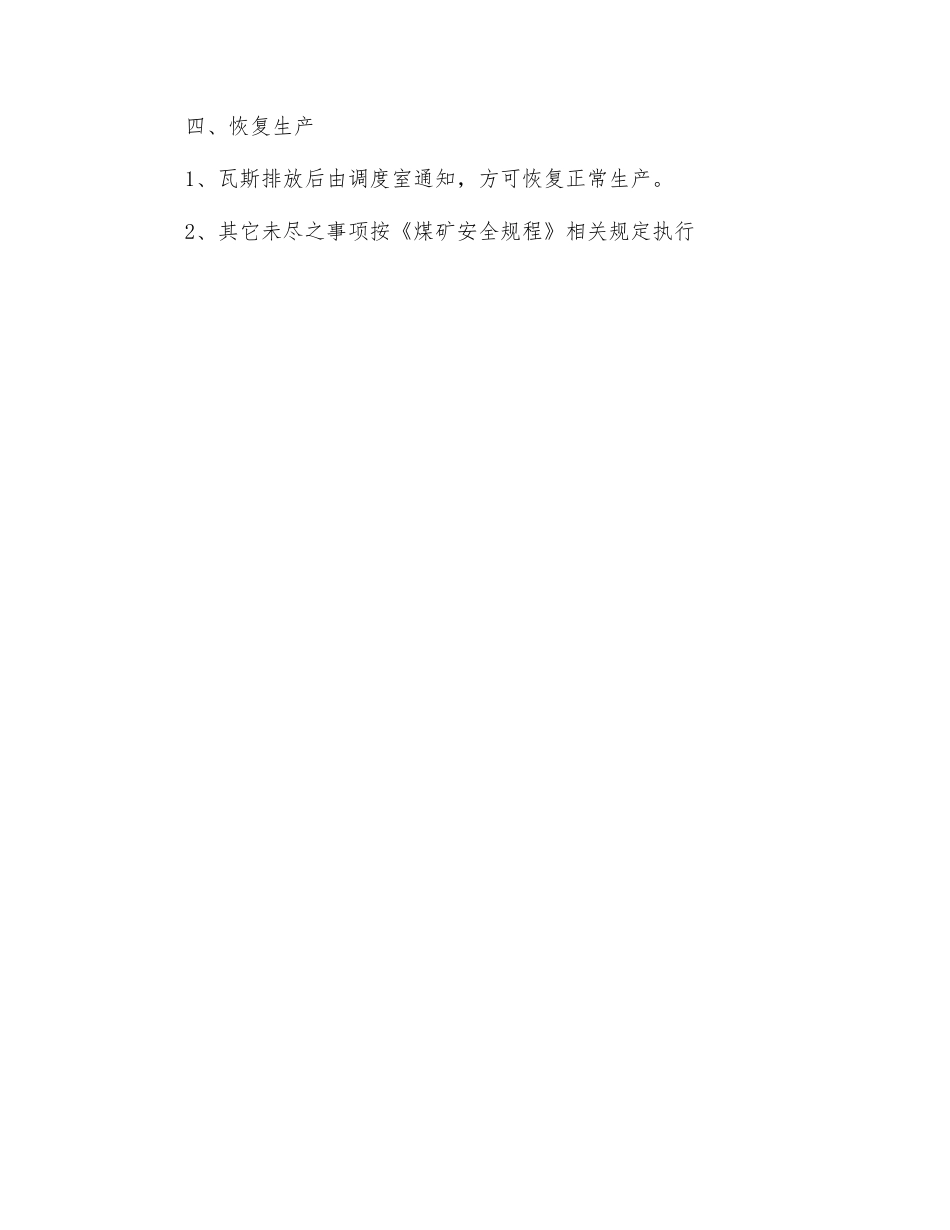

辅运顺槽临时停风安全技术措施****辅助运输巷,供风的风机安装由原****巷位置经矿上讨论需将风机安装到****辅运绕道口处,于 2025 年*月*日早班施工,改变局部的供风路线。在更换期间需停止****辅运顺槽局部通风机运转,为了进一步保证****辅运顺槽的通风安全,特制定本措施。一、停风前:1、提前准备好栅栏、严禁入内牌和瓦斯检查牌。2、必须将巷道内所有的开关打到 0 位。3、将人员全部撤到****辅胶联巷口。4、停止风机前必须向调度室汇报,调度室同意后方可停止风机运转。5、停风前由通风科派管理人员现场指挥。6、瓦斯员确定综掘人员全部撤到****辅胶联巷后,综掘队配合瓦斯员在****辅运顺槽辅胶联巷口设置栅栏、挂严禁入内牌、瓦斯检查牌。7、将要使用的新风机预先根据相关规定吊挂在指定位置。二、停电后1、派人看好警戒,严禁任何人进入栅栏内。2、瓦斯员在设置栅栏前留守,随时观察瓦斯发现异常情况时及时向通风科、调度室汇报。3、更换风机时,严禁人员进入盲巷。 三、恢复通风1、安装完成后接通电源,在接电源时严格执行停送电制度,馈电开关和起动开关必须闭锁并挂“有人工作,严禁送 电”的标志牌,并放专人看护。2、安装好后,开启局部通风机进行调试运转。调试运转前,对设备的运转情况进行全面检查,确保局部通风机正常运转。3、局部通风机安装好后,接设风筒时通风科必须安排瓦检员对接设风筒地点的瓦斯进行检查,气体符合要求后才可以安排人员接设风筒。4、风机开启前,由通风科派管理人员现场指挥安排电钳工对风机进行检查,确保风机完好;严禁任何人随意开停风机。5、经瓦斯员检查,栅栏内最高瓦斯浓度不超过 1%且二氧化碳浓度不超过 1.5%时,由专职电工在瓦斯员指令下开启局部通风机,进行瓦斯排放。6、经瓦斯员检查,停风区域中的瓦斯浓度超过 1.0%或二氧化碳浓度超过 1.5%,最高瓦斯浓度和二氧化碳浓度不超过 3.0%情况下立即汇报通风科,待实行安全措施后,控制风量排放瓦斯。7、排放瓦斯时必须加强风机附近瓦斯浓度,风流方向检查,严禁发生循环风。8、排放瓦斯时,严禁采纳“一风吹”实行断续开停局部通风机方法排放,若瓦斯浓度超过第 2 条规定时,将第一节风筒断开利用控制风筒接口大小进行排放,严格控制排出的瓦斯与二氧化碳浓度,必须在全风压混合处不得超过 1.5%,排放瓦斯开始时,只准使用单电机。四、恢复生产1、瓦斯排放后由调度室通知,方可恢复正常生产。2、其它未尽之事项按《煤矿安全规程》相关规定执行

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

辅运顺槽临时停风安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
