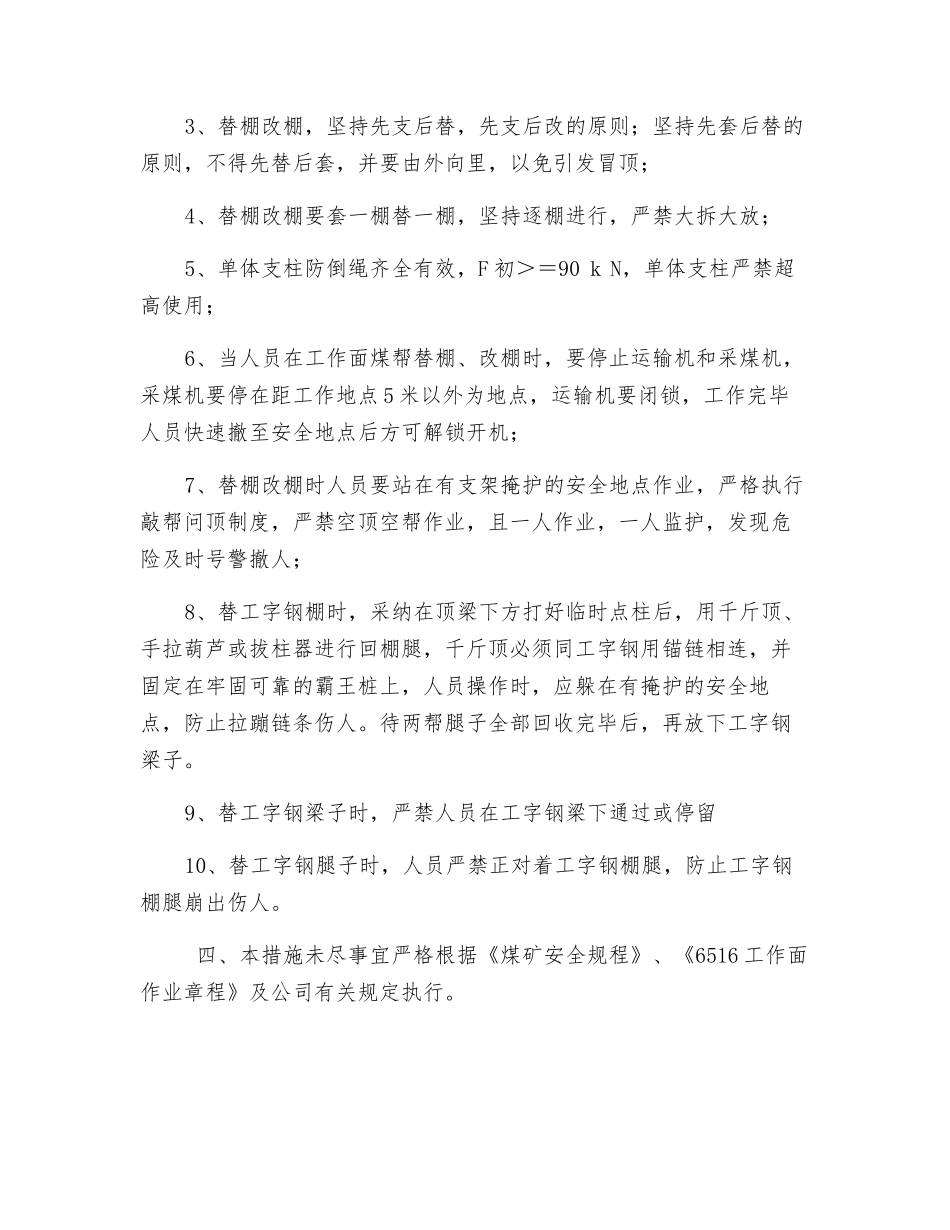

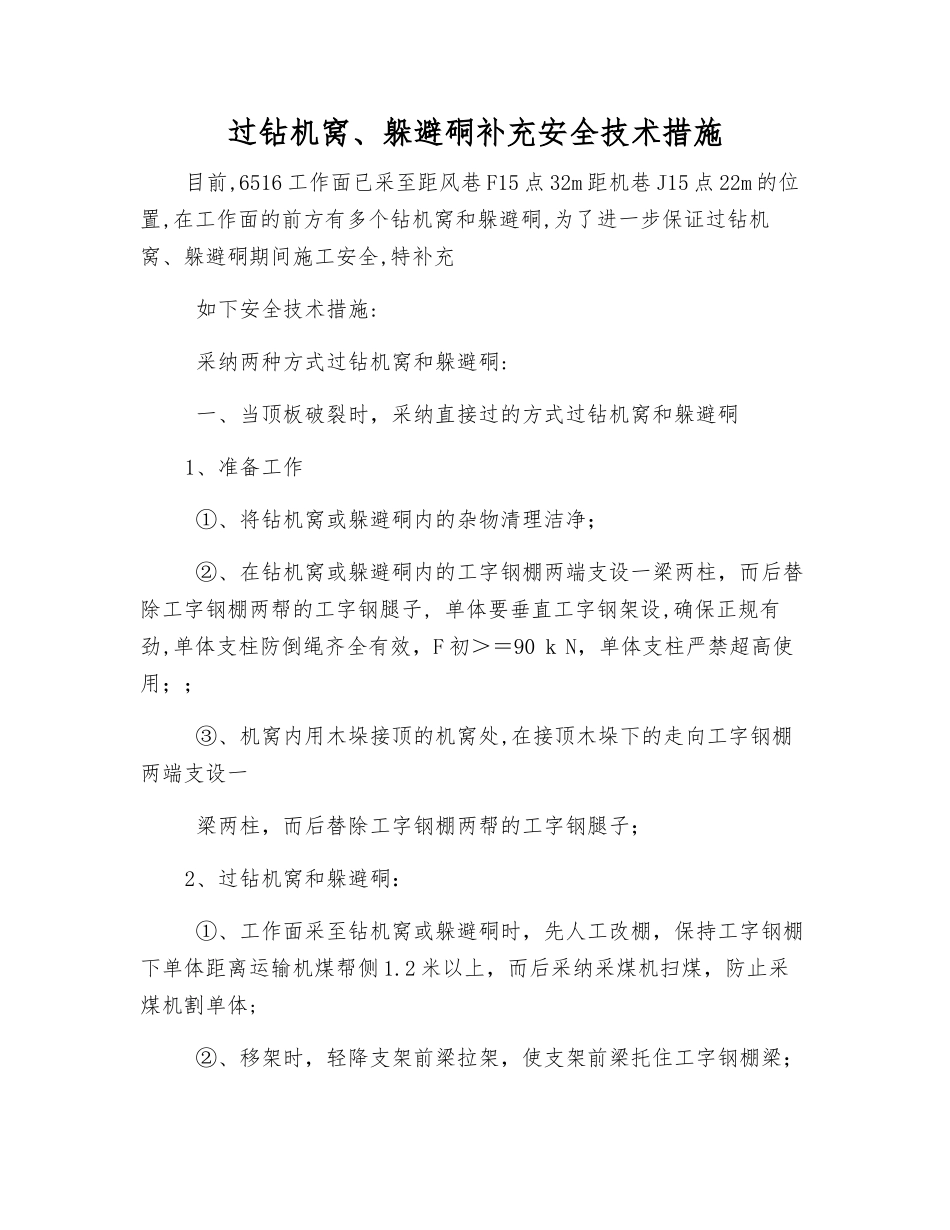

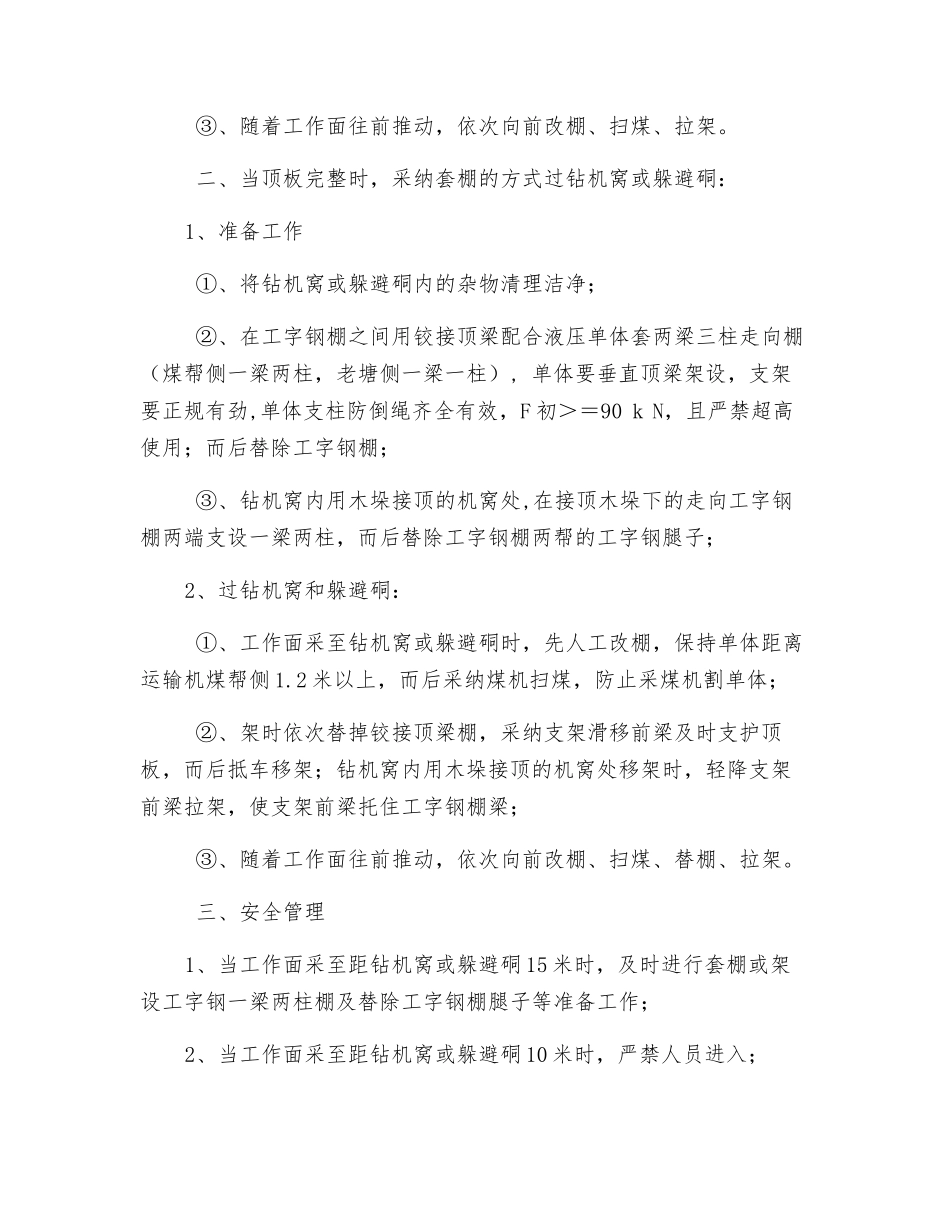

过钻机窝、躲避硐补充安全技术措施目前,6516 工作面已采至距风巷 F15 点 32m 距机巷 J15 点 22m 的位置,在工作面的前方有多个钻机窝和躲避硐,为了进一步保证过钻机窝、躲避硐期间施工安全,特补充 如下安全技术措施: 采纳两种方式过钻机窝和躲避硐: 一、当顶板破裂时,采纳直接过的方式过钻机窝和躲避硐1、准备工作 ①、将钻机窝或躲避硐内的杂物清理洁净; ②、在钻机窝或躲避硐内的工字钢棚两端支设一梁两柱,而后替除工字钢棚两帮的工字钢腿子, 单体要垂直工字钢架设,确保正规有劲,单体支柱防倒绳齐全有效,F 初>=90 k N,单体支柱严禁超高使用;; ③、机窝内用木垛接顶的机窝处,在接顶木垛下的走向工字钢棚两端支设一 梁两柱,而后替除工字钢棚两帮的工字钢腿子;2、过钻机窝和躲避硐: ①、工作面采至钻机窝或躲避硐时,先人工改棚,保持工字钢棚下单体距离运输机煤帮侧 1.2 米以上,而后采纳采煤机扫煤,防止采煤机割单体; ②、移架时,轻降支架前梁拉架,使支架前梁托住工字钢棚梁; ③、随着工作面往前推动,依次向前改棚、扫煤、拉架。 二、当顶板完整时,采纳套棚的方式过钻机窝或躲避硐:1、准备工作 ①、将钻机窝或躲避硐内的杂物清理洁净; ②、在工字钢棚之间用铰接顶梁配合液压单体套两梁三柱走向棚(煤帮侧一梁两柱,老塘侧一梁一柱), 单体要垂直顶梁架设,支架要正规有劲,单体支柱防倒绳齐全有效,F 初>=90 k N,且严禁超高使用;而后替除工字钢棚; ③、钻机窝内用木垛接顶的机窝处,在接顶木垛下的走向工字钢棚两端支设一梁两柱,而后替除工字钢棚两帮的工字钢腿子;2、过钻机窝和躲避硐: ①、工作面采至钻机窝或躲避硐时,先人工改棚,保持单体距离运输机煤帮侧 1.2 米以上,而后采纳煤机扫煤,防止采煤机割单体; ②、架时依次替掉铰接顶梁棚,采纳支架滑移前梁及时支护顶板,而后抵车移架;钻机窝内用木垛接顶的机窝处移架时,轻降支架前梁拉架,使支架前梁托住工字钢棚梁; ③、随着工作面往前推动,依次向前改棚、扫煤、替棚、拉架。 三、安全管理1、当工作面采至距钻机窝或躲避硐 15 米时,及时进行套棚或架设工字钢一梁两柱棚及替除工字钢棚腿子等准备工作;2、当工作面采至距钻机窝或躲避硐 10 米时,严禁人员进入;3、替棚改棚,坚持先支后替,先支后改的原则;坚持先套后替的原则,不得先替后套,并要由外向里,以免引发冒顶;4、替棚改棚要套一棚替一棚,坚持逐...
